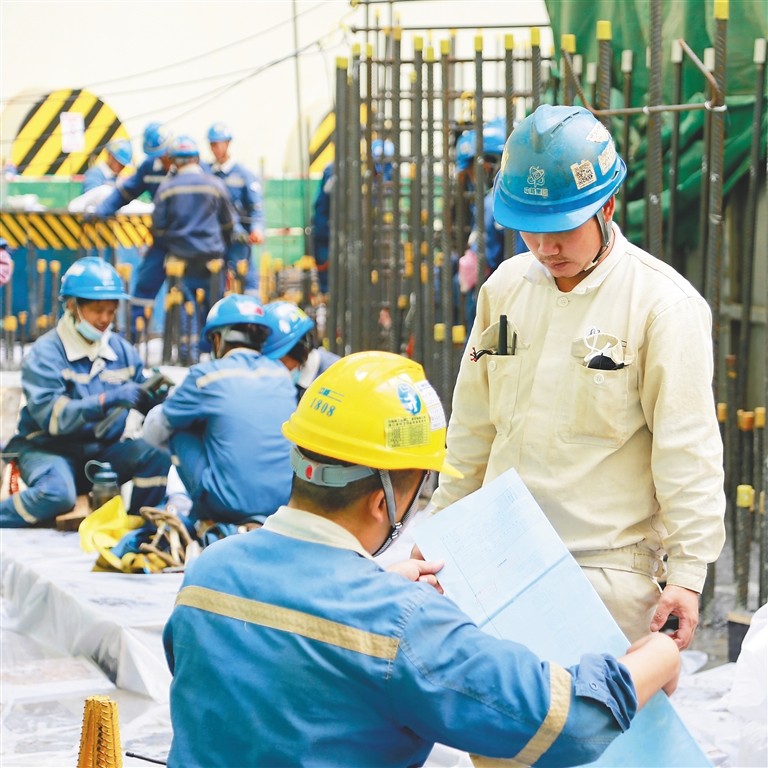

硬核时刻!华龙一号批量化工程喜讯成双
7月29日,正值“走进华龙一号”网评品牌活动暨“核你在一起”走进中核集团活动开展期间,我国自主三代核电技术华龙一号批量化工程喜讯频传:福建漳州核电2号机组首台蒸汽发生器吊装成功、海南昌江核电3号机组非能动堆腔注水箱模块二吊装成功。两台华龙一号在建机组相关设备的成功吊装,为华龙一号批量化建设提供有力的示范实践和技术支撑。
2022-08-01
“华龙一号”海南昌江核电3号机组非能动堆腔注水箱模块二成功吊装
2022年7月29日16时48分,海南昌江核电厂3号机组非能动堆腔注水箱模块二顺利吊装就位,为后续16.5m以下墙体及主设备转运平台施工奠定了坚实基础。
2022-07-30
硬核时刻!今天,华龙一号批量化工程喜讯成双
7月29日,正值“走进华龙一号”网评品牌活动暨“核你在一起”走进中核集团活动开展期间,我国自主三代核电技术华龙一号批量化工程喜讯频传:福建漳州核电2号机组首台蒸汽发生器吊装成功、海南昌江核电3号机组非能动堆腔注水箱模块二吊装成功。两台华龙一号在建机组相关设备的成功吊装,为华龙一号批量化建设提供有力的示范实践和技术支撑。
2022-07-30
中国核电为什么能发展?来看海南核电“身体力行”的回答
每个人都认识到核技术的复杂性,认识到核的特殊敏感性。”7月28日,在“走进华龙一号”网评品牌活动(海南站)座谈会上,每日应会小知识点仍是海南核电的例行环节,始终把核安全摆在各项工作的首要位置。
2022-07-29
真抓实干,攻坚冲刺!核电公司召开2022年年中工作会议
集团公司副总工程师、核电公司执行董事、党委书记张涛主持会议,并作题为《真抓实干 攻坚冲刺 务期完成年度各项目标任务》的工作报告,核电公司党委委员、副总经理冯瑞传达学习集团公司2022年年中工作会议精神。
2022-07-29
“双龙出海”!中国核电发展成就令世界瞩目
在海南省西北部的昌江县海尾镇,坐落着我国最南端的核电基地——海南核电基地。7月28日,“走进华龙一号”网评品牌活动采访团来到这里,走访“华龙一号”及“玲龙一号”工程现场,探寻“强核报国、创新奉献”的核工业精神,感悟中国核电飞速发展的辉煌成就。
2022-07-29
海南昌江核电4号机组内置换料水箱整体模块吊装完成
2022年7月23日15时41分,在历经3天的艰苦奋战后,海南昌江核电4号机组核岛厂房内置换料水箱第三个模块稳稳地就位在基础上,至此R141~R143房间模块整体全部吊装完成,提前三级进度计划28天完成MKJ考核点。本次吊装标志着4号机组核岛厂房不锈钢水池施工正式拉开序幕。
2022-07-25
海南昌江核电4号机组核岛钢衬里模块二成功吊装
2022年7月16日晚19时16分,海南昌江核电4号机组核岛钢衬里模块二正式起吊,历经试吊、起钩、提升、旋转、变幅、行走等一系列动作,历时2小时整,当晚21时16分顺利就位,与下部钢衬里模块一精准对接,为后续海南昌江核电4号机组核岛人员、应急闸门套筒安装打下坚实基础。
2022-07-18
昌江核电基地4号机组内部结构-6.70m板结构施工完成
7月16日17时34分,经过38小时连续施工,海南昌江核电4号机组反应堆厂房内部结构-6.70m板混凝土浇筑全部完成,较三级进度计划提前14天,为4号反应堆厂房后续结构施工奠定了坚实的基础。
2022-07-17
昌江核电基地4号机组钢衬里模块二吊装成功
2022年7月16日21时16分,海南昌江核电4号机组钢衬里模块二顺利吊装就位,吊装过程安全、质量整体可控。
2022-07-17
“华龙一号”昌江核电基地3号机组新进展
2022年7月15日9时16分,海南昌江核电3号机组燃料厂房3KA002房间首个支吊架焊接完成,标志着海南昌江核电3号机组核岛安装工作正式开始,提前一级里程碑节点计划47天完成。
2022-07-15
在全球危机中,核电在 2021 年通过增加发电量来提供能源安全
根据IAEA电力反应堆信息系统(PRIS)发布的年度数据,2021年核电在不断变化的全球危机中提供了安全和可靠的低排放电力,在世界摆脱COVID-19大流行病之际,核电的年产量达到了过去十年的第二高。
2022-07-15
“玲龙一号”全球首堆开工建设一周年
2022年7月13日,海南昌江多用途模块式小型堆科技示范工程(小堆示范工程)开工建设一周年。
2022-07-14
华能海南昌江核电二期工程项目3号核岛钢衬里10段顺利吊装就位
2022年7月13日12时55分,华能海南昌江核电二期工程3号核岛钢村里筒整10段钢衬里壁板全部吊装就位,又一重大里程碑顺利实现,较计划提前3天完成,标志着3号机组钢衬里筒壁全部安装就位,为后续环吊牛腿的安装提供了有利的条件。
2022-07-14
海南昌江小堆静态棒电源系统供货项目通过设计审查
7月7日上午,中国核动力研究设计院海南昌江小堆静态棒电源系统(RRS)顺利通过设计审查。
2022-07-13
