国家发改委中宏网专访实录丨我国核能事业实现跨越式发展
核能作为全球公认的清洁低碳、安全高效的稳定能源,在保障国家能源供应安全、推动能源绿色低碳转型、优化电源结构以及实现“双碳”目标等方面发挥着不可替代的重要作用,是我国构建现代能源体系的重要战略选择。
2023-02-08
徐大堡核电4号机组钢衬里模块一吊装完成
2023年1月31日10时36分,徐大堡核电吊装项目部顺利完成4号机组钢衬里模块1吊装。
2023-02-01
徐大堡核电3号机组支撑桁架支撑梁组件吊装就位
1月12日11点18分,徐大堡核电项目3号机组支撑桁架支撑梁组件顺利吊装就位,吊装过程安全、质量受控。
2023-01-13
2023年首战告捷!徐大堡3号机组模块四吊装完成
1月9日,辽宁徐大堡核电项目3号机组模块四于6时16分正式起吊,历时4个多小时,于10时38分顺利吊装就位,提前三级进度计划57天完成2023年首个里程碑节点。
2023-01-10
我国大陆核电机组及发电量预测情况
截至2022年12月31日,我国[本文均指我国大陆核电数据,未包括我国台湾地区核电数据,下同]在运核电机组54台,总装机容量5580.574万千瓦[本文数据来源国际原子能机构、中国核能行业协会和中核智库],仅次于美国的92台9471.8万千瓦和法国的56台6137万千瓦,核电机组数量和总装机容量继续位居世界第三位。
2023-01-08
俄罗斯完成对中国CFR-600快堆的燃料交付

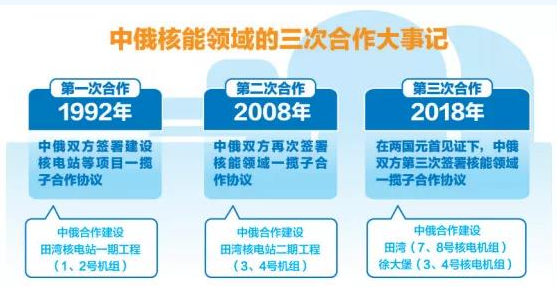

俄罗斯原子能公司的燃料公司Tvel已经完成了所有计划于2022年运往中国的货物,这是俄罗斯履行为中国的旗舰项目CFR-600快中子反应堆提供初始燃料的义务的一部分。
2023-01-04
陈宝智会见辽宁核电党委书记、董事长陈劲一行
12月14日,辽宁核电党委书记、董事长陈劲,党委副书记、总经理崔方水一行到中国核建交流。公司党委书记、董事长陈宝智热情接待来宾并与之座谈交流。
2022-12-16
中核集团辽宁徐大堡核电3、4 号机组工程项目顺利实现安全生产标准化一级达标
寒冬时节捷报传,振奋人心士气高!11月27日至12月2日,在中核集团、中国核电的组织协调下,本质安全研究院专家组成的达标评审组的辛勤工作下,在项目现场各参建单位的共同努力下,辽宁徐大堡核电 3、4 号机组工程项目安全生产标准化顺利通过一级达标评审
2022-12-10
徐大堡核电3号机组干保护吊装就位
2022年11月29日,徐大堡核电站3号机组堆芯竖井干保护吊装就位于反应堆厂房+4.754m标高支座上,标志着反应堆厂房内部结构主线施工又迈出坚实一步。
2022-12-02
工程捷报!徐大堡核电4号机组反应堆厂房预应力廊道顶板浇筑完成
2022年11月22日5时7分,徐大堡核电4号机组反应堆厂房预应力廊道顶板顺利完成浇筑,比原定计划提前了44天。此次浇筑过程持续了17.5个小时,混凝土累计浇筑量达1593 m³。
2022-11-28
张廷克:为经济社会低碳转型提供多元方案
核电技术作为重大成果被写进党的二十大报告,这是党中央和习近平总书记对我国核电发展取得的成绩的充分肯定和鼓励。同时,党的二十大报告也提出“加快规划建设新型能源体系”,并再次强调“积极安全有序发展核电”,核电在我国能源结构变革及中国式现代化建设中被寄予了更多的期望、赋予了更高的要求。
2022-11-23
徐大堡核电首批核岛通风设备提前到货
徐大堡核电厂作为目前国内纬度最高的在建核电项目,为保障建设总工期和土建施工要求,部分设备需在厂房楼板封顶前提前引入。2022年3月25日接到项控通知,徐大堡3、4号机组反应堆厂房首批8台核级循环冷却机组较原计划提前9个月交货,即2022年12月31日前交货。此时,该设备正处于提资阶段,这意味着要在未来9个月内完成以往项目需耗时18个月的任务,包括设计接口关闭、样机鉴定以及工程机的开工、交货等。
2022-11-19
辽宁核电:坚定走好高质量发展道路
党的十八大以来,辽宁核电党委坚持以习近平新时代中国特色社会主义思想为指引,牢牢抓住国家能源安全和“双碳”目标背景下核电发展的重大历史机遇,坚决落实中核集团党组和中国核电党委各项决策部署,开展了一系列改革创新,取得了历史性的突破。
2022-11-04
徐大堡核电站4号机组堆芯捕集器壳体容器顺利就位
10月24日11时33分,随着大吊车顺利摘钩,徐大堡核电站4号机组堆芯捕集器壳体容器顺利吊装就位。
2022-10-26
徐大堡核电3号机组支撑桁架上部预埋件模块吊装成功
2022年10月20日21点08分,辽宁徐大堡核电3号机组核岛厂房支撑桁架上部预埋件模块吊装就位,提前一体化三级进度计划38天,标志着3号机组核岛厂房堆芯竖井安装工作又迈出坚实一步。
2022-10-22
