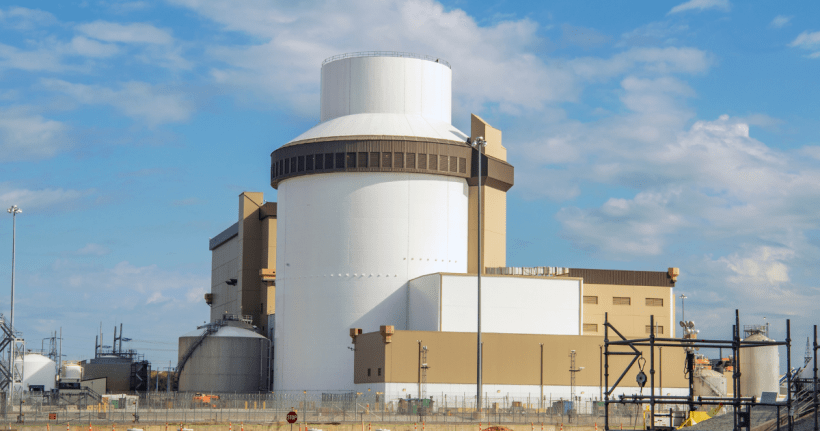

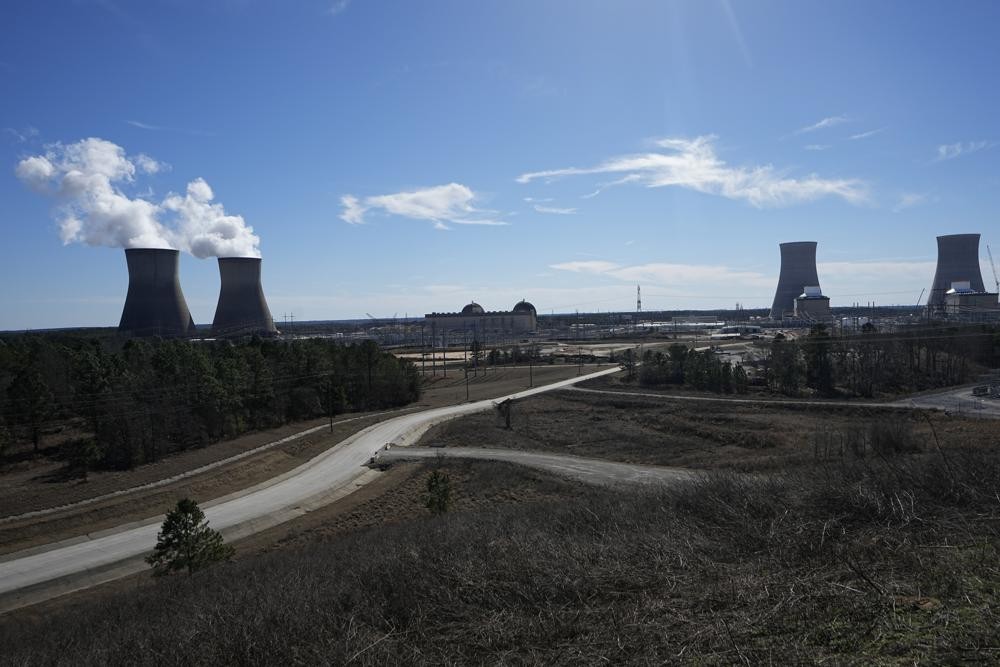

美国沃格特勒(Vogtle)核电厂4号机组开始商运
2024年4月29日,美国沃格特勒(Vogtle)核电厂4号机组开始商运,标志着沃格特勒扩建项目全部完工。继沃格特勒3号机组于2023年7月投运后,4号机组于2024年2月达到首次临界状态,并于3月并网。沃格特勒项目是美国在2000年之后启动并持续实施的唯一商业核电建设项目,目的是建设两台西屋公司(Westinghouse)AP1000机组,即沃格特勒3号和4号机组。厂址准备工作于2009年启动,最初预计两台机组将分别于2016年和2017年投运,总造价估计为140亿美元。但该项目...
2024-05-13

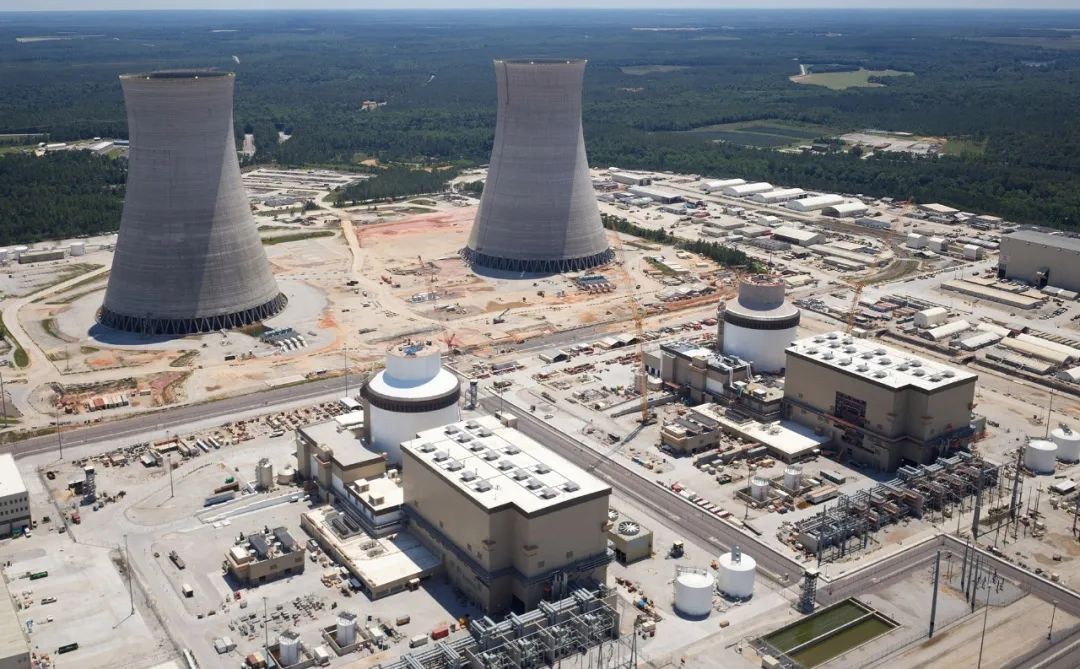

美国沃格特勒核电厂4号机组并网
日前,美国佐治亚电力公司宣布,沃格特勒(Vogtle)核电厂4号机组于2024年3月1日首次并网。该机组于2月14日首次临界,目前正进行功率提升试验,预计2024年二季度开始商运。
2024-03-13
美国Vogtle 4号AP1000机组首次达到临界!
美国当地时间2024年2月14日,位于佐治亚州韦恩斯伯勒附近的Vogtle 4号AP1000机组首次达到临界状态。
2024-02-17
新型核燃料研发趋势
反应堆的核心是核燃料,随着新一代反应堆的问世,新种类的燃料也在出现,为清洁能源转型提供了动力。
2023-12-13
美国沃格特勒4号机组更换1台冷却机泵
2023年11月2日,美国南方公司(Southern Co.)总裁Chris Womack在三季度财报电话会议上表示,沃格特勒(Vogtle)核电厂4号机组时间表不变。
2023-11-07
美国沃格特勒4号机组因设备故障推迟投运

美国乔治亚电力公司(Georgia Power)2023年10月6日宣布,由于反应堆冷却剂泵发生电机故障,沃格特勒(Vogtle)4号机组将推迟至2024年第一季度投运。该机组此前计划于2023年第四季度或2024年年初投运。
2023-10-12

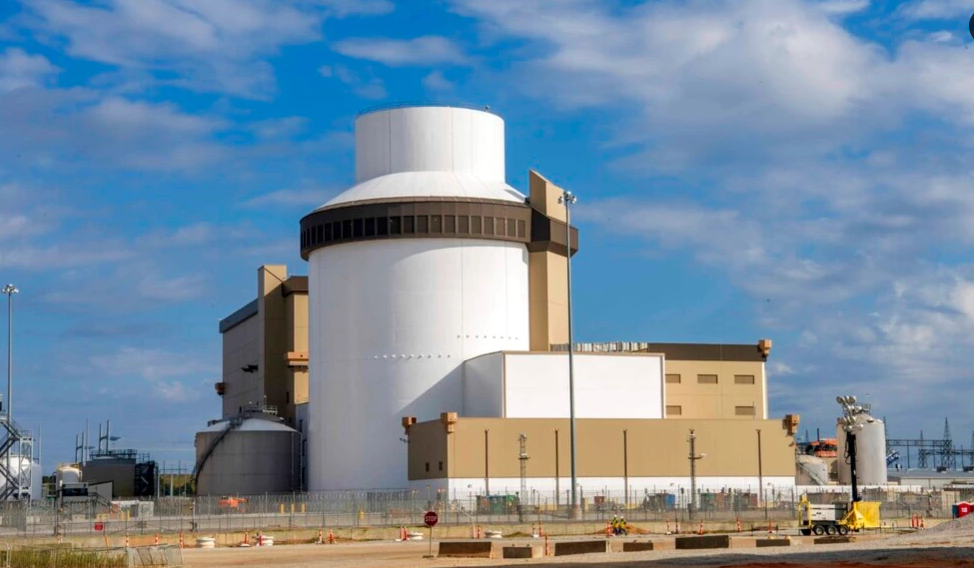

美沃格特勒核电站2号机组获准使用高浓缩燃料
南方核电宣布已获得美国核管理委员会(NRC)的授权,可在沃格特勒2号机组使用浓缩度高达6%铀235的先进核燃料。这是美国商业反应堆首次获准使用浓度超过 5%的燃料。
2023-10-04

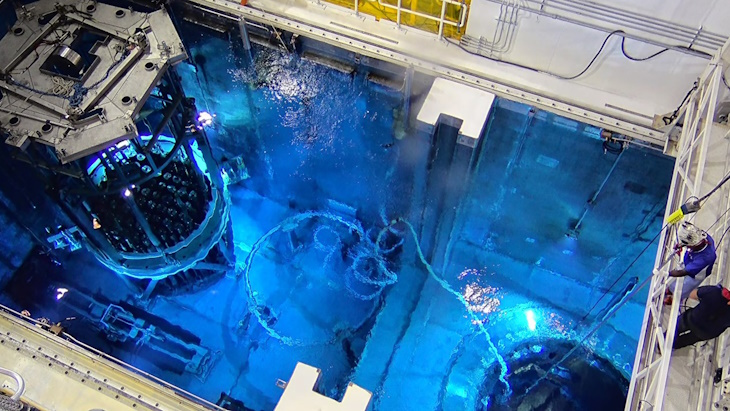

美国沃格特勒4号机组开始装料
美国乔治亚电力公司(Georgia Power)2023年8月17日宣布,沃格特勒(Vogtle)核电厂4号机组已经开始装料,标志着该电厂第2台AP1000机组在商业化运行方面又实现一个关键里程碑。
2023-08-22

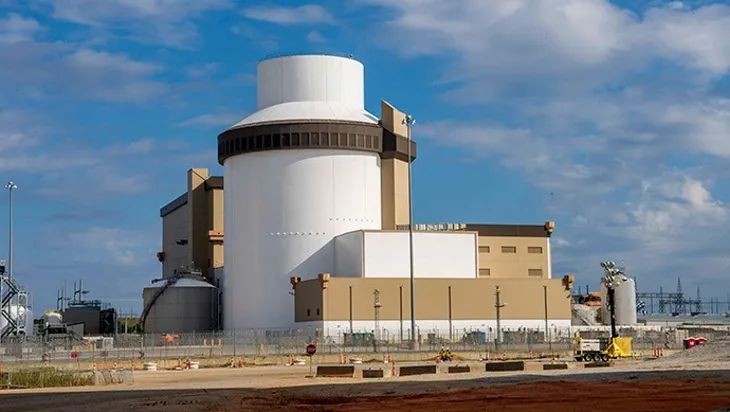

美国核电复兴前路艰难

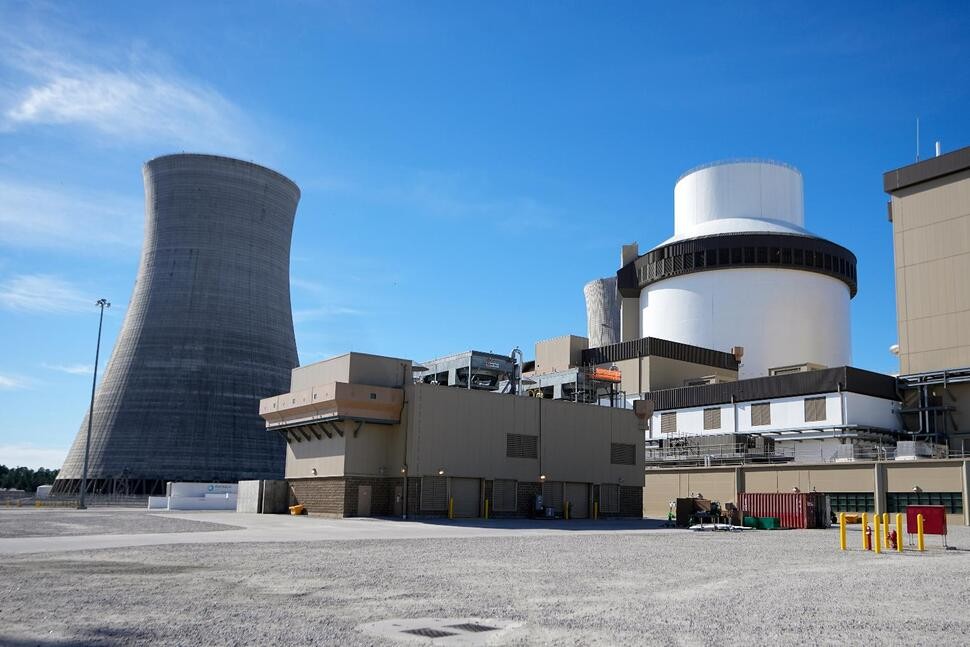

美国佐治亚州的沃格特勒核电站3号机组正式并网发电。这是美国30多年来新建的第一座核电机组、也是7年来首个并网发电的核电机组,它很可能是美核能工业最后的辉煌。
2023-08-19
美沃格特勒核电站3号机组开始商业运营
佐治亚电力公司宣布,美国30多年来第一座新建核电站现已开始为客户提供服务——该核电站于3月份达到首次临界状态,于4月份并入电网,现已正式为客户发电。
2023-08-01
佐治亚电力公司为沃格特(Vogtle)4号机组采取下一步行动
乔治亚电力表示,沃格特(Vogtle) 4 号机组已完成所有 364 项检查、测试和分析,并且已满足所有验收标准(即 ITAAC),并向美国核管理委员会 (NRC) 提交了文件。

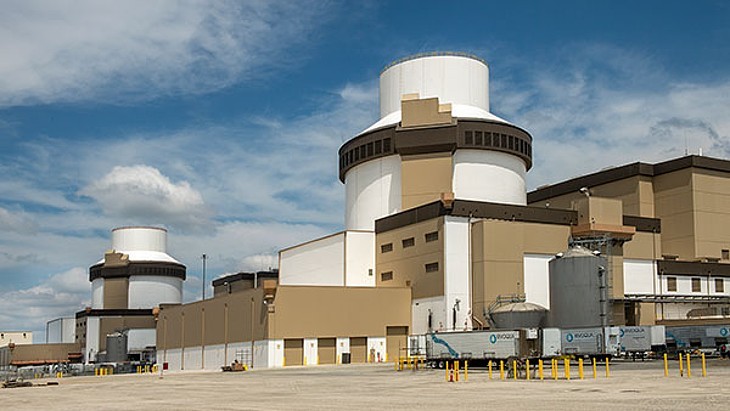

2023-07-23
美国沃格特勒3号机组因故障停运

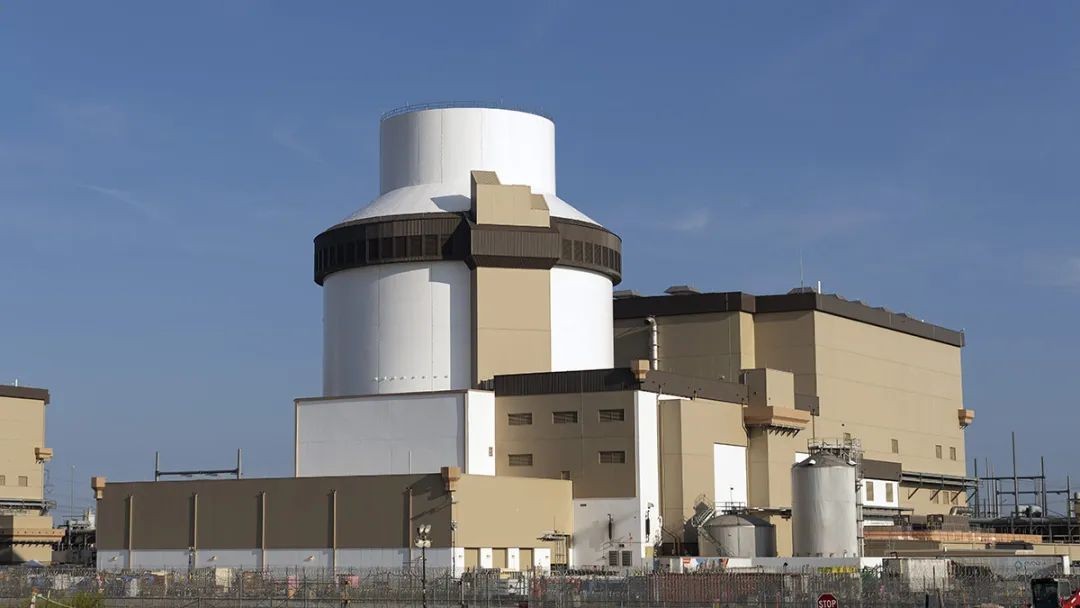

2023年7月10日,美国南方核运营公司(Southern Nuclear Operating Co.)称,7月9日下午1时30分左右,沃格特勒(Vogtle)核电厂3号机组因反应堆冷却剂流量降低被迫停运,当时机组运行功率为45%。
2023-07-16
美沃格特勒3号机组推迟投运

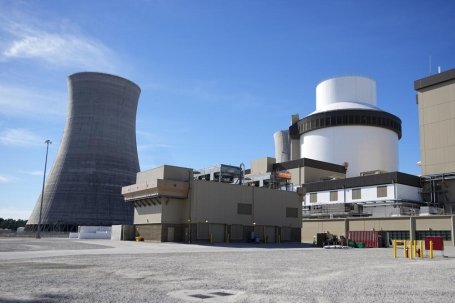

美国乔治亚电力公司(Georgia Power)2023年6月16日表示,沃格特勒3号机组因汽轮机冷却系统出现密封件老化问题,商运日期推迟到2023年7月,比最新预计的投运时间推迟了一个月。该公司称,如果出现其他问题,投运时间可能会再次推迟。
2023-06-20
美国新核电站商运价值与教训
美国乔治亚电力公司宣布,其沃格特勒核电站的第一个新反应堆可能在周六前达到全电力输出。乔治亚州的两座反应堆的建成,本应预示着美国核能的复兴。但该项目晚了七年,超出预算达170亿美元。
2023-06-02

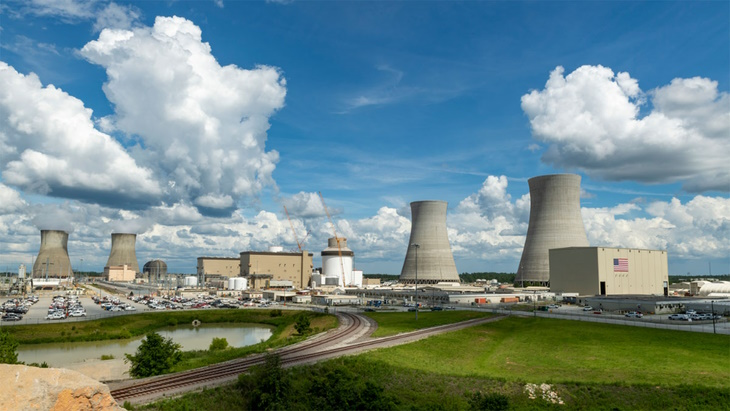

美沃格特勒核电站3号机组达到100%功率输出
Georgia Power Co. 周一宣布,位于奥古斯塔东南部的沃格特核电站的 3 号机组已达到 1,100 兆瓦的满负荷输出。这足以为大约 500,000 户家庭和企业供电。电力将输送到佐治亚州和其他州。
