陆丰核电安装项目#5机组首台凝汽器壳体模块吊装就位

2025-01-16 14:22  来源:浙江恒电建筑有限公司    陆丰核电站  核电设备

1月13日,陆丰核电项目#5机组首台凝汽器壳体模块吊装就位完成。

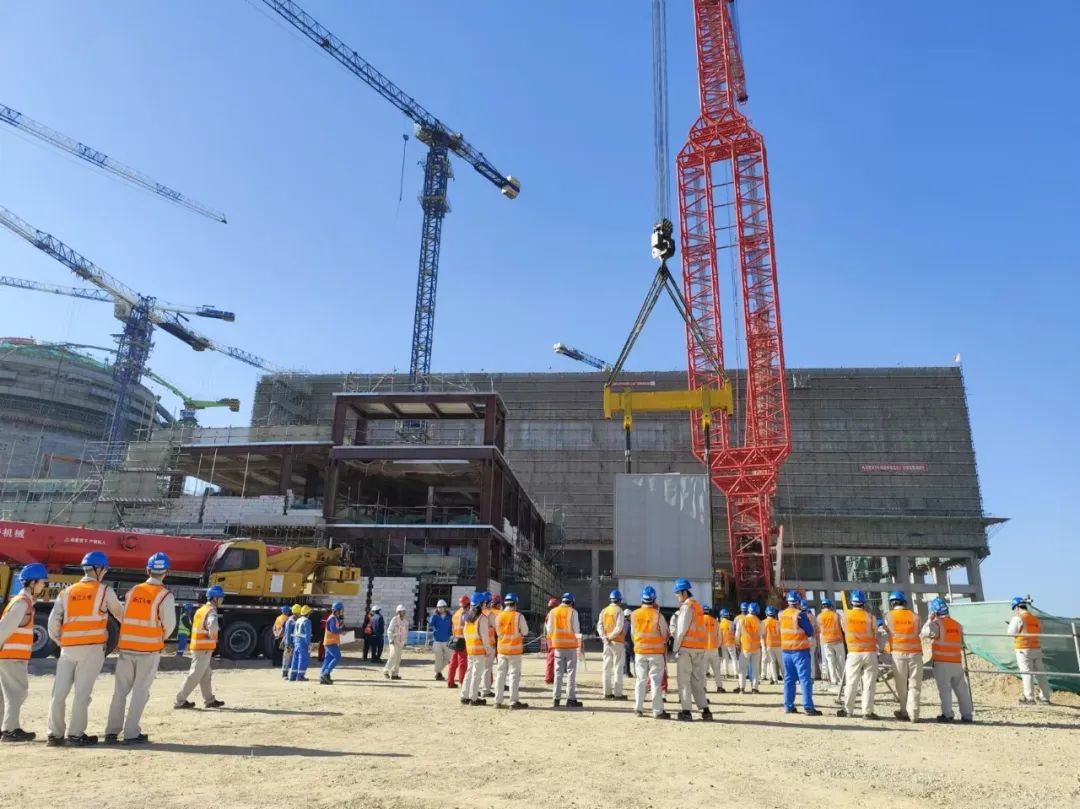

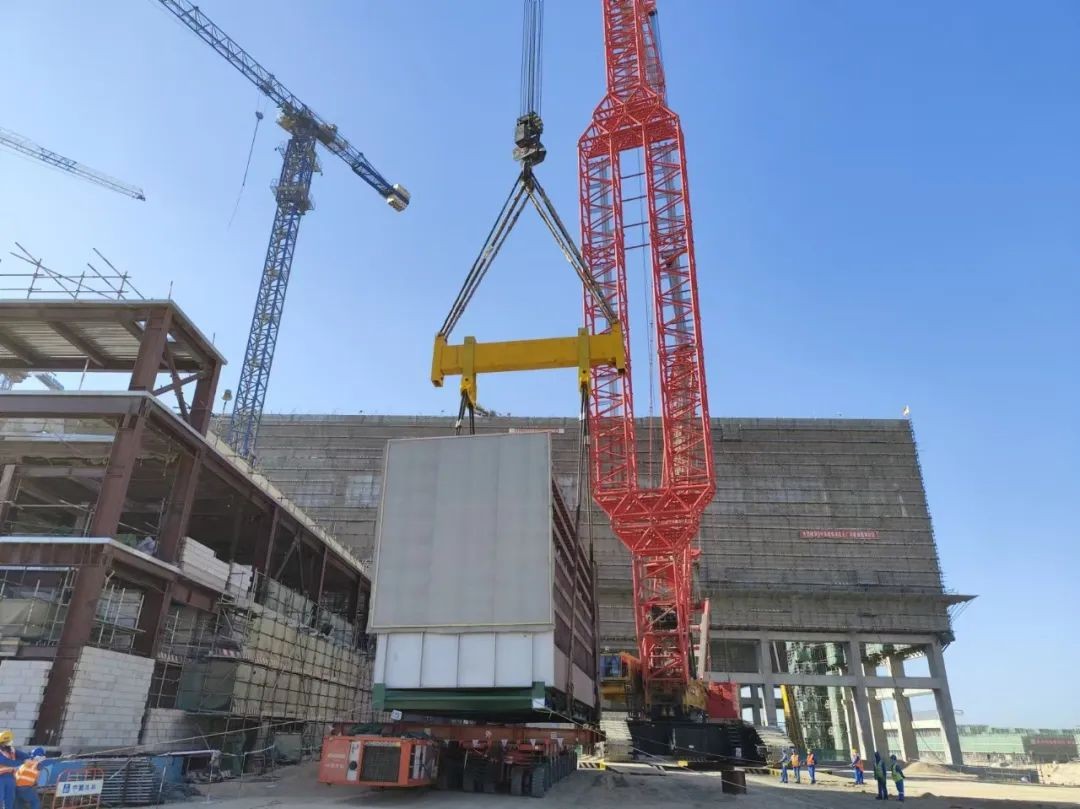

1月13日,陆丰核电项目#5机组首台凝汽器壳体模块吊装就位完成,标志着5号机组常规岛安装工作正式开启,此次吊装的凝汽器壳体模块由上海电气辅机厂供货,设备外型尺寸19260mm*5320*5760mm,吊装重量310T,2000T履带吊经过连续20小时的连夜转场,再历经21.5小时的连钩、试吊、旋转、平移等步骤,圆满完成首台凝汽器壳体模块精准就位,整个吊装过程平稳、有序、安全、可控。

为确保5号机组凝汽器壳体在安全受控的前提下顺利就位,从吊装准备到模块就位,项目部高度重视,精心组织策划并全面部署了各项任务,成立联合吊装工作小组,从统一组织机构、明确职责分工、细化指令流程等方面逐一落实吊装就位高风险作业的各项先决条件。在整个吊装就位过程中,针对就位空间狭小、吊装系统复杂、六家单位协调等特点,吊装工作小组始终保持着高度的责任心和严谨的核安全工作态度,严格执行施工方案、质量计划、技术交底等关键技术文件,确保每一项操作都严格按照规范执行。

整个过程中,项目各级管理人员参与吊装安全和质量监督、技术管控全过程,利用作业间隙与技术部、班组共同完善各项预控措施,确保整个吊装就位过程万无一失,这是我们有能力承接核电常规岛安装工程最好的验证,这不仅是常规岛安装工作的起点,更是整个核电项目建设的一个标志性时刻。

未来剩余的3台凝汽器壳体模块也将陆续吊装就位,项目部将继续以高标准、高质量的要求推进中广核陆丰核电工程的建设工作,为我国的能源事业和核电事业贡献力量。
