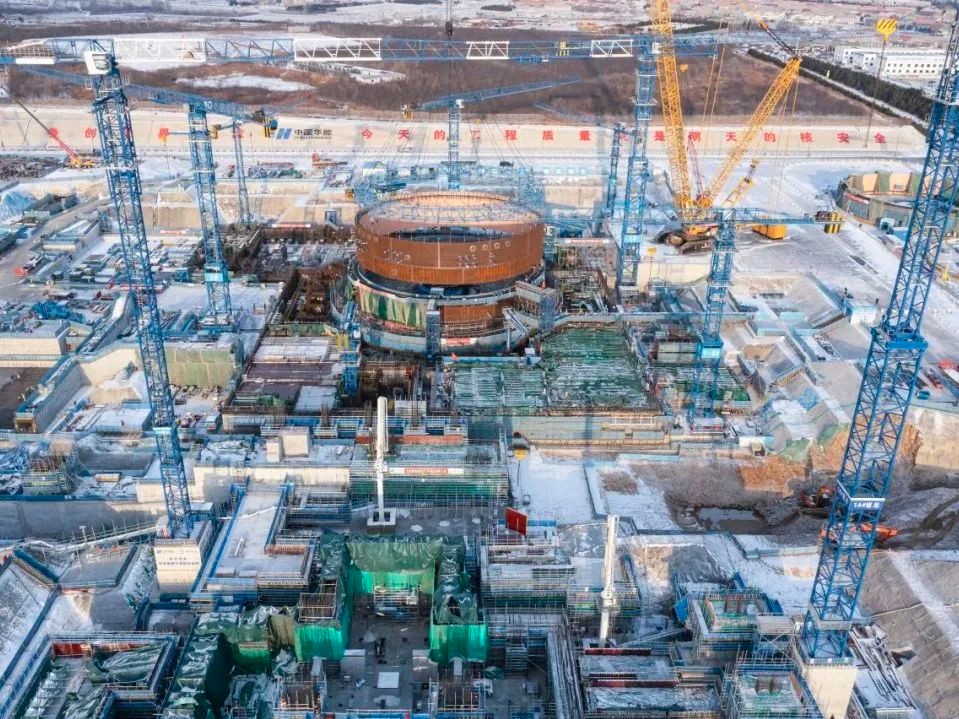

近日,石岛湾核电项目1号机组核岛反应堆厂房钢衬里模块三吊装顺利就位,为后续1号机组核岛反应堆厂房内、外壳连续施工奠定了坚实基础,此次顺利吊装保障了1号机组反应堆厂房安全壳主体工程及主关键路径工作,高效、安全、可靠推进。


近日,石岛湾核电项目1号机组核岛反应堆厂房钢衬里模块三吊装顺利就位,为后续1号机组核岛反应堆厂房内、外壳连续施工奠定了坚实基础,此次顺利吊装保障了1号机组反应堆厂房安全壳主体工程及主关键路径工作,高效、安全、可靠推进。

核岛反应堆厂房钢衬里是“华龙一号”安全壳的主要组成部分,主要作用是承受设计基准事故下的压力,防止放射性物质泄漏是核电站的重要安全屏障,核岛钢衬里六层以下结构采用模块化建造施工技术,分为6个模块预制与吊装,本次吊装的模块三位于核岛“心脏”反应堆厂房总高9.5米,总重约224吨,是目前石岛湾核电项目核岛钢衬里模块中一次性吊装高度最高的模块。

在项目建设推进的过程中,项目团队始终秉持着高度的责任感和使命感,从组织保障、技术保障、质量保障、制度保障、资源保障等多个层面,全面构建并完善安全生产的保障体系,面对冬季施工的严苛条件,项目党支部充分发挥党建引领作用,成立了党员攻坚队及青年突击队,以身作则,攻坚克难,气温零度以下仍坚守一线,确保了现场施工的稳步推进。

项目部先后组织召开3次专项推进会,充分总结模块1、2拼装及吊装经验,系统推进现场劳务组织、物料调度,工序协调等各方面进度细化任务分工,针对各项重难点工作梳理出35条任务清单并将任务分工细化到个人,为保障该模块高质量吊装,项目部联合业主及设计院,对模块三吊装各项先决条件进行了梳理和确认,进行了沙盘推演、空钩模拟设置模块支撑措施,明确吊装工序,有力保证了吊装一次成功。

项目建成后,将成为胶东半岛的主力电厂之一,年发电量达176亿千瓦时,每年可减少标准煤消耗约500万吨,减少二氧化碳排放约1500万吨,相当于种植了约4万公顷森林,为公司持续冲刺低碳赛道,打造清洁能源精品工程,升级国家用能结构贡献力量。
