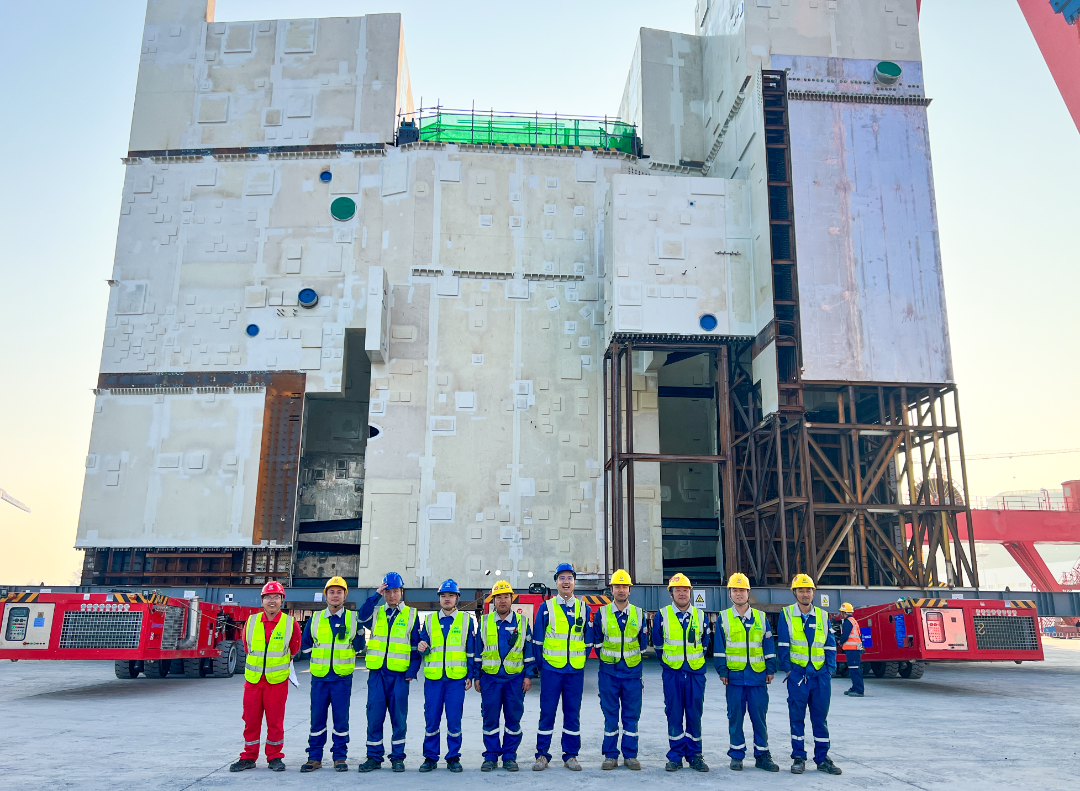

1月4日8时17分,中核机械工程圆满完成国家电投广东廉江核电项目一期工程2号机组CA01模块运输工作,顺利实现新年首战告捷!为该机组后续施工创造了有利条件。


新年伊始,万象更新。1月4日8时17分,中核机械工程圆满完成国家电投广东廉江核电项目一期工程2号机组CA01模块运输工作,顺利实现新年首战告捷!为该机组后续施工创造了有利条件。

CA01结构模块尺寸庞大,长约29米,宽约26米,高约23米,由47个子模块组装而成,运输重量近1100吨。为确保运输过程的平稳与安全,项目部采用三组SPMT车,通过精心设计12根型钢,建立起三组车辆与托架平台之间的刚性连接,从而提高了车辆的同步性。由于设备重心偏移,顶升后托架平台与车板会出现翘起现象,项目团队通过增加配重多次调整压力,确保了运输过程中车辆前后左右的水平度误差不超过50毫米,体现了极高的运输难度和精湛的技术水平。

面对这一具有里程碑意义的千吨级运输任务,项目团队迎难而上,攻坚克难。从最初的道路运输勘探,到运输车的进车布置、车辆试顶升,再到连接梁的焊接,以及最后的正式顶升和正式运输,每一步都经过精心把控,确保运输任务做到绝无一失。

梦虽遥,追则能达;愿虽艰,持则可圆。中核机械工程将以本次模块运输“开门红”为契机,坚持干字当头,增强信心、迎难而上、奋发有为,深入贯彻中国核建“2345”发展思路,践行“安全至上、绝无一失”的安全理念,全力助推核电建造模块化施工,提供“更重、更远、更安全”的“无限可能”的专业化吊运一体化服务,打造“国内领先、国际一流的大件吊装运输产业链‘全能型’数字化整体服务商”。
