印度国务部长吉腾德拉·辛格于2024年12月11日对印度议会下议院议员关于印度核工业的请求作出书面答复。
该官员总结了2024年4月至10月期间印度核电站现有发电机组的表现。

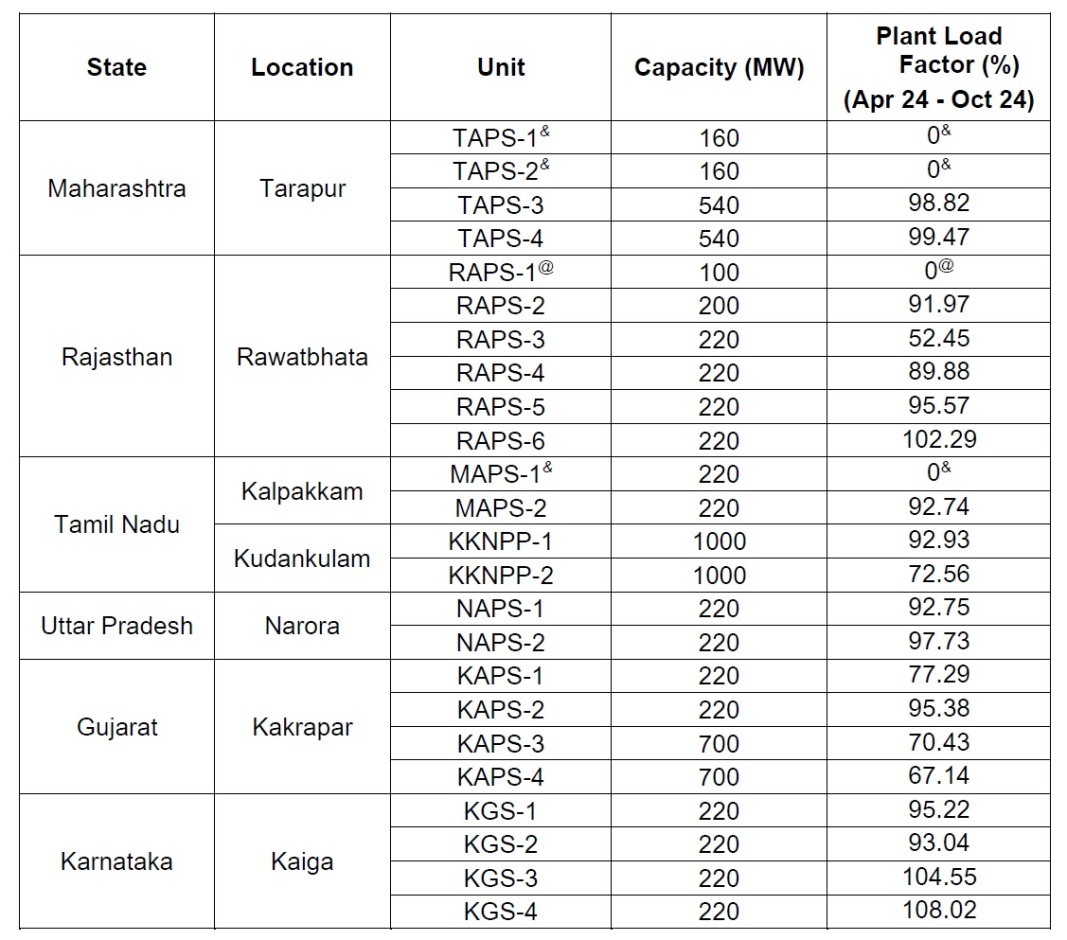

表中给出了运营单位已实现的容量系数的数据(见上文)。
Rajasthan-1 动力装置(Rajasthan-1,表中指定为 RAPS-1)仍处于长期关闭状态,于 2004 年转移至此。
在 Tarapur-1/2(Tarapur-1/2,表中指定为 TAPS-1 和 TAPS-2)和 Madras-1(Madras-1,表中 - MAPS-1)区块,实施现代化项目正在实施中。
九台发电机组正处于建设和调试的不同阶段,其中四台发电机组分别配备 VVER-1000 和 PHWR-700,以及一台配备快钠反应堆 PFBR 的示范发电机组。
PRIS 数据库中未考虑其中两个区块 - 它们是 Gorakhpur-1/2 区块 (Gorakhpur-1/2)。让我们记住,它们的建设开始日期不断向右移动。
此外,另外12个街区的建设项目也处于筹备阶段。其中十个是带有PHWR-700重水堆的串联机组。另外两个区块是带有快速钠反应堆的区块。它们列于下表中
在回答有关印度核电站发电成本的问题时,该官员表示,2023-2024年此类电力的平均电价为每千瓦时3.83卢比(每千瓦时4.5美分)。
他表示,核电电价与同一地区承载基本负荷的火电厂发电电价相当。
国务部长证实,重水委员会(印度原子能部的一个部门)正在采取措施扩大反应堆级重水的现有生产并建立额外的生产设施。
扩建或新的生产设施将在三个地点建立:马努古鲁(特伦甘纳邦)、科塔(拉贾斯坦邦)和哈齐拉(古吉拉特邦)。
该官员还提供了印度重水企业的人员数量信息。他们共有员工 3,872 人,其中包括孟买总部的 314 名员工。
另一项议会调查涉及印度核能工业中钍的工作状况。
印度国务部长在回答询问时表示,目前印度还没有批准实施的大型钍项目。
印度正在对钍进行研究和开发。这位官员补充说,熔盐反应堆是一个“有吸引力的选择”,可以创建自我维持的钍燃料循环。
这位官员回忆说,在印度,重水反应堆的启动堆芯中含有钍片。这使我们获得了在反应堆条件下处理钍的宝贵经验。
这位官员还回顾说,钍辐照实验是在霍米巴巴原子研究中心(BARC)的研究堆中进行的。
随后对经过辐照的钍元素进行处理,分离出的铀233被用来为KAMINI研究反应堆制造燃料。这是一座 30 kW(t) 反应堆,安装在英迪拉甘地原子研究中心 (IGCAR)。
国务部长强调,KAMINI 反应堆是目前世界上唯一使用铀 233 燃料的核反应堆。
Jitendra Singh表示,BARC正在积极推行一项计划,以便未来在高温反应堆、熔盐增殖反应堆和加速器驱动的亚临界系统中使用钍。
