11月29日,三澳核电项目1号机组乏燃料水池燃料格架测量报告全部验收合格,标志1号机组燃料格架安装工作历时53天正式结束,为机组后续首炉核燃料接收创造了良好条件。
乏燃料水池燃料格架用于存放新燃料组件、乏燃料组件等。不同规格的燃料格架有不同数量的燃料贮存小室,燃料贮存小室是燃料组件的“安全小屋”,每个“安全小屋”四面都有中子屏蔽板,这样的“安全小屋”不仅可以保证燃料组件存储期间的安全可靠,还可以保护燃料操作人员远离辐射照射的危害。
苍南核电、中广核工程苍南项目部、中核华兴三澳核电项目部、中核五公司三澳核电项目部于2024年5月成立党员联合攻坚队,统筹厂房土建施工、厂家制造供货、设备安装、系统试验、厂房核清洁等各方面工作。
联合攻坚队坚持秉承着“稳”就是“快”的理念,对每一个施工环节严格把关。攻坚队成员主动出击,奔赴千里之外的设备厂家全程参与出厂试验,详细检查设备的每一项性能参数,结合现场进度优化供货时间表,确保重要设备按时到货。攻坚队牵头协调各单位和专业之间打破信息孤岛,优化沟通机制,提高工作信息沟通效率,针对施工过程中出现的问题,牵头开展现场讨论并制定后续方案,确保整体计划可顺利开展。
格架安装工作嵌套着水池钢覆面的安装和燃料操作与贮存系统设备的安装,几条线施工相互交叉,施工逻辑复杂,且施工环境要求严格,专项小组经过详细的分析和论证,对施工工序进行了深度优化,打破传统思维的束缚,在确保安全的前提下让土建、机械,电气、通风安装、焊接等多专业并行施工,同时充分考虑各专业之间的相互影响,让装修、试验与核清洁进行负接口衔接。比如,在乏池钢覆面焊接时,合理安排管道、通风、电气专业建模施工逻辑,现场踩点,提前预制管道、风管、托盘,梳理设备到货清单等等。这种多专业协同作战的模式,为项目的顺利推进开辟了一条新的道路。

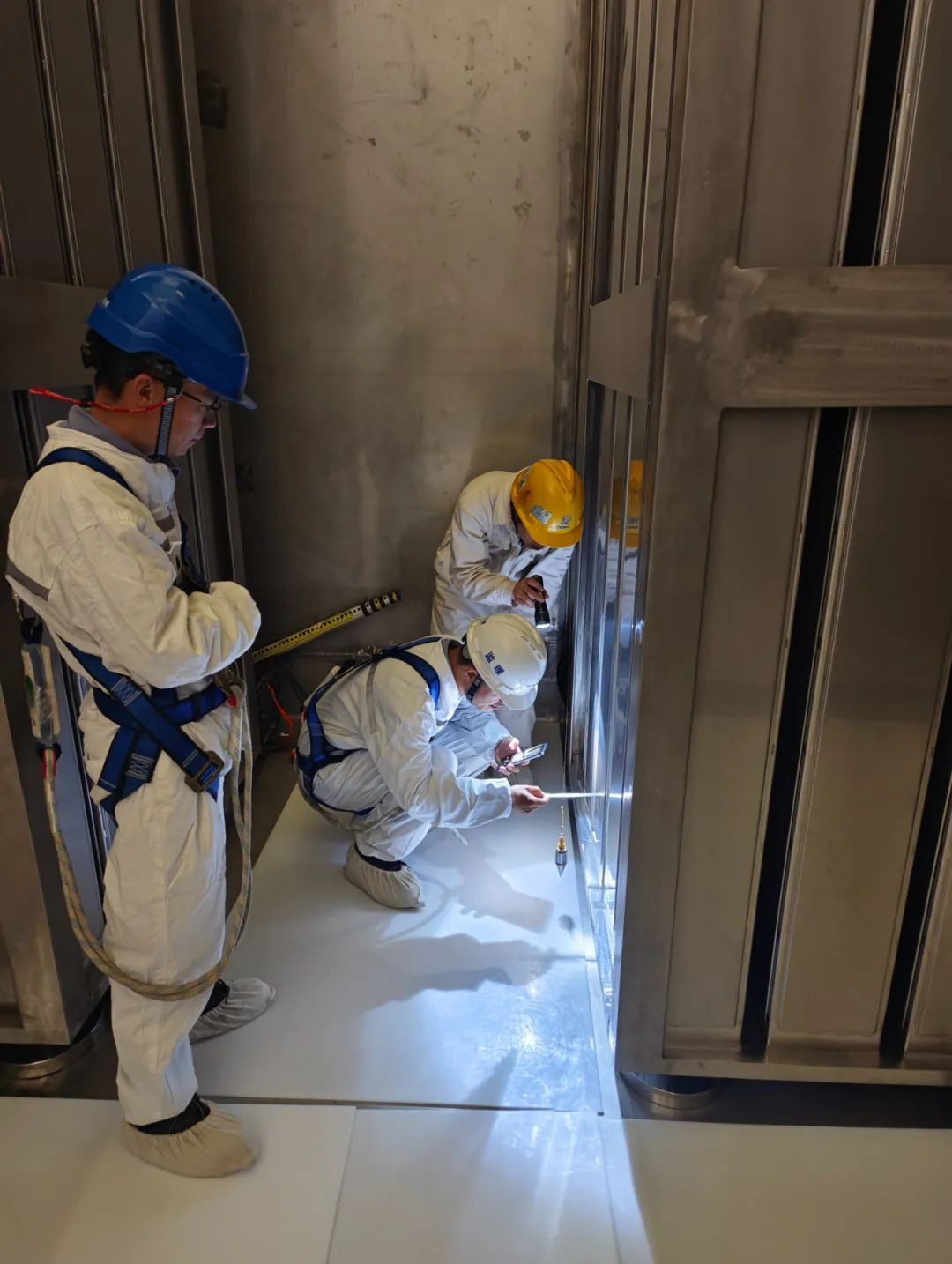

燃料格架安装期间,安装人员对每一个燃料格架开展细致入微的检查,确保无隐藏缺陷,对每个格架的位置开展精细化测量,确认格架安装方位与设计图纸完全一致,最终保证全部格架高质量安装完成。乏燃料水池燃料格架用于存放新燃料组件、乏燃料组件等。不同规格的燃料格架有不同数量的燃料贮存小室,燃料贮存小室是燃料组件的“安全小屋”,每个“安全小屋”四面都有中子屏蔽板,这样的“安全小屋”不仅可以保证燃料组件存储期间的安全可靠,还可以保护燃料操作人员远离辐射照射的危害。
苍南核电、中广核工程苍南项目部、中核华兴三澳核电项目部、中核五公司三澳核电项目部于2024年5月成立党员联合攻坚队,统筹厂房土建施工、厂家制造供货、设备安装、系统试验、厂房核清洁等各方面工作。
联合攻坚队坚持秉承着“稳”就是“快”的理念,对每一个施工环节严格把关。攻坚队成员主动出击,奔赴千里之外的设备厂家全程参与出厂试验,详细检查设备的每一项性能参数,结合现场进度优化供货时间表,确保重要设备按时到货。攻坚队牵头协调各单位和专业之间打破信息孤岛,优化沟通机制,提高工作信息沟通效率,针对施工过程中出现的问题,牵头开展现场讨论并制定后续方案,确保整体计划可顺利开展。
格架安装工作嵌套着水池钢覆面的安装和燃料操作与贮存系统设备的安装,几条线施工相互交叉,施工逻辑复杂,且施工环境要求严格,专项小组经过详细的分析和论证,对施工工序进行了深度优化,打破传统思维的束缚,在确保安全的前提下让土建、机械,电气、通风安装、焊接等多专业并行施工,同时充分考虑各专业之间的相互影响,让装修、试验与核清洁进行负接口衔接。比如,在乏池钢覆面焊接时,合理安排管道、通风、电气专业建模施工逻辑,现场踩点,提前预制管道、风管、托盘,梳理设备到货清单等等。这种多专业协同作战的模式,为项目的顺利推进开辟了一条新的道路。
燃料格架安装期间,安装人员对每一个燃料格架开展细致入微的检查,确保无隐藏缺陷,对每个格架的位置开展精细化测量,确认格架安装方位与设计图纸完全一致,最终保证全部格架高质量安装完成。
