俄罗斯斯摩棱斯克二号核电站的设计文件和工程勘察材料已获得斯摩棱斯克州地方专家组织 (Smolenskgosexpert) 的批准,开始建设和安装斯摩棱斯克二号核电站的基地。材料符合技术法规和现行法规的要求,得到认可,允许开始建设替代核电站的基础设施。
俄罗斯的泰坦-2 将在 2032 年和 2034 年前在斯摩棱斯克二号核电站建造两台配备 VVER-TOI 反应堆的新机组。斯摩棱斯克二号将建在距离斯摩棱斯克核电站 6 公里的地方,该核电站由三台 RBMK 反应堆组成,这些反应堆的设计寿命已接近尾声。第一台机组于 1982 年投入使用,其使用寿命已延长至 2027 年。第二台机组获准运行至 2025 年 5 月 29 日,第三台机组获准运行至 2034 年 12 月 14 日。
斯摩棱斯克核电站基本建设副主任亚历山大·切博塔列夫说:“这为我们和总承包商 Titan-2 开始建设配套基础设施铺平了道路,这些基础设施将包括行政、便利和生产大楼、混凝土搅拌装置、仓库、大型装配车间和其他设施。”

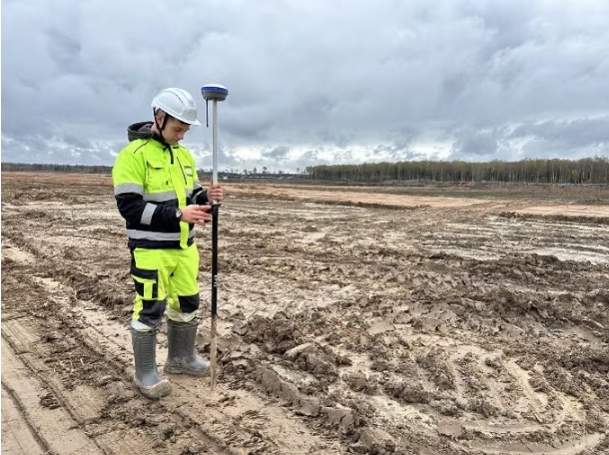

他补充说,这些设施的建设将为1号机组反应堆厂房基础浇筑首批混凝土做好准备。11月,泰坦-2号开始在斯摩棱斯克-2号建造安装基地建造行政和工业大楼基础。目前,建造安装基地场地上的树木和伐木材料已全部清除,其垂直布局已完成。
目前正在设计进场道路、铁路、工程通信以及电力和水的供应。首要任务是为建设者提供住房。根据库尔斯克二号核电站建设的经验,估计在 2030 年的高峰期,现场将有超过 9,000 人。在这方面,计划在现有核电站的运营城市德斯诺戈尔斯克建造几栋公寓楼。1 号机组反应堆建筑的第一批混凝土计划于 2027 年 3 月浇筑。
1号和2号机组的设计文件编制计划于2025年完成。总设计方为原子能公司股份公司。根据路线图,到2026年,应完成主要建设阶段设计文件的主要国家审查,并获得建造两台机组的许可。
