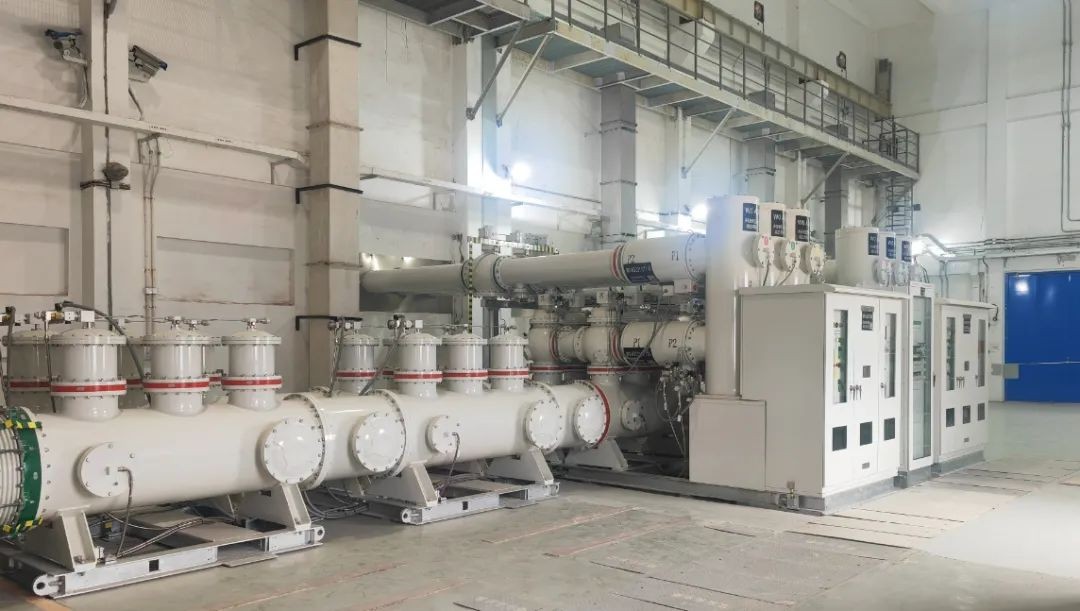

2024年10月30日22点15分,中核工程承包的徐大堡核电项目3号机组2台高压厂用备用变压器送电完成,标志着3号机组220kV倒送电圆满完成,为后续泵房进水、压空可用、主控室可用、核回路冲洗等重大工程节点顺利实现奠定了坚实基础。

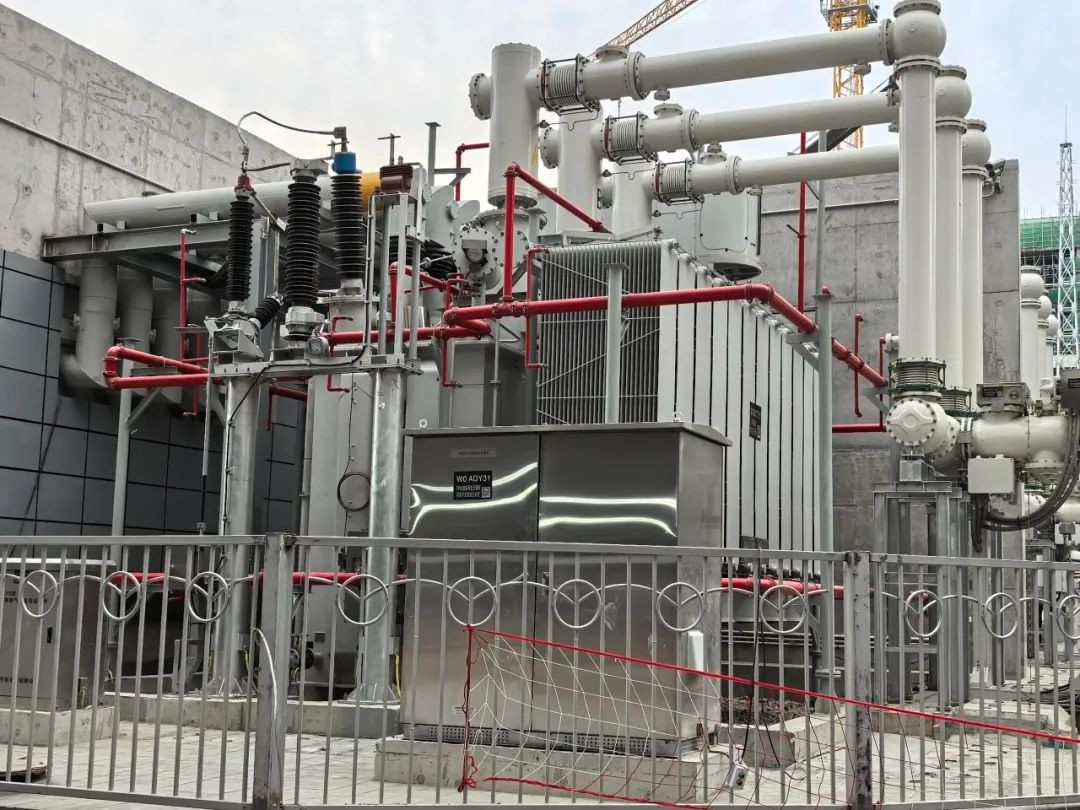

本期工程220kV开关站是在原有子项基础上进行扩建,采用双母线结构接线方式新建两个出线间隔,并通过220kV高压电缆与3号机组2台高压厂用备用变压器连接。自220kV倒送电相关工程开工建设以来,面临到图滞后、甲乙供物项繁多、原有厂房改造及GIS电流互感器拆改、冬期施工等诸多困难挑战,徐大堡项目部党委强化党建引领,将党建工作与现场工程、安全、质量、进度等关键业务有机结合,积极组织成立了“风驰电掣”党员联合突击队、“迅捷”青年突击队,以党建聚人心、促生产,组织设计、采购、调试、浙江火电、中核二二、中核二三等相关方成立220kV倒送电专项组,统一思想、协同攻坚,明确各方责任,优化施工逻辑,强化现场监督。
徐大堡项目部牵头召开会议70余次,制定专项工作方案,并发布19期专项报告。充分发挥团队优势,对施工策划、方案审批、风险控制、过程实施等方面做出全方位部署和安排,高质量、高标准有序推进现场施工工作。先后顺利完成NCS、故障录波、启备变、消防泵组等27个倒送电相关(子)系统的土建、安装、移交、调试等工作,并首次在倒送电前实现消防和废油接收子项的正式可用。
