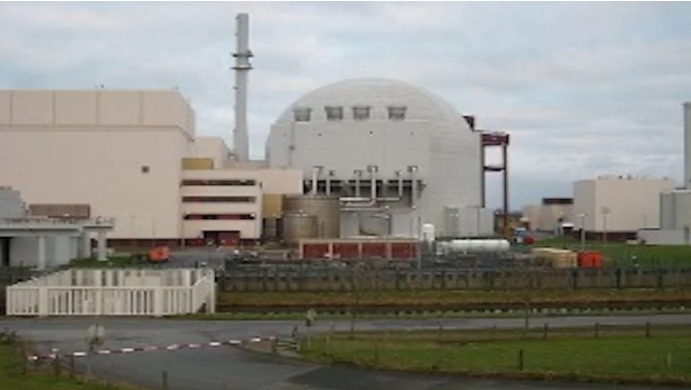

石勒苏益格-荷尔斯泰因州能源转型、气候保护、环境与自然部已批准运营公司 PreussenElektra GmbH 和 Brokdorf Nuclear Power Plant GmbH 对德国布罗克多夫核电站进行退役和拆除(拆除第一阶段)。
“布罗克多夫的核电逐步淘汰工作仍在继续,这为石勒苏益格-荷尔斯泰因州带来了一个非常特殊的时刻:获得批准后……三座核电站中的最后一座终于可以拆除了。石勒苏益格-荷尔斯泰因州正朝着气候中和的未来迈出一大步,”石勒苏益格-荷尔斯泰因州环境部长托比亚斯·戈德施密特 (Tobias Goldschmidt) 表示。
单一机组的布罗克多夫核电站 (KBR – Kernkraftwerk Brokdorf) 于 2021 年 12 月根据德国核电逐步淘汰计划关闭。该核电站于 1986 年 10 月开始运营。它由 PreussenElektra GmbH (80%) 和 Vattenfall Europe Nuclear Energy GmbH (20%) 所有。1,440 MWe 西门子压水反应堆使用常规燃料和混合氧化物燃料。
由于储存池中仍有燃料元件需要转移到现场临时储存设施,因此这必须作为审批过程的一部分考虑在内。布罗克多夫核电站的拆除工作预计需要 15 年左右。准备工作是在核电站关闭后开始的。部分燃料元件已被运往临时储存设施,并已进行了广泛的系统净化以减少辐射。
拆除第一阶段的批准通知涵盖了不再需要并受核监督的工厂部分的退役和拆除,但反应堆压力容器 (RPV) 和生物屏蔽除外。拆除 RPV 和生物屏蔽需要第二张许可证。这需要拆除所有燃料元件和特殊燃料棒,预计这些燃料元件和燃料棒将于 2025 年运往临时储存设施。运营公司于 8 月 30 日申请了第二张许可证,目前正在接受独立专家的审查。
PreussenElektra 首席执行官 Guido Knott 表示:“我们很高兴现在拿到了拆除许可证,可以开始拆除我们的系统了。我们希望在 2030 年代中期做好准备。”PreussenElektra 于 2017 年 12 月提交了 KBR 退役和拆除申请。工厂经理 Tammo Kammrath 指出:“现在就开始行动并将规划准备工作付诸实践非常重要,毕竟我们在现场还有很多事情要做。”
下一步,将在控制区内开辟新的物流路线,并设立拆除部件的残料处理中心。此外,不再需要的系统和系统部件将被拆除并准备拆卸。
布罗克多夫是德国最后一座获得拆除批准的核电站。德国逐步淘汰核电的决定是在 2011 年日本福岛事故之后做出的。2012 年,八台核电机组被永久关闭。其中包括 EnBW 的菲利普斯堡 1 号机组和内卡韦斯特海姆 1 号机组;E.ON 的伊萨尔 1 号机组和 Unterweser;RWE 的 Biblis A&B 以及 Vattenfall 的 Brunsbüttel 和 Krümmel(均已关闭)。其余九座反应堆将于 2022 年底关闭。E.ON 的格拉芬莱茵费尔德于 2015 年关闭;RWE 的 Grundremmingen B 于 2017 年关闭;EnBW 的菲利普斯堡 2 号机组于 2019 年关闭;布罗克多夫、E.ON 的 Grohnde 和 RWE 的 Gundremmingen C 将于 2021 年关闭;以及 E.ON 的伊萨尔核电站 2 号、EnBW 的内卡韦斯特海姆核电站 2 号和 RWE 的埃姆斯兰核电站,将于 2023 年 4 月关闭。两座较老的反应堆——E.ON 的施塔德核电站和 ENBW 的奥布里格海姆核电站已于 2003 年和 2005 年关闭。
