10月25日下午16时48分,由中核五公司承建的三澳核电1号机组反应堆压力容器顶盖在苍南业主单位、中广核工程公司、核鹏监理单位共同见证下完成了主螺栓整体拉伸工作,标志着冷试扣盖顺利完成,为后续1号机组冷试创造了有利条件。
反应堆压力容器顶盖作为反应堆压力容器的组成部件,也是核岛堆芯放射性安全防护的第二道重要屏障。

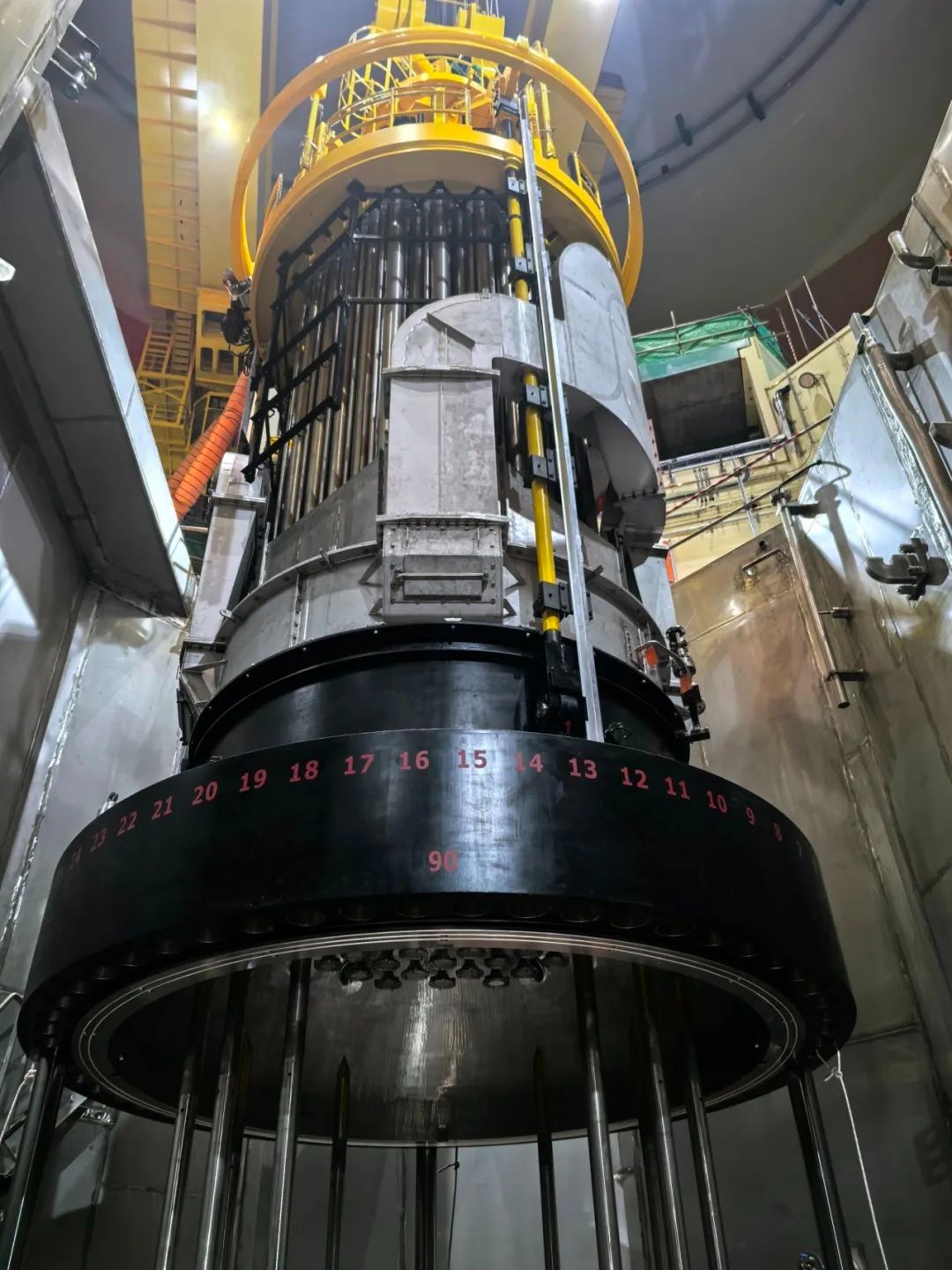

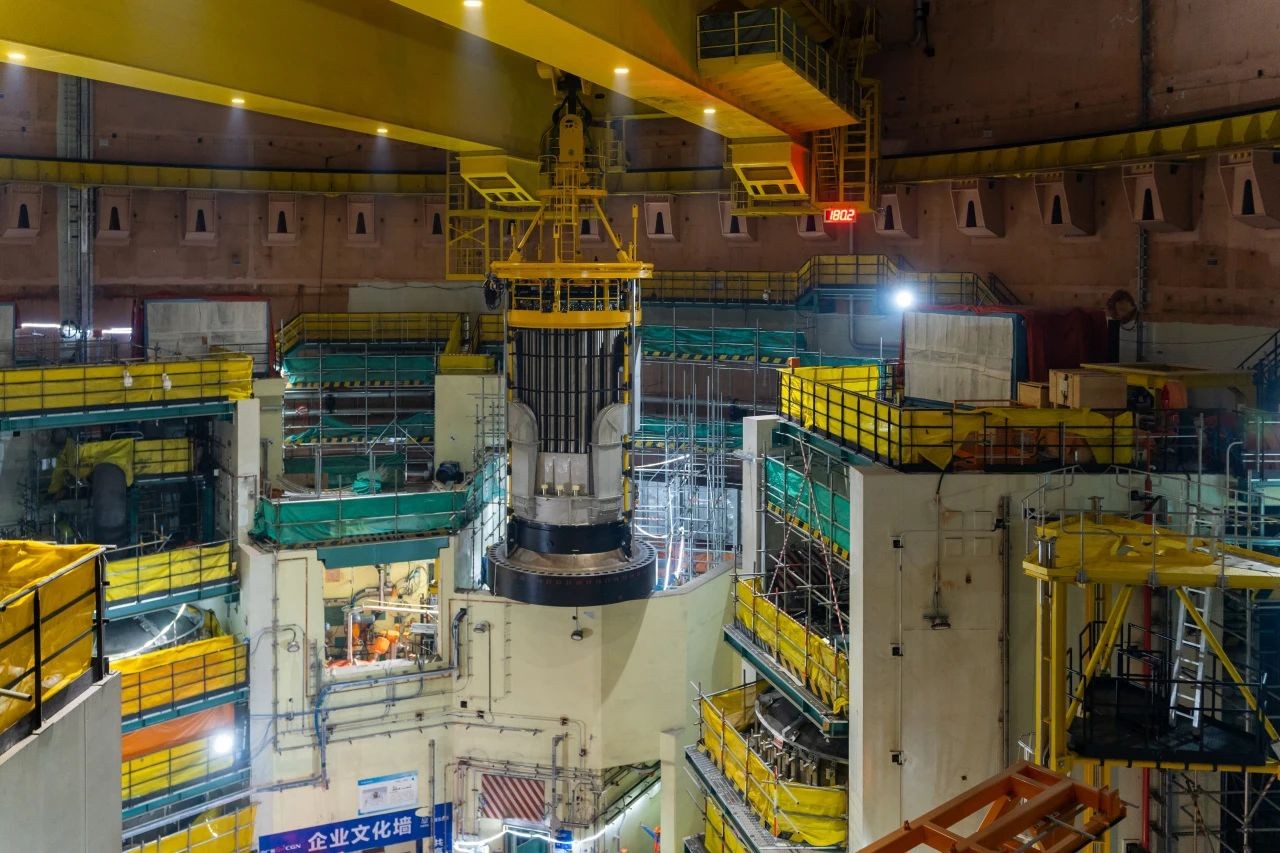

为保证三澳核电项目1号机组反应堆压力容器顶盖能顺利完成冷试扣盖,项目部在苍南业主单位、中广核工程公司、核鹏监理单位领导的共同参与引领下进行了冷试扣盖工作沙盘推演、先决条件梳理,制定了冷试扣盖专项行动项跟踪清单及专项施工计划,同时组织日例会进行跟踪,保质保量先后完成了主设备部内部清洁检查、主螺栓孔清洁及过规检查、上下部堆内构件入堆、压力容器顶盖吊装就位、整体螺栓拉伸机组装调试及运输吊装等关键工作,最终,采用整体螺栓拉伸机有条不紊地完成了58根主螺栓整体拉伸工作,顺利完成冷试扣盖节点。
反应堆压力容器顶盖顺利扣盖为后续中广核“华龙一号”冷试扣盖施工提供了宝贵施工经验。中核五公司始终贯彻“严、慎、细、实”的工作作风,在苍南业主单位、中广核工程公司、核鹏监理单位的大力支持与指导下,在项目部各部门、各施工队的昼夜紧密协同下,铸就了此次冷试扣盖圆满成功。中核五公司将继续发扬华龙铁军精神,高质量完成一个接一个里程碑,为冷试顺利启动打下坚实基础。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
