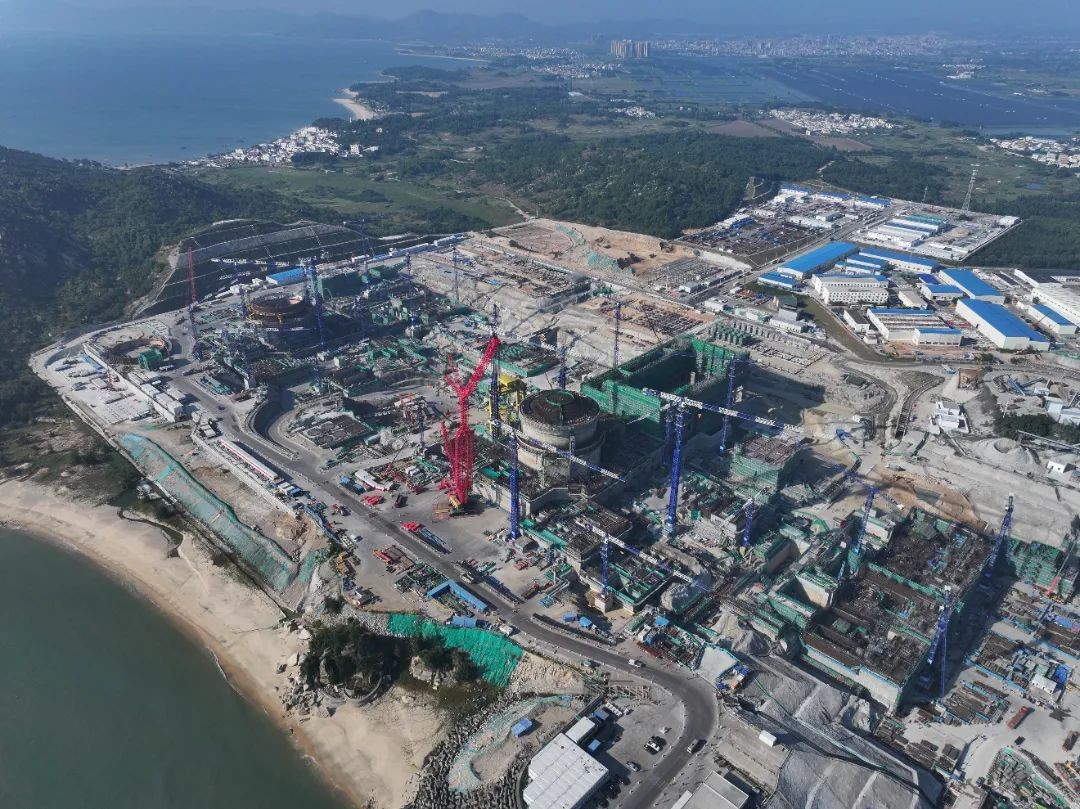

中广核陆丰核电5号机组2022年9月8日开工,2024年4月29日完成穹顶吊装,全面转入设备安装阶段。目前,核岛安全壳内壳第20层、外壳第10层浇筑完成,内壳环梁D2层浇筑完成;周边厂房正在开展第6层主体结构施工,核岛安装点数累计完成139.25万点。6号机组于2023年8月26日开工,当前正处于土建阶段高峰期,目前,核岛安全壳内壳第8层、外壳第8层浇筑完成,模块6已吊装就位,周边厂房正在开展第3层主体结构施工。
