ITER真空室模块组装(SMSA)实现首个重大节点

2024-09-15 14:44  来源:中核二三    ITER  SMSA

当地时间9月12日,在法国南部卡达拉舍,国际热核聚变实验堆(ITER)真空室模块第一块冷屏吊装工作圆满完成,拉开了真空室模块组装序幕。这次成功吊装是SMSA团队“核”力取得的第一个重要阶段性成果,也标志着SMSA团队打赢了自合同签订以来的第一场硬仗。


当地时间9月12日,在法国南部卡达拉舍,国际热核聚变实验堆(ITER)真空室模块第一块冷屏吊装工作圆满完成,拉开了真空室模块组装序幕。这次成功吊装是SMSA团队“核”力取得的第一个重要阶段性成果,也标志着SMSA团队打赢了自合同签订以来的第一场硬仗。

真空室模块包括真空室、冷屏和环形场线圈,其中冷屏设置在真空室和环形场线圈之间,主要作用是吸收来自装置芯部的热载荷,以协助超导磁体维持在超高低温的运行环境。冷屏作为真空室模块三大部件之一,其重要性相当于核电站反应堆的主设备。冷屏组件长约15.2米,宽约8.2米,高约6.3米,重量约50吨,具有尺寸大、重量大、变形控制困难等特点,且吊装过程复杂、就位精度要求高、结构易变形、吊具可调性不足,SSAT周边吊装环境复杂等问题,冷屏给吊装工作带来了更多的挑战和风险。

SMSA团队对本次吊装工作非常重视,冷屏小组提前一周与施工团队进行技术交底,并就吊装过程、吊装路径进行反复的沙盘演习,提前预想吊装过程中可能出现的各种问题,并就相关风险事件准备应急预案。在确定吊装初步方案后,又与业主IO/CMA技术团队在ITER组装大厅现场进行多次技术研讨和确认,对吊装方案进行了深度优化。

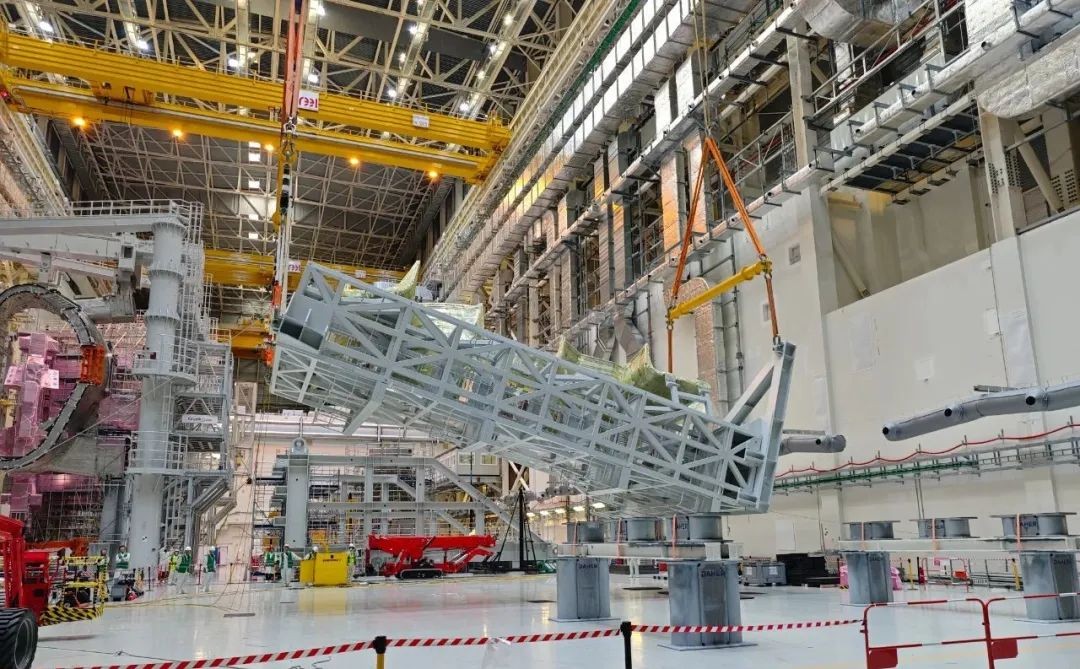

整个吊装过程环环相扣,首先要对大重量、大尺寸的冷屏组件进行垂直起吊,到一定高度后,进行空中90°翻转,翻转至竖直状态后,移除翻转架,然后再次起吊,并缓慢移至SSAT上方,吊装过程要求整个组件的变形不得超过±15mm。在紧张严苛的条件和环境下,SMSA团队经过连续7个小时的连续作战,最终成功完成第一块冷屏吊装工作。

此次吊装工作的顺利完成实现了SMSA施工工作的开门红,再次展现了中国智慧和中国力量,又一次向ITER组织证明了中核工程联合体是一支素质过硬、能打胜仗的优秀团队,为真空室模块组装后续活动打开了良好的开端。
