9月13日,由上海洛丁森工业自动化设备有限公司承制的10台核级压力变送器顺利交付至三澳核电项目现场。该类变送器为首次国产化,有效解决了原国外进口设备卡脖子问题。同时,这也标志着三澳核电项目1号机组13365台冷态功能试验(以下简称“冷试”)相关设备全部到货。

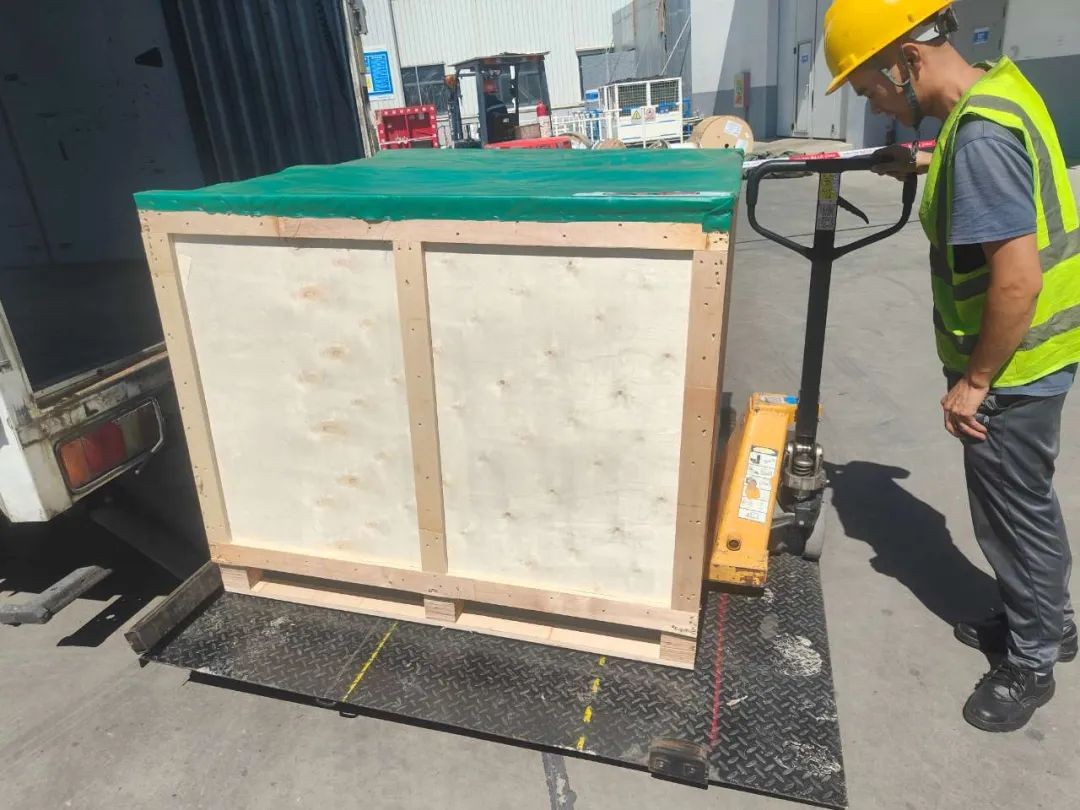

核级压力变送器在三澳核电基地卸货
2023年初,1号机组处于冷试前设备安装高峰期,2号机处于穹顶吊装后建安移交阶段。设备保质保量、按需按期供货无疑是现场连续施工的关键,更是实现冷试及乃至商运的基础。
为此,苍南核电联合中广核工程苍南项目部成立了“三澳设备采购供货保障攻坚队”,多措并举全力保障1号机冷试相关设备在冷试前按期交货。
三澳核电项目设备采购供货保障攻坚队成立
紧盯“大事”,打“攻坚战”
针对环吊、稳压器等主设备、泵阀等关键设备如大面积延误将实质性延误项目进展,苍南核电设备管理部策划了高层互访交流、员工驻场监造、日报周报制度等多种措施,最大程度上争取各厂的资源保障。截至目前,苍南核电各级领导74次前往厂家开展供货工作,有力推动了1号机核岛主设备、泵阀、大宗材料等关键设备按期供货。
苍南核电党委书记、董事长李乐晓带队赴大连大高阀门厂开展专项推动工作
紧盯“急事”,打“歼灭战”
现场设备安装窗口期即将到来,但设备依然无法实现如需供货,且单少量急。针对这一现状,苍南核电联合中广核工程以及惠州核电、陆丰核电、防城港核电等兄弟电厂,通过设备调配互帮互助、通力合作。通过近一年多的努力,累计为1号机完成43次140余台设备调入,确保了现场紧缺设备的紧急供货。
压力容器调配到货
紧盯“难事”,打“持久战”
设备制造质量是10000余台冷试设备的最关键因素,也是最难把握的部分。为此,苍南核电每年前瞻性编制质量控制方案,有序开展厂家设备质量见证、质保体系有效性专项检查等工作;同时派出11名专业工程师深入制造厂一线与中广核工程协同监造,共同监控设备制造过程质量。
针对1号机组相关设备,苍南核电采用多管齐下的质量保障手段,为设备高质量供货提供了护航。设备管理部、维修各部累计执行见证点检查227次,开展质保体系专项检查22次,发现并处理关闭问题900余项,组织参加486个见证点,编制300多份监造记录。
苍南核电赴特变电工沈阳变压器集团有限公司开展检查
