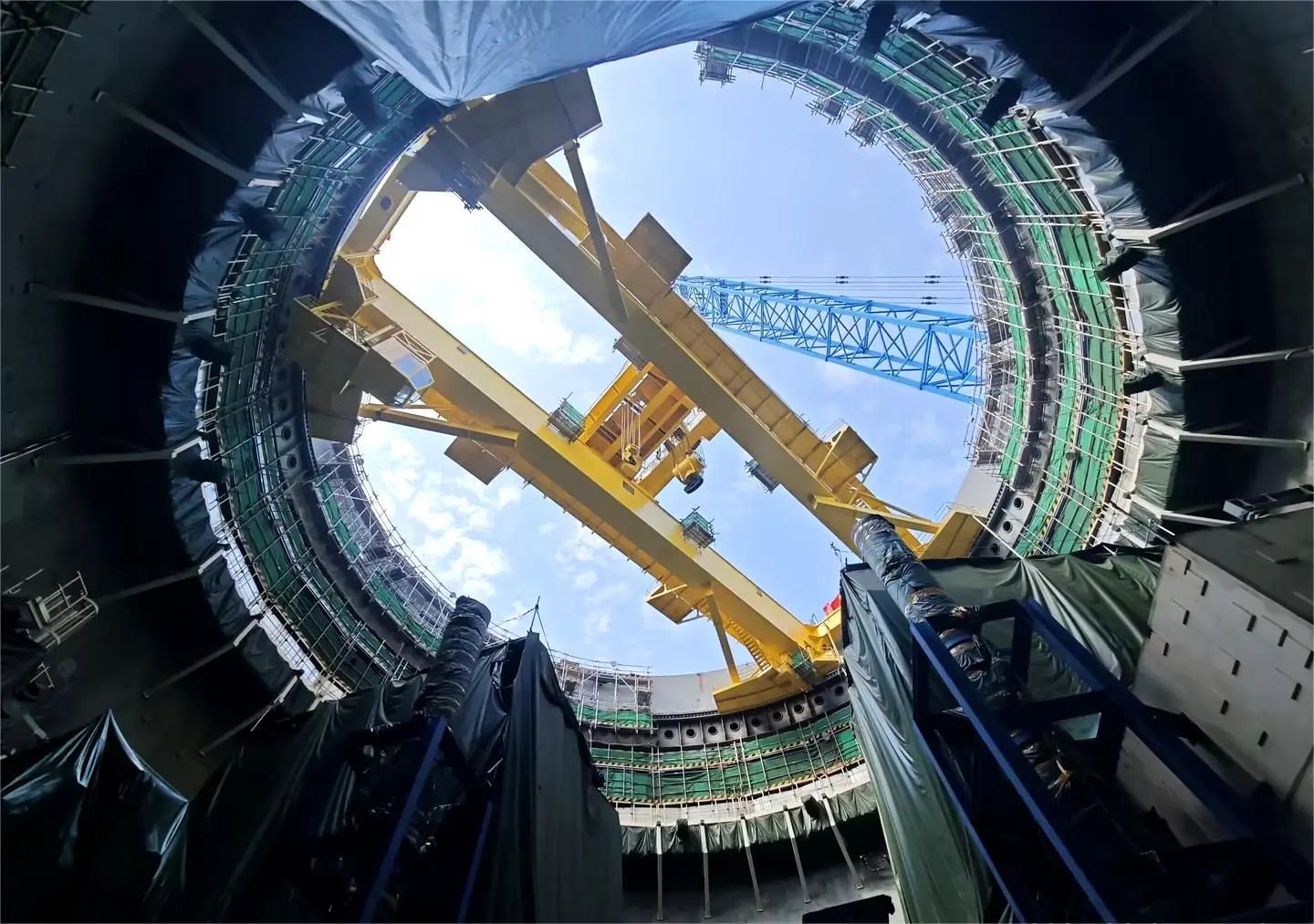

三门核电3号机组环吊(MH01)桥架于8月25日16时38分吊装就位,小车于8月27日14时58分吊装就位,整个过程安全、质量可控。
3号机组环吊是钢制安全壳(CV)顶封头吊装前最后一个引入反应堆厂房的重要设备,标志着3号机组反应堆厂房已具备顶封头吊装条件,为3号机组CV顶封头吊装就位奠定了坚实的基础。
环吊在反应堆厂房内环形轨道上运行,用于核电站安装期间和正常停堆换料期间各种设备的吊装运输,主要由桥架和带有起升机构的小车组成。
三门核电建设团队贯彻“整体·协同”理念,在三门核电二期工程建设项目指挥中心(PCC)的统一指挥下,全面贯彻中核集团“六大控制七个零”高质量项目管理工作机制,通过环吊进展周例会、每日现场碰头会以及质量文件集中审查制度,保障吊装前地面组装工作按期完成,确保了3号机组环吊顺利吊装引入核岛。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
