三门核电3号机组一体化堆顶组件(IHP)吊装完成

2024-08-24 09:29  来源:三门核电    三门核电站  核电设备

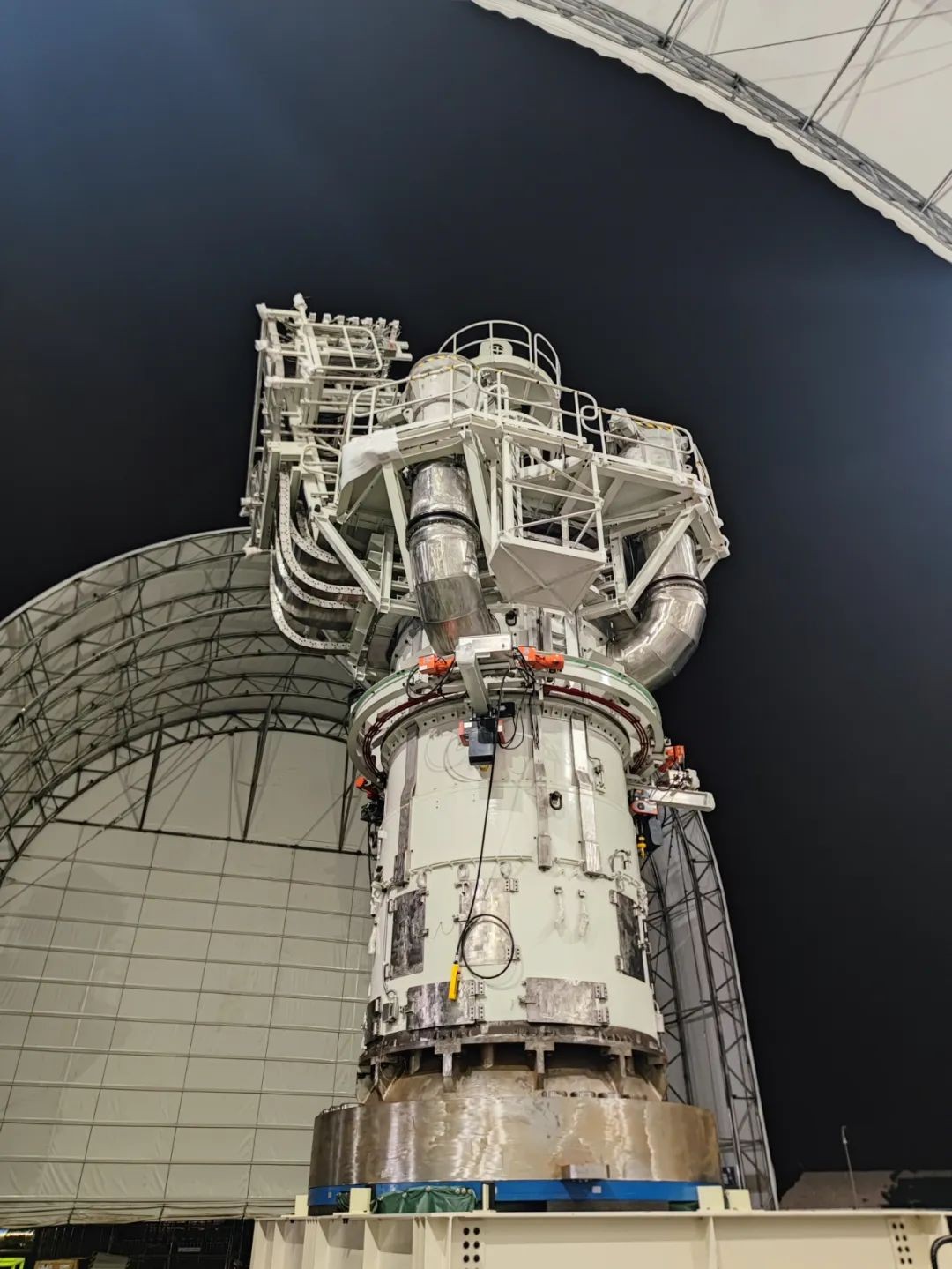

8月23日10时16分,三门核电3号机组一体化堆顶组件(IHP)完成拼装,并运输吊装引入进反应堆厂房,为3号机组核岛工程主线进度按期实现创造了良好条件。


8月23日10时16分,三门核电3号机组一体化堆顶组件(IHP)完成拼装,并运输吊装引入进反应堆厂房,为3号机组核岛工程主线进度按期实现创造了良好条件。

本次吊装的IHP最大外形尺寸约7.7米×7.6米×15.5米,净重约为225吨,是3号机组钢制安全壳顶封头吊装就位前要引入的重要设备之一,是国内首个实现现场拼装后完整交货吊装的设备。IHP采用了模块化的设计理念,即在现场厂房外将控制棒驱动机构、棒位探测器、堆顶通风冷却设备、主螺栓拆装工具等功能部件组装到反应堆压力容器顶盖(RVCH)上,大幅度缩短了安装与商运后大修工期。三门核电3号机组IHP拼装工作从2024年1月23日启动,至8月20日全部完成,8月22日00:05开始包装、封车、场内运输,8月23日开始连钩并完成吊装,历时约34个小时。

为了顺利完成吊装目标,三门核电建设团队整体协同,全面贯彻中核集团“六大控制七个零”高质量精细化项目管理模式,成立了3号机组IHP拼装先锋队,锚定目标,高质量完成此次重要设备吊装引入工作。
