土耳其阿库尤 1 号外部安全壳穹顶完成安装

2024-08-23 09:02  来源:世界核新闻    土耳其核电  阿库尤核电站

土耳其阿库尤核电站1号机组外部安全壳穹顶下部已完成按设计位置的安装。

土耳其阿库尤核电站1号机组外部安全壳穹顶下部已完成按设计位置的安装。

外穹顶下部已安装到位(图片来源:阿库尤核电站)

位于南部梅尔辛省的阿库尤核电站最终将由四座俄罗斯提供的 VVER-1200 反应堆组成,这些反应堆配备双层(内外)安全壳系统。

2023 年 6 月,阿库尤 1 号机组内壳圆顶混凝土浇筑完成。共浇筑了 3200 多立方米混凝土,安装了 422 吨钢筋,完成的墙体厚度为 1.2 米。内壳确保反应堆建筑物的密封性,并作为管道和用于核反应堆维护作业的极地起重机的支撑。

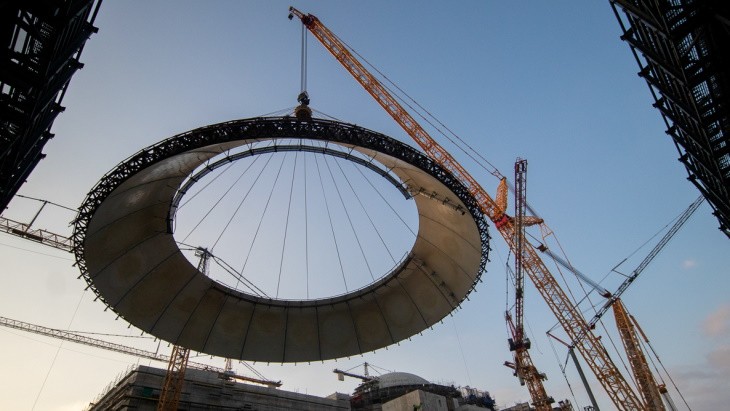

外穹顶下部开始吊装(图片来源:阿库尤核电站)

阿库尤核电站宣布,外部安全壳穹顶的钢制下部——直径近 51 米,重 340 吨——现已被吊装到 63 米高的位置,整个过程耗时 10 个小时。

阿库尤核电股份公司首席执行官谢尔盖·布特基赫表示:“成功安装外部安全壳下部穹顶部分后,阿库尤核电站的建设者将在下一阶段安装外部安全壳穹顶。组装好的大型钢筋混凝土结构将在核电站的整个使用寿命期间保护反应堆免受外部影响。”

该部件被移向反应堆厂房(图片来源:阿库尤核电站)

阿库尤是土耳其第一座核电站。俄罗斯国家核能公司 Rosatom 正在按照所谓的 BOO(建设-拥有-运营)模式建造四座 VVER-1200 反应堆。根据俄罗斯联邦和土耳其共和国政府间协议的条款,核电站第一台发电机组的调试必须在收到机组建设的所有许可证后的七年内进行。

首台机组的建造许可证于 2018 年颁发,建设工作于当年开始。核燃料于 2023 年 4 月运抵现场,目标是在 2024 年进行物理启动。

该发电厂预计发电容量为 4800 MWe,可满足土耳其约 10% 的电力需求,计划到 2028 年底所有四台机组均能投入运营。
