给核岛高效装“心脏” 霞浦核电这样做

2024-08-17 07:43  来源:中核集团    霞浦核电

践行“六大控制七个零”和“充分准备、一丝不苟、万无一失、一次成功”的工程建设全过程精细化管理理念,落实“标准化、集约化、一体化、契约化”基本管理原则。


践行“六大控制七个零”和“充分准备、一丝不苟、万无一失、一次成功”的工程建设全过程精细化管理理念,落实“标准化、集约化、一体化、契约化”基本管理原则。

聚焦经验反馈,凝练良好实践,建立知识管理机制,助推全产业链整体最优、工程管理能力协同进阶,久久为功打造中核集团工程建设领域新质生产力。

实施背景

核反应堆大厅是“核岛的心脏”,大厅施工是项目建安阶段关键路径,且施工贯穿整个项目周期,是绝对的主线。大厅施工过程中,多单位、多工种、上下立体交叉作业频繁,施工逻辑复杂,各单位各专业都存在不同程度的施工资源拼抢、相互制约的情况,导致资源利用率,施工效率低。大厅建安阶段总体面临安装量大工期紧张、主线多元施工交叉、空间有限资源不足、风险管控复杂的挑战。为高效推进大厅建安施工,中核霞浦核电有限公司协同各参建单位,整合大厅资源,联动协作各工种各工序,保障大厅建安工作稳步推进。

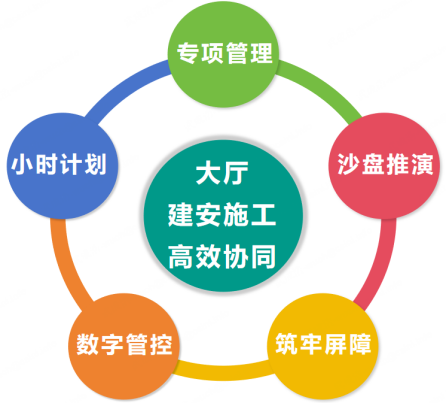

高效协同良好实践

1. 专项管理:整合资源,合力创效

针对大厅安装体量庞大、接口关系密切的特点,霞浦核电打破单位、部门壁垒,联合各参建单位、各部门组建大厅专项组,压实工作职责,实现跨部门、跨单位协同作战。每日召开大厅日会,协调解决现场重、难点问题,明确下一步工作计划,保质保量完成任务和目标。大厅专项组包含领导组、计划协调组、技术专项组等。领导组负责组织协调和决策大厅施工重大事项,协调外部单位,保障执行所需的大厅施工资源。计划协调组负责现场工作的总体控制和综合协调,跟踪和监督计划执行、工作进展,协调处理督查中发现的各类问题和风险。技术专项组负责大厅施工和技术管理及接口协调工作,有效处理施工过程中发生的设备、设计、施工等问题,细化和优化安装方案,严格保证交叉施工过程中的安全和质量。通过固化专项组职责分工,统筹调配各领域资源,实现大厅施工高效推进。

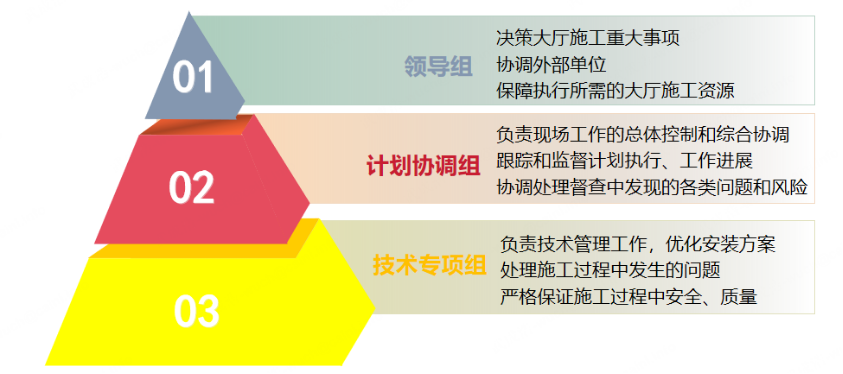

大厅专项组分工

2.沙盘推演:高效运作,精准决策

针对大厅整体工期紧张、主线工作多元的特点,采取计划推演主要阶段、技术推演最佳方案、施工推演最优逻辑、设备推演最细工序等步骤。根据大厅多条主线施工及设备实际到货情况,分阶段、分区域紧密开展安装工作,联合调试提前介入并逐步移交进行相关试验工作,分析和推演各专业逻辑关系,精准匹配资源,实现计划和工期优化。

计划推演主要阶段。结合大厅总体施工计划和设备实际到货情况,分析、梳理和推演堆上设备安装及后续工程节点的逻辑关系,确定安装主要阶段,保障资源加载的合理性,为现场计划执行创造有利条件。

技术推演最佳方案。提前开展大厅钢平台施工项技术分析,通过精准对比分析散拼和模块化施工差异,结合大厅最优施工逻辑推演结果,制定最优施工方案,有效实现工期优化。

施工推演最优逻辑。组织梳理分析大厅施工、堆上设备安装最优施工逻辑,缓解后续安装工作工期压力,确保为主线工期实现创造有利条件。

设备推演最细工序。根据安装主要阶段计划,优化调整设备施工工序,精准管控施工工序到每个小时、每个区域施工资源配置。平均每台堆上设备安装细化作业条目达到50条以上,有效指导现场工作开展,确保主线安装进度受控。

沙盘推演作用示意图

3.筑牢屏障:严格控制,共筑防线

针对大厅施工交叉频繁、风险管控难度大的特点,大厅施工坚持用“显微镜”查问题,用“放大镜”看危害,用“多棱镜”找根源。鉴于大厅主设备多、安装精度高,霞浦核电采取四方联测模式进行设备安装基础测量工作,有利于工作面土建向安装顺利交接;每台设备安装前进行先决条件专项梳理,安装精度高的设备采用先进仪器多次进行测量,确保安装精度满足要求。

霞浦核电统筹各专业、各领域施工资源,群策群力,科学布置和统一分配大厅施工所需吊车、场地、运输通道等资源,专业施工采取多区域小范围建立专区进行控制,严格执行交叉施工办票制度与清洁区准入制度,加强清洁度监督检查,联合各单位制定焊接防护专项方案和清洁度管控专项方案,减少焊接烟尘污染,保障大厅清洁度管控要求。每周开展大厅安全专项检查及复查工作,加强安全管理,有力配合大厅施工有序、高效、高质量推进。

4.数字管控:勠力同心,技术创新

针对大厅系统逻辑复杂、技术要求严格的特点,霞浦核电联合各单位充分利用BIM技术,结合各专业施工方案,建立大厅三维施工模型,共同开展三维仿真模拟,实现反应堆大厅建安施工数字化、管控可视化,确保大厅施工及设备安装整体的可行性、可控性和协同性。

通过建立统一的大厅三维模型,提前对建安施工方案中工装、专项措施进行三维碰撞分析,预判施工过程中存在的碰撞位置,针对施工仿真模拟出现的交叉施工干涉、碰撞问题,组织各单位专题讨论,提前制订应对措施,固化建安施工方案,保障实施阶段工作顺利开展。

5.小时计划:通力合作,实干笃行

针对大厅场地空间有限、吊车资源不足的特点,霞浦核电与各单位共同制定大厅吊车24小时计划,提前与参建单位各施工队及外部单位沟通、规划,合理安排窗口资源,以满足主线工作和关键路径施工需求;协同相关单位成立吊车维保专项小组,第一时间配合吊车应急抢险;切实做好吊车备品、备件采购,避免紧急采购影响现场施工。

大厅吊车计划从时间、行程、空间、顺序上,具体细化作业单位和作业内容,明确每钩作业区域和时长,吊车使用时间精确到每半小时,行程具体到每个轴线,细分吊装物项的数量、尺寸、重量,执行“人等吊车”的总体原则。建立大厅值守制度,安排专人24小时值班,跟踪记录吊车计划执行情况,针对计划偏差情况,协调优化后续计划,保障计划有序饱满,吊车高效运行。

总结展望

霞浦核电结合工程特点和难点,联合中核咨询、中核工程、中核二三、中核华兴等参建单位,大力协同、奋力攻关,采取专项管理、沙盘推演、筑牢屏障、数字管控、小时计划等多项管理措施,从安全、质量、技术、人力等方面着手,梳理和管控各工序间细节,高效、高质量推进大厅建安工作。

大厅建安施工管理措施

大厅三维模型梳理重点区域全专业安装物项的综合碰撞检查,提前发现解决大件吊装、运输碰撞干涉问题,预处理土建钢筋与安装物项干涉问题。利用三维模型进行碰撞检查,人工识别有效碰撞点,解决物项安装集中、空间狭小、交叉施工等重难点,优化设备运输路径及施工工艺,提高施工效率,避免绝大多数施工过程中因碰撞拆除返工的风险,同时节约了发现问题后等待设计变更流程的时间。

大厅建安施工管理强调专项管理、全过程管控,注重计划执行,现场工作各单位采取人歇岗不歇、负接口的交接模式,在大厅主线工期严重不足的情况下,切实推动工程建设进展,开创了一条自主创新的建安交叉施工管理模式,对同类型核电工程建设具有一定的指导意义。
