石岛湾核电1号机组常规岛汽机筏基混凝土圆满完成浇筑

2024-08-16 08:38  来源:中核二四    山东核电站  石岛湾核电站

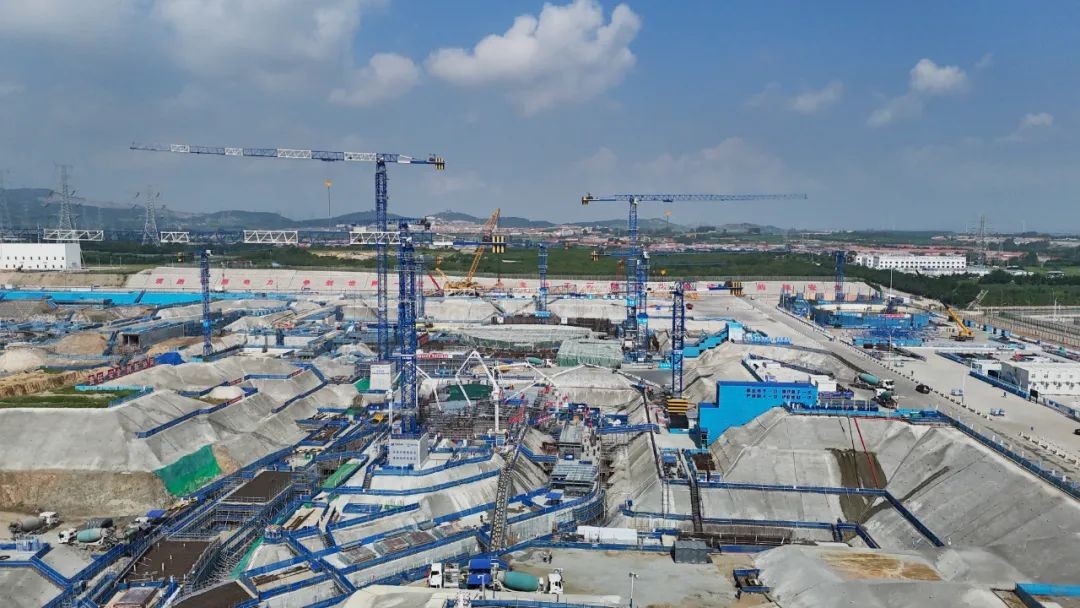

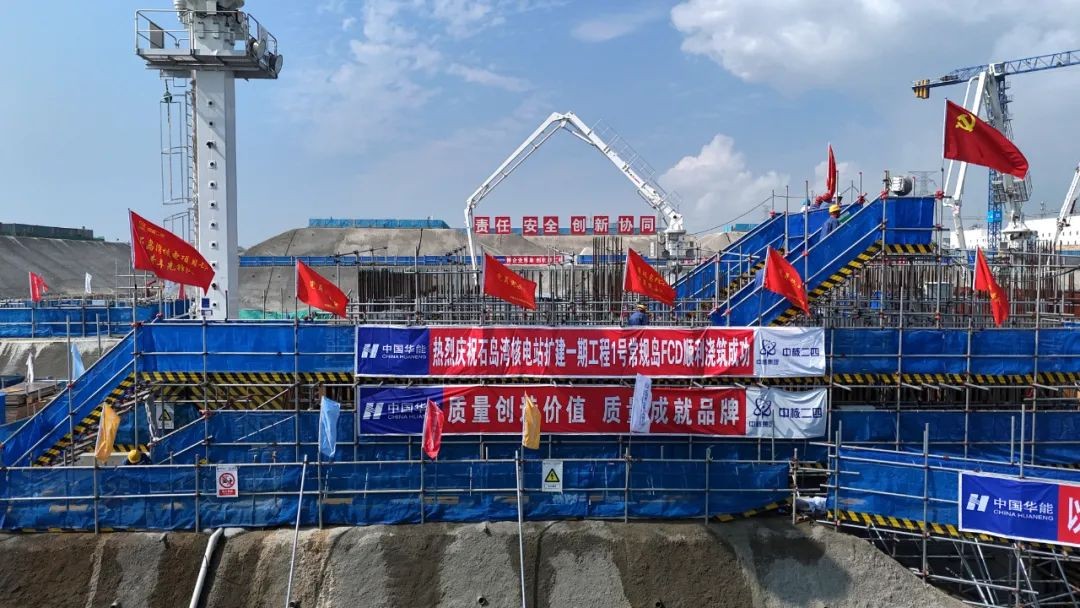

8 月15日,中核二四历经54小时的连续奋战,提前15天完成石岛湾核电项目一期工程1号机组常规岛汽机筏基混凝土浇筑,标志着1号机组常规岛全面进入主体结构施工阶段。


8 月15日,中核二四历经54小时的连续奋战,提前15天完成石岛湾核电项目一期工程1号机组常规岛汽机筏基混凝土浇筑,标志着1号机组常规岛全面进入主体结构施工阶段。

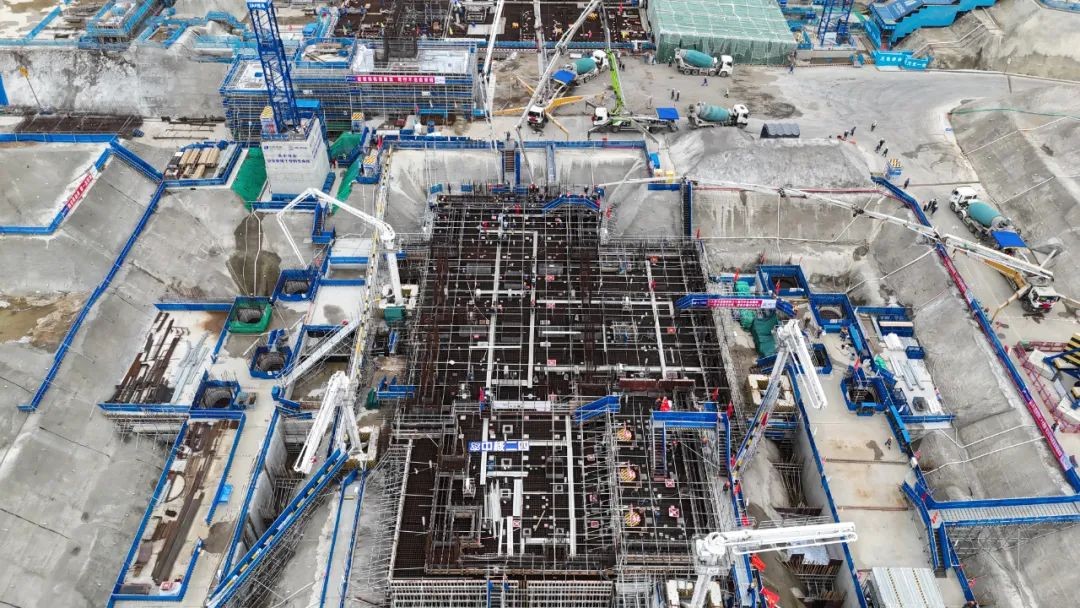

常规岛的主要功能是将核岛产生的蒸汽热能转换成汽轮机的机械能,再通过发电机转变成电能。此次浇筑的汽机筏基是整个常规岛土建工程中最关键、最重要、施工难度最大的现浇钢筋混凝土结构工程。

面对混凝土体量大,基底标高多且高差大,钢筋层数多且密集及复杂的地质条件等挑战,为确保浇筑顺利进行,在公司党委的部署下,石岛湾核电项目部采取了系列措施加快推进节点完成:

锚定重要节点,协同攻坚。项目部团队积极主动作为,自5月开始调整工程协调会形式,以常规岛和联合泵房“双FCD”为目标,每周组织召开工程协调例会梳理FCD及“FCD+6”的先决条件准备情况,对重点工作实行日跟踪机制管理模式,确保本次FCD各环节万无一失。

坚持安全第一,警钟长鸣。项目部切实践行核安全文化,落实双重预防机制,紧紧围绕现场施工,分层级做好安全风险辨识和预警,现场设置了完善的安全防护设施,施工人员严格遵守安全操作规程,管理人员加强安全巡查和监督,确保了施工过程零事故。

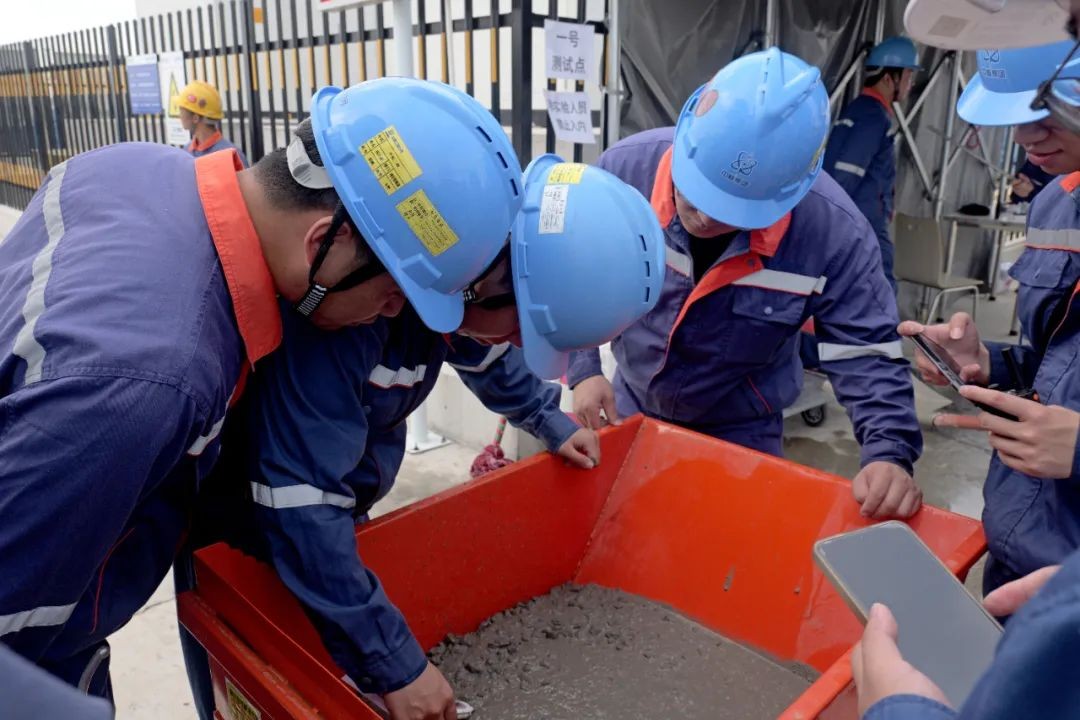

稳固质量基石,精益求精。项目部始终坚持高标准、严要求,从细微的数据测量到详尽的记录审核,每一环节均经严格自查,顺利完成了常规岛首次监督检查。浇筑前仔细检查模板、钢筋、埋件,确保基础稳固;浇筑时,精准调控混凝土配比与浇筑速率,严格控制振捣频次,保障结构均匀密实;浇筑后,及时进行混凝土养护并监测温度变化,有效杜绝裂缝风险。

发扬斗争精神,履职担当。项目部组织动员各党支部成立了党员突击队、青年先锋队,以“党徽在胸前、党性扬在阵前、党员冲在最前”的“三在三前”行动为抓手,积极开展党员身边“无事故、无隐患、无违章”的“三无”活动,充分发挥党员先锋模范作用,全力保障混凝土浇筑顺利,让党旗在项目一线高高飘扬。

下一步,中核二四将继续传承“两弹一星”精神和“四个一切”核工业精神,大力践行“强核报国 创新奉献”的新时代核工业精神,牢记责任使命、主动担当作为,充分发挥组织和技术优势,在确保安全质量的前提下,协同攻坚常规岛建设,为实现“双碳”目标贡献力量。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
