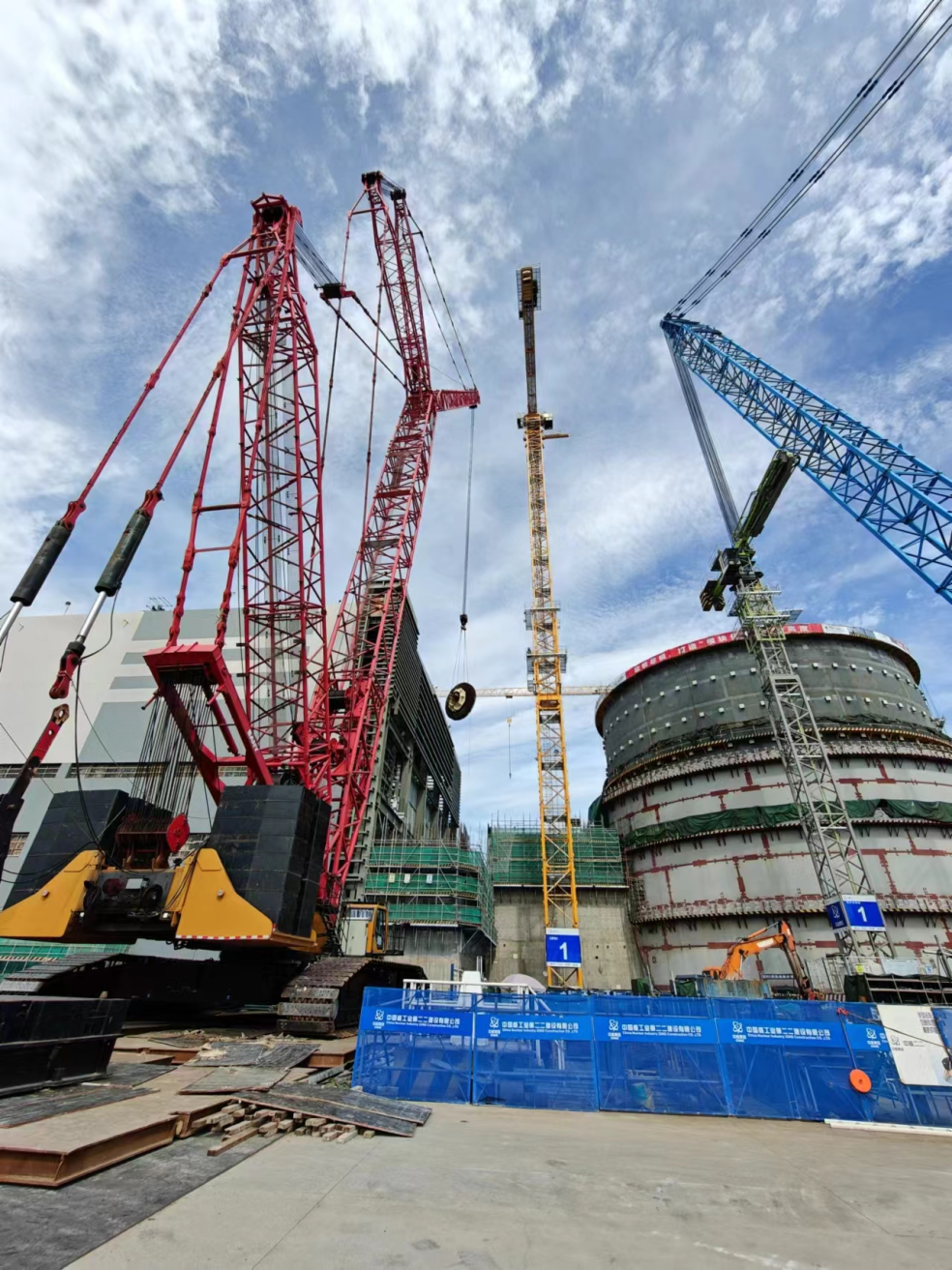

8月7日17时32分,历经19个小时的连续奋战后,三门核电3号机组常规岛跨栏跑的第一跨:10.7米层楼板浇筑作业顺利完成,混凝土总浇筑量351.5立方米。10.7米层结构是整个第一跨土建结构中施工难度最大、结构最为复杂的层段,它的浇筑不仅为220千伏倒送电跨岛电缆通道的贯通创造了条件,也为后续主泵变频器房间的形成奠定了坚实的基础。
第一跨10.7米层墙体上预埋了两组直径1905毫米、总重约8吨的主蒸汽管道贯穿件套筒,该套筒周围设有非常密集的环向筋及箍筋,重量达到14吨。项目团队积极践行CAP1000机组“应模尽模”的理念,在地面上将贯穿件套筒与周围钢筋提前进行了绑扎与固定,随后采用履带吊对该土建模块进行整体吊装,不仅提高了密集钢筋的施工质量、节省了施工时间,还降低了现场狭窄作业面下钢筋绑扎的安全风险。
第一跨土建结构改抗震I类是三门核电二期工程的重大变更之一,作为核岛和常规岛相互关联的纽带,第一跨施工对推进项目整体进度尤为重要。三门核电项目指挥中心始终秉承“六个一”理念,坚持“安全第一,质量第一”的原则,充分发挥党建引领及业主主导作用,自第一跨开工以来,三门核电与各参建团队协同并进、攻坚克难,多次组织专题会优化设计和施工方案,在高质量完成第一跨结构重新设计的同时,努力攻克了第一跨区域作业面狭长、操作空间受限、物料运输不便、埋件安装精度高、钢筋密集等各类施工难题。
