加里利亚诺核反应堆容器拆除工作取得进展

2024-07-31 09:34  来源:wnn    加里利亚诺核电站  意大利核电

意大利加里利亚诺核电站反应堆容器拆除第一阶段工作已经完成,受污染的金属部件已从导流板(容器上部)中移除。


意大利加里利亚诺核电站反应堆容器拆除第一阶段工作已经完成,受污染的金属部件已从导流板(容器上部)中移除。

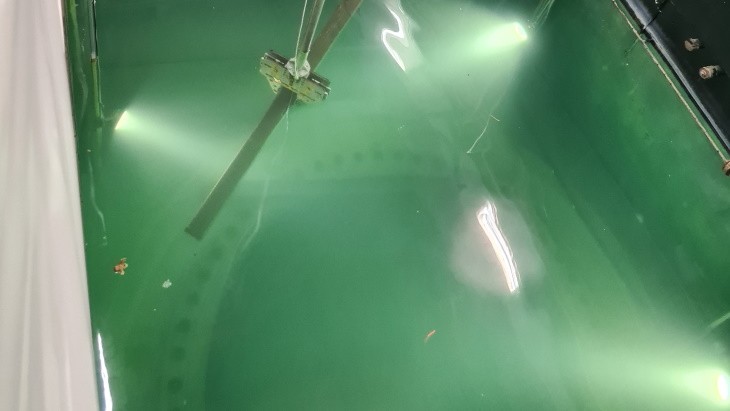

加里利亚诺核电站反应堆容器拆除工作(图片来源:Sogin)

Societa Gestione Impianti Nucleari SpA (Sogin) 表示,该作业与子公司 Nucleco 共同进行,于 2023 年 12 月开始,首先对容器和反应堆通道进行注水,这一步骤旨在为随后在水下进行的拆除作业提供天然辐射屏蔽。

拆除反应堆头前的准备工作包括恢复反应堆厂房的辅助电气、通风和控制系统,以及反应堆通道的注水电路。拆除反应堆头的工作在意大利国家核安全和辐射防护监察局的监督下进行。

在活动的第一阶段,使用气动夹具和特殊机械设备在水下拆卸和切割组件,从而减小其体积,并在高分辨率水下摄像机的支持下进行远程操作。

拆除导流板组件(图片来源:Sogin)

随后,处理过的部件(重约一吨)被放入两个特殊的高完整性容器中,进行临时现场储存,等待转移至计划中的国家储存库。

拆除工作将继续进行,拆除容器内部的部件(称为内部构件),其执行设计已经开始,最后拆除容器本身。

索金说:“从工程和运营角度来看,这是核电站退役最复杂的活动。”

加里利亚诺核电站是一座 150 MWe 沸水反应堆,于 1964 年 1 月接入电网,并于 1982 年关闭。意大利在 1986 年切尔诺贝利事故后的全民公决中决定逐步淘汰核电,Sogin 于 1999 年成立,负责关闭该国以前的核电站并寻找国家废物储存库。

上个月,Sogin 宣布已完成新 DT2 大楼的基板铺设,该大楼是用于临时储存加里利亚诺核电站退役产生的废物的设施。DT2 设施长 70 米、宽 18 米、高 13 米,将于 2026 年上半年投入使用,将容纳约 1800 立方米的低放射性和中放射性废物。这些废物将全部来自核电站的拆除活动,特别是来自反应堆容器内系统和部件的拆除工作。
