三门核电3号机组钢制安全壳筒体四环顺利吊装就位

2024-07-29 08:39  来源:三门核电

7月28日19时18分 ,三门核电3号机组钢制安全壳筒体四环顺利吊装就位,为3号机组安全壳顶封头就位里程碑节点实现打下了坚实的基础。

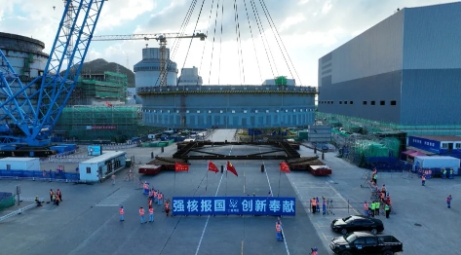

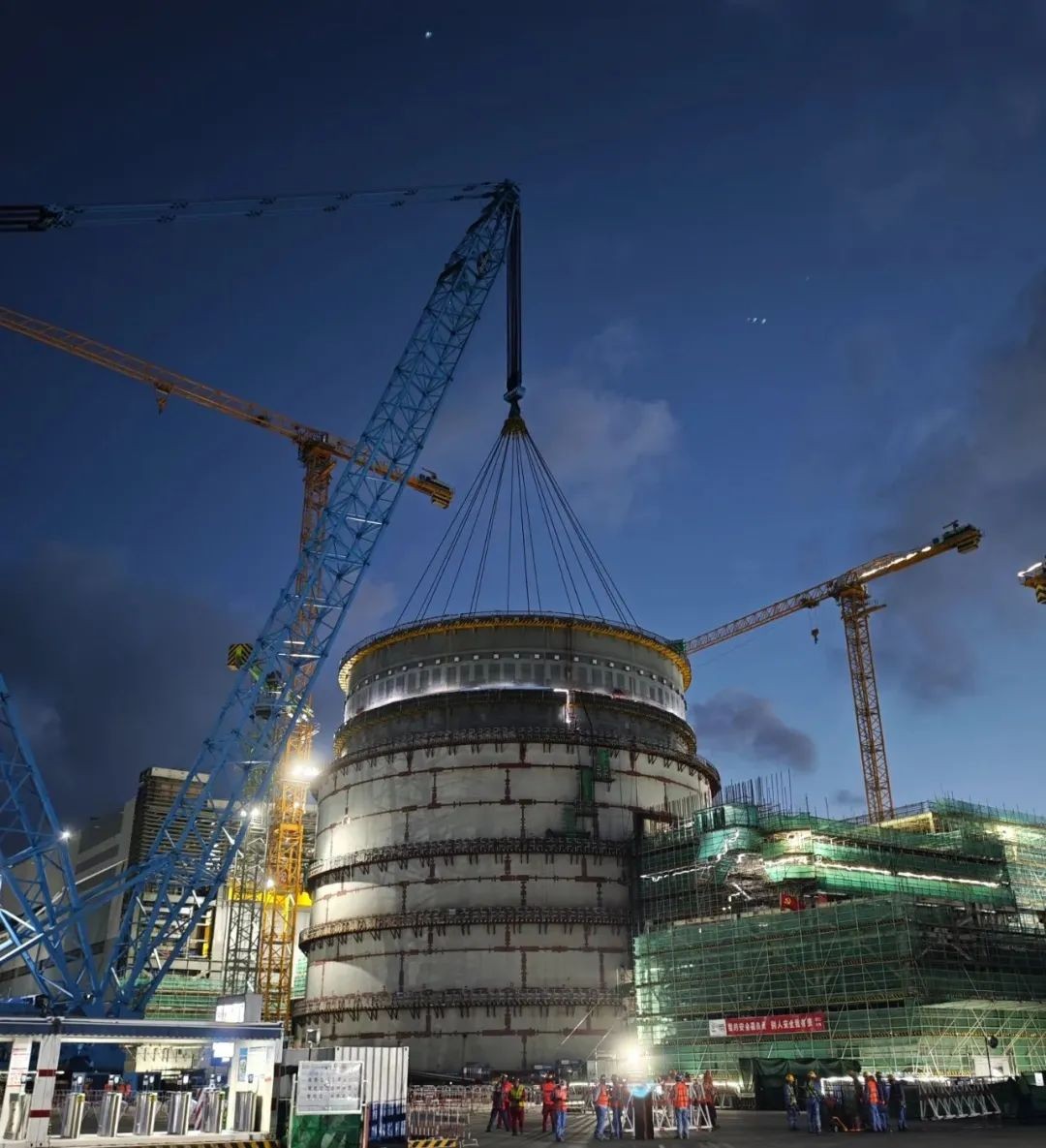

7月28日19时18分 ,三门核电3号机组钢制安全壳筒体四环顺利吊装就位,为3号机组安全壳顶封头就位里程碑节点实现打下了坚实的基础。本次吊装从17时17分开始起吊,通过大吊车的起升、变幅、转动、落钩等动作,精准就位于钢制安全壳筒体三环上口,整个吊装过程安全、平稳、受控。

钢制安全壳由底封头、1-4环筒体模块、顶封头共6大模块组成,本次吊装的钢制安全壳筒体四环是钢制安全壳最后一个筒体模块,其内径约40米,高约8米,本体重约749吨。基于“应模尽模”的施工要求,筒体四环内部安装有环吊梁、环吊轨道、管道、通风、电气物项等众多物项,有利于减少核岛的工作量,降低高空作业风险,提高施工效率并缩短整体施工时间。

在二期工程建设项目指挥中心(PCC)的统一指挥下,在“六个一”项目管理工作机制的指导下,专项工作团队通过落实前期工程经验反馈,制订详细的吊装准备清单,建立每日现场碰头会、质量文件集中审查制度,确保了3号机组钢制安全壳筒体四环吊装工作的顺利完成。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
