埃及首座核电站的建设正在稳步推进——3 号机组的核心捕集器已经到位,一台 2000 吨容量的起重机已经安装完毕,俄罗斯原子能公司报告称,1 号机组反应堆设备所用毛坯的 75% 已经生产完成。
达巴核电站将成为埃及第一座核电站,也是自南非科贝赫核电站建成近 40 年以来非洲第一座核电站。该项目由俄罗斯原子能公司牵头,位于开罗西北约 320 公里处,将包括四台 VVER-1200 机组,与俄罗斯列宁格勒核电站和新沃罗涅日核电站以及白俄罗斯奥斯特罗维茨核电站中已投入运行的机组类似。
四台机组几乎同时建造,1号机组将于2022年7月浇筑首批混凝土,随后其他机组依次建造,最后4号机组将于今年1月浇筑首批混凝土。

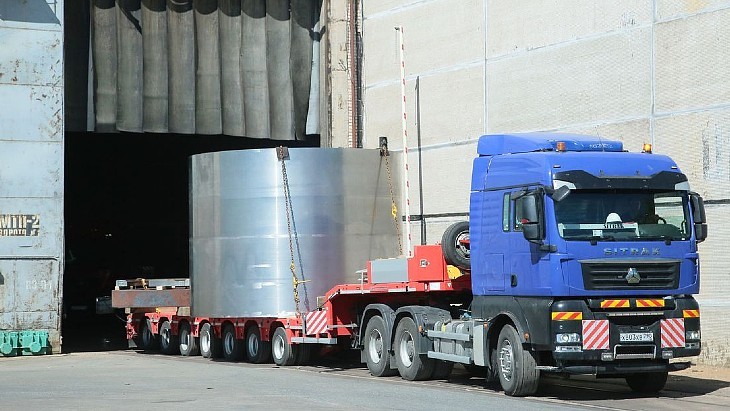

1 号机组内部安全壳的第一层已于 5 月份完工,俄罗斯原子能公司表示,其 AEM-Spetsstal 机械制造部门目前已制造并运送了 75% 的冶金毛坯(重量超过 650 吨),运往其位于伏尔加顿斯克、彼得罗扎沃茨克和圣彼得堡的工业基地,这些毛坯将用于制造反应堆容器和主循环管道等关键设备。
Rosatom 表示,AEM-Spetsstal“提供该阶段的所有关键操作:炼钢、锻造和压制、热处理和机械加工。坯料经过多层级的严格控制,以确保金属性能符合规定参数,从而确定用于制造该坯料的设备所需的可靠性和安全性水平”。
俄罗斯原子能公司另一部门——俄罗斯石油生产和加工机械制造商联合会(Petrozavodskmash)已开始焊接 1 号机组主循环管道,该管道最终重量将达到 276 吨。

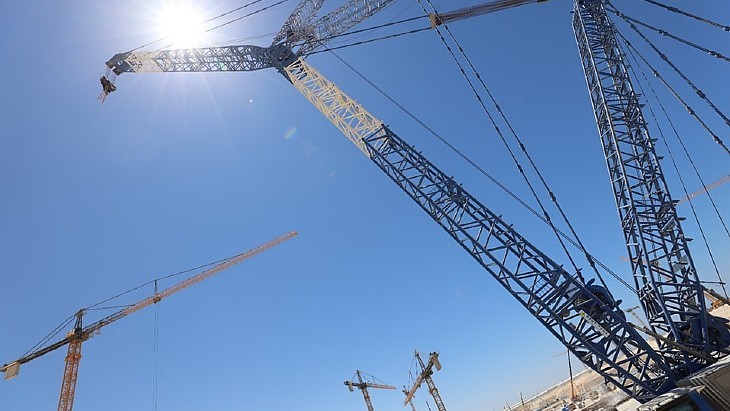

与此同时,埃及核电站管理局 (NPPA) 主席 Amged El-Wakeel 表示,7 月 2 日,被称为“巨型绞车”的起重机已抵达现场。它的最大高度为 156 米,可吊起 2000 吨重物。它通过海运抵达亚历山大港,然后分批运输到 El Dabaa 现场进行安装。

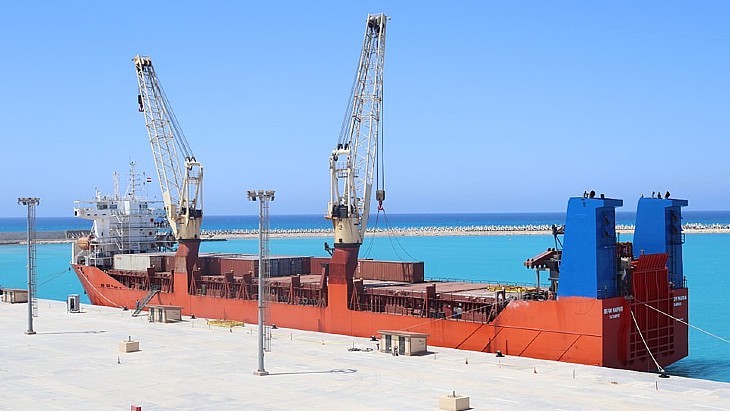

一天前,3号机组的堆芯捕集器已从俄罗斯经海路运抵埃尔达巴。反应堆堆芯捕集器的三个主要部件总重达480吨。El-Wakeel说,新起重机的首要任务是将3号机组的堆芯捕集器吊装到位,这项工作可能在10月份完成。
直径 6.1 米的堆芯捕集器是 VVER-1200 反应堆被动安全系统的重要组成部分,其功能是“在紧急情况下,安全地保留熔融堆芯的碎片,并防止其排放到反应堆建筑物安全壳之外”。
根据 2017 年签订的合同,Rosatom 不仅将建造该核电站,还将为其整个生命周期提供俄罗斯核燃料。它还将协助埃及合作伙伴在核电站运营的前 10 年进行人员培训和工厂维护。Rosatom 还承包建造一个特殊的储存设施并提供用于储存废核燃料的容器。核电站的建设将于 2022 年 7 月开始。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
