漳州核电项目1号机组EESR系统移交率100%

2024-07-18 09:15  来源:中核五公司    EESR系统  漳州核电站

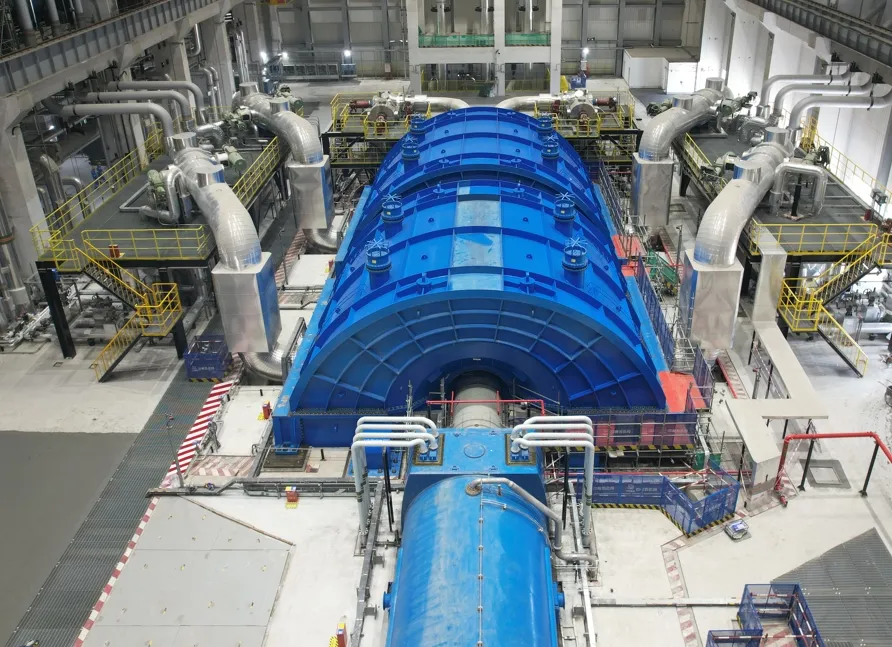

7月14日,由中核五公司承建的漳州核电1号机组最后一个工艺系统——1WSS01电站污水系统(1MX)调试部签字完成,标志着由中核五公司漳州核电项目部负责的1号机组275个EESR系统全部完成安装向调试移交,EESR系统移交率达到100%。


7月14日,由中核五公司承建的漳州核电1号机组最后一个工艺系统——1WSS01电站污水系统(1MX)调试部签字完成,标志着由中核五公司漳州核电项目部负责的1号机组275个EESR系统全部完成安装向调试移交,EESR系统移交率达到100%。

中核五公司主要负责一期工程的工艺性BOP建安、非工艺性BOP建安、常规岛及附属BOP安装施工,从第1个系统移交到现在第275个系统移交,共历经782个日夜,尤其自今年春节以来连续完成系统移交120个,今年4月份,更是创造项目部月度移交新记录,单月移交系统36个的佳绩。

面对漳州核电1号机组移交范围广、数量多、各项节点时间紧凑等困难,漳州核电项目部成立了以经理部领导牵头、工程部组织策划、各施工队协同配合的系统移交攻坚小组,从施工组织到系统联检、从尾项消缺再到系统移交全过程,攻坚小组不断落实各项先决条件及风险识别,坚持每日召开系统移交碰头会,明确各项工作的目标时间,最终漳州核电项目1号机组EESR系统顺利移交。

漳州核电1号机组的顺利移交,是漳州核电业主、工程公司、监理公司及各部门、各施工队大力协同、全员上下坚持不懈、努力奋斗的结果,在后续的系统移交工作中,项目部将以此为契机,不断总结经验,为2号机组系统移交及漳州核电二期工程系统移交工作提供良好实践。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
