海阳核电3号机组汽轮发电机定子顺利吊装就位

2024-06-19 08:47    核电建设  海阳核电站

6月18日13时10分,海阳核电3号机组汽轮发电机定子顺利吊装就位,历时5小时02分,整个过程安全、有序、可控。3号机组常规岛汽轮发电机定子安装于常规岛20厂房16米层运行平台,净重445吨,为常规岛单重最大的主设备,其吊装就位是汽轮发电机安装关键工序之一。上海核工院推行清单化管理办法,完成了吊装方案优化、磁屏蔽安装、基础埋件处理等大量工作。值得注意的是,定子就位需主厂房行车轨道上安装1台470吨定子液压提升装置,公司践行向技术要一切的...


6月18日13时10分,海阳核电3号机组汽轮发电机定子顺利吊装就位,历时5小时02分,整个过程安全、有序、可控。

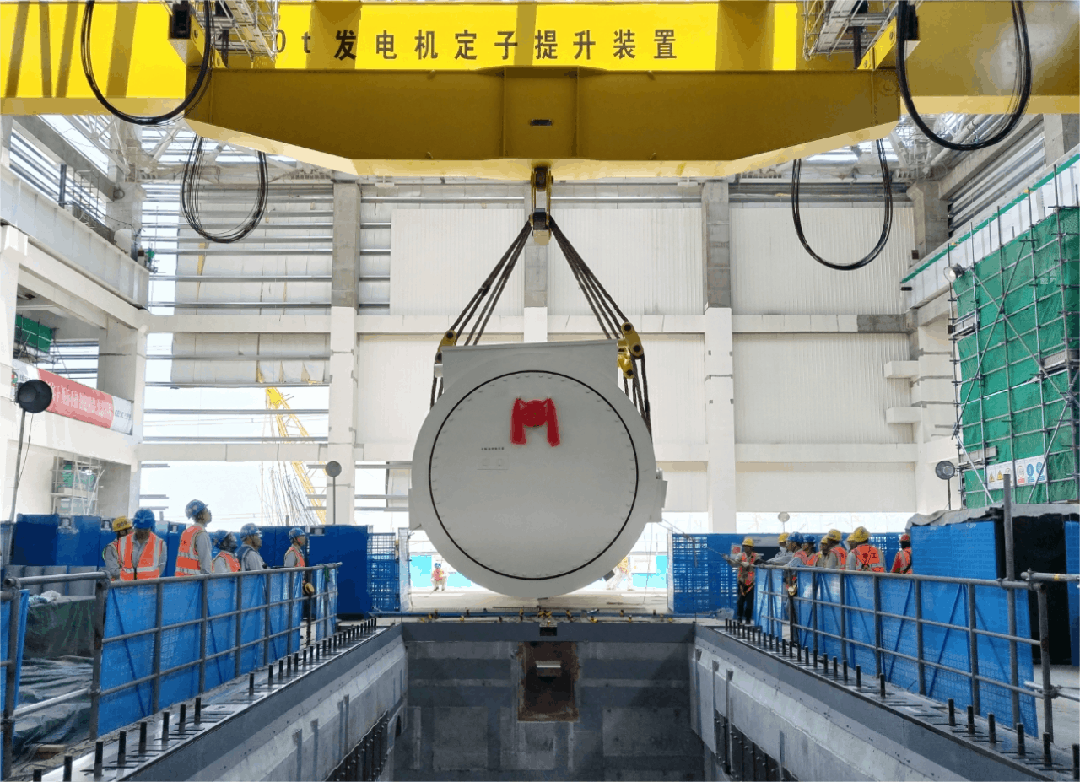

3号机组常规岛汽轮发电机定子安装于常规岛20厂房16米层运行平台,净重445吨,为常规岛单重最大的主设备,其吊装就位是汽轮发电机安装关键工序之一。

上海核工院推行清单化管理办法,完成了吊装方案优化、磁屏蔽安装、基础埋件处理等大量工作。值得注意的是,定子就位需主厂房行车轨道上安装1台470吨定子液压提升装置,公司践行“向技术要一切”的工作理念,创新性地提出了采用800吨履带吊单机吊装、巧借凝汽器抬吊梁横跨钢屋架、水平旋转箱型梁体就位于轨道的方案,降低安全风险的同时进一步提升了施工工效。

此次吊装就位为完成本年度3号机组常规岛里程碑节点奠定了良好基础,后续公司将围绕年度重点工作,步步耕耘、砥砺奋进,扎实推进海阳核电二期工程高质量建设。
