国内首个采用无粘结预应力的核电机组——田湾核电站7号机组预应力张拉施工完成

2024-05-11 09:51  来源:中国核电工程有限公司    田湾核电站

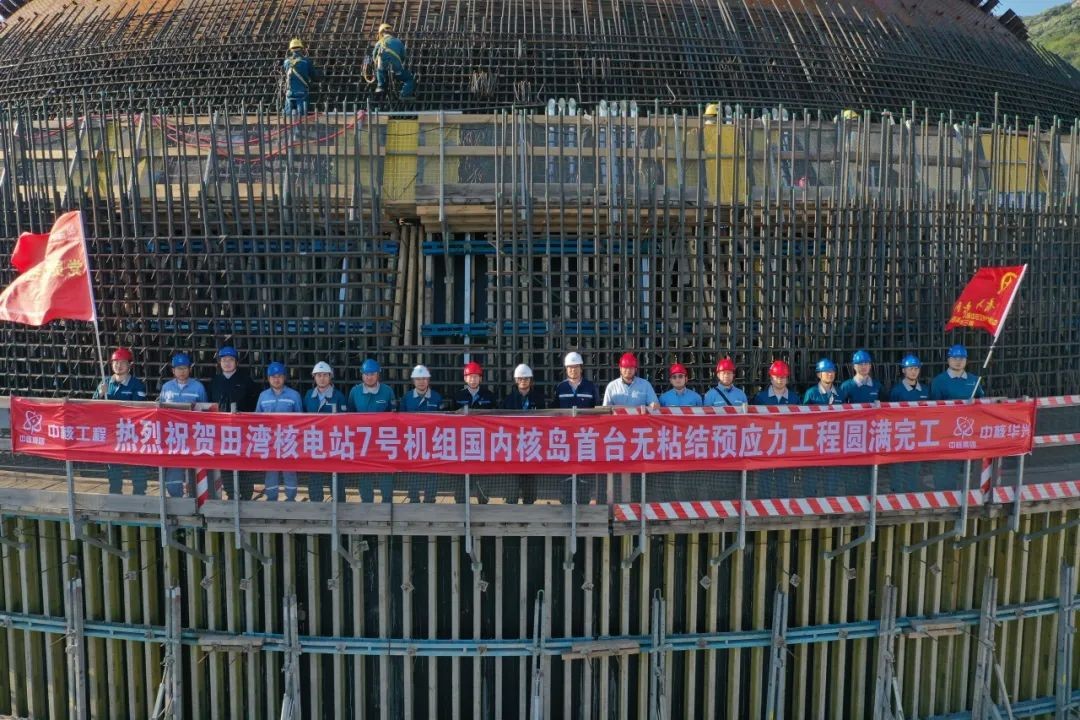

2024年5月9日,国内首个采用无粘结预应力的核电机组——田湾核电站7号机组预应力张拉施工完成。


2024年5月9日,国内首个采用无粘结预应力的核电机组——田湾核电站7号机组预应力张拉施工完成。

田湾核电站7、8号机组反应堆厂房内安全壳预应力系统采用后张法无粘结预应力,是无粘结预应力在国内核电站反应堆厂房内安全壳上首次应用,并在预应力张拉施工中第一次应用了单根张拉的施工工艺。安全壳预应力分为环向水平钢束和竖向倒U型钢束,每一钢束都由多根带油脂和护套的无粘结预应力钢绞线组成。

核岛安全壳无粘结预应力施工,无以往经验可以借鉴,为此,中核工程田湾项目部深入落实“整体·协同”年专项工作要求,提前与施工单位共同做好施工技术研究,开展关键工序的施工工艺验证,解决了带油脂和护套的无粘结预应力钢绞线穿束和钢绞线单根张拉的施工难题。其中钢绞线单根张拉工艺的应用,解决了预应力施工与外穹顶施工相互制约的问题,为外穹顶的提前开始施工创造了条件,为外穹顶上的非能动水箱在热试前的按期投用打下了基础。过程中,工程管理党支部党员干部冲锋在前,充分发挥党建引领作用,将党的建设融入工程管理实践的全过程,保证了预应力施工的顺利进行。

田湾核电站7号机组预应力张拉施工完成,为后续壳间的施工和环吊的恢复使用创造了条件。后张法无粘结预应力的成功应用,为同类型机组反应堆厂房安全壳无粘结预应力施工积累了经验。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


推荐阅读
