2024-05-05 06:10  来源:华能昌江核电    昌江核电站  海南核电站

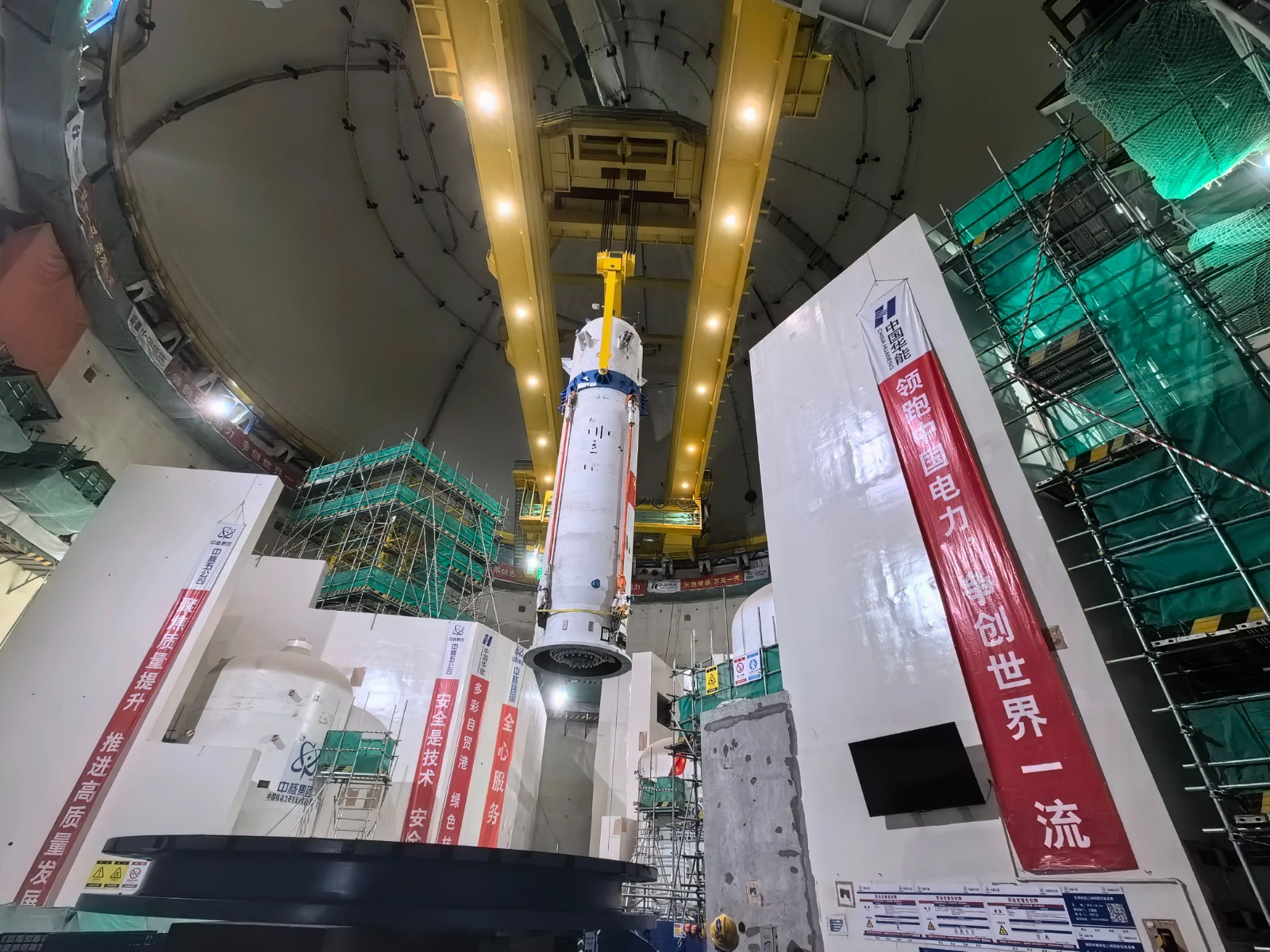

2024年5月3日15时36分,华能海南昌江核电二期工程项目3号机组稳压器平稳就位于垂直支承上,至此3号机组主设备全部就位完成,稳压器顺利吊装就位,为后续波动管焊接及核级工艺管道安装工作的全面开展创造了良好先决条件。


2024年5月3日15时36分,华能海南昌江核电二期工程项目3号机组稳压器平稳就位于垂直支承上,至此3号机组主设备全部就位完成,稳压器顺利吊装就位,为后续波动管焊接及核级工艺管道安装工作的全面开展创造了良好先决条件。

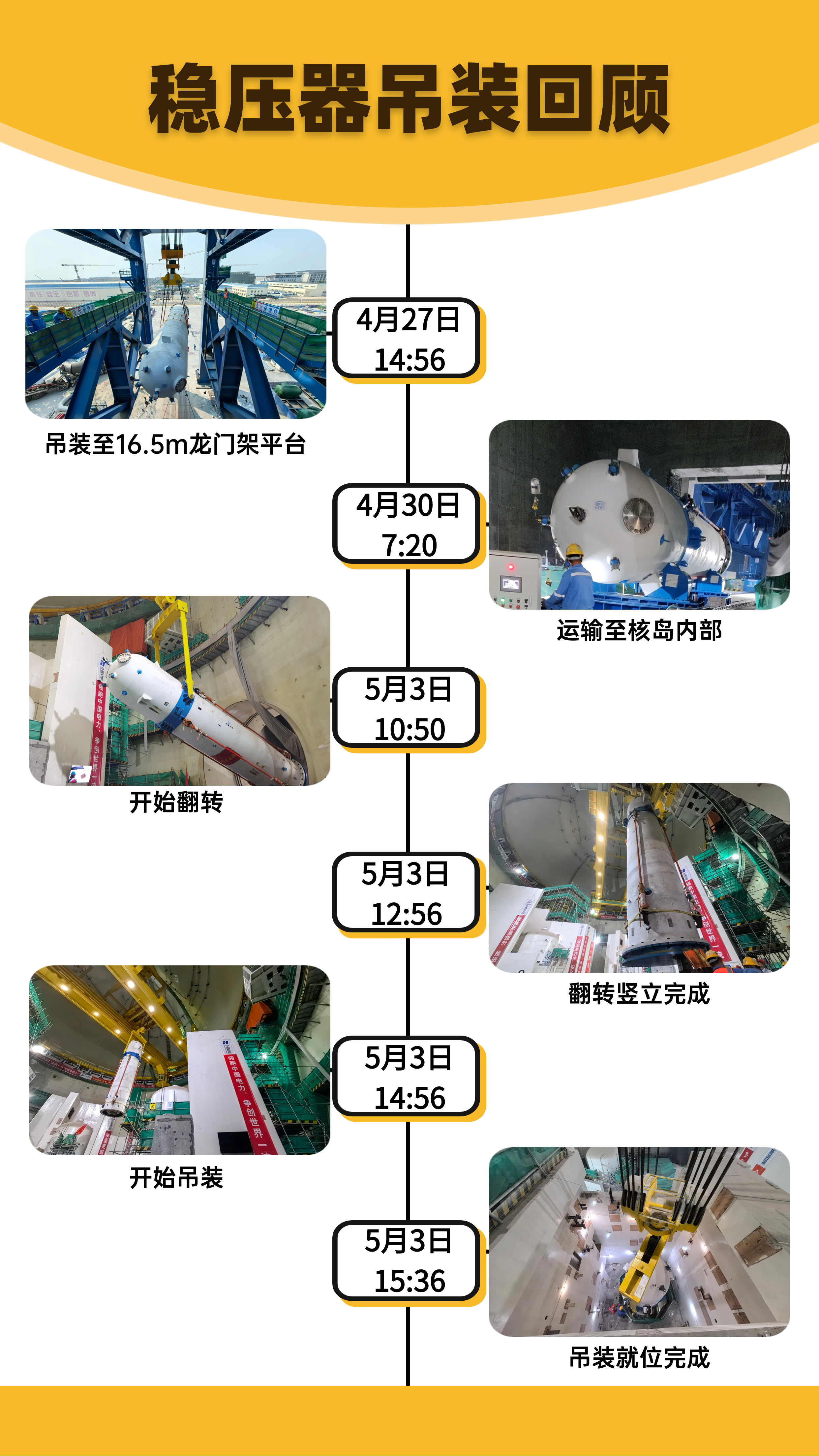

稳压器是反应堆冷却剂系统的主要设备之一,筒体直径约2.6m,底座直径约 2.9m,高度约13m,净重约116t,是一个立式圆筒形高温高压容器,承压壳体是由三段圆柱形筒体与上、下半球形封头组件组焊而成。稳压器的主要作用是在核电厂运行过程中稳定反应堆中的温度和压力。当反应堆内的温度和压力发生变化时,稳压器能够通过调节冷却剂水的流量和温度来维持反应堆内的温度和压力在一个合适的范围内。这样既可以保证反应堆的安全运行,又可以提高核电的发电效率。昌江核电3号机组稳压器到货后通过龙门吊450t吊车进行水平提升至+16.5m平台,完成翻转抱环和封盖安装后,通过重载车运输牵引至反应堆厂房内,安装移动式翻转支座,再利用反应堆厂房内环吊205t吊钩将稳压器翻转竖立并吊装就位。

为了保证3号机组最后一台主设备顺利就位,五一节假日期间,华能海南昌江核电联合各参建单位上下一心,攻坚克难,科学高效组织施工,精细化管理贯穿始终,吊装前期,召开质量预控会,共同讨论研究探讨稳压器施工逻辑及存在的制约问题,借鉴其他核电优秀施工经验。吊装前一天组织各方人员进行吊装过程中细节梳理,保证吊装绝无一失。吊装过程中,党员突击队与各参建单位成员认真把控施工过程中每一个细节,吊装成功后,及时组织成品保护防护,为后续安装施工积累了宝贵经验。

后续昌江公司将坚定贯彻落实集团“三六六”发展战略,“3855”发展目标,以核电公司“145-4”攻坚目标为引领,坚定贯彻集团公司“乘势而上、主动作为、再攀新高”总要求,坚持“安全第一,质量第一”的原则,秉承“三色使命,万无一失”的核安全理念,稳步推进项目安全高质量建设,以项目建设成效助力海南自由贸易港高质量建设,为华能核电产业规模化发展、集团公司加快建设世界一流企业贡献昌核力量。
