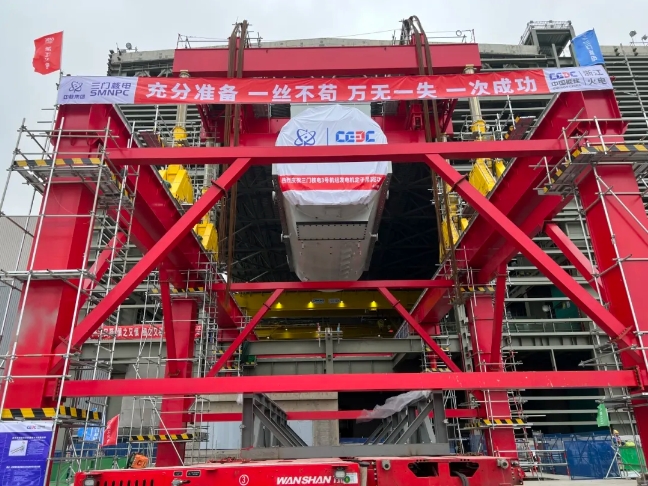

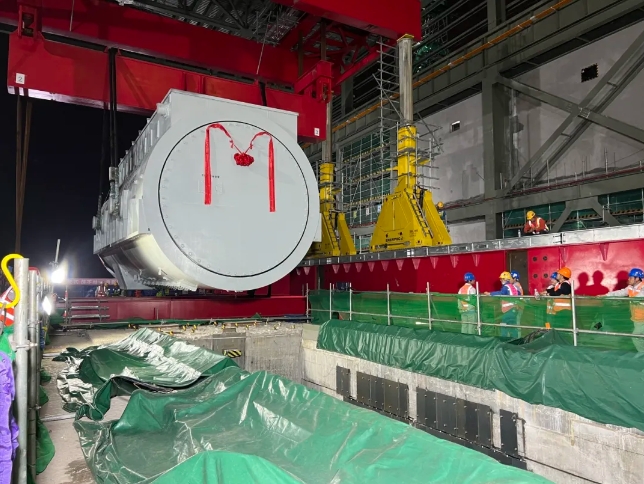

4月27日,三门核电3号机组发电机定子历时9个小时顺利吊装就位,为常规岛厂房封闭及后续汽轮发电机本体安装奠定了坚实基础。
发电机定子是汽轮发电机本体首个就位的关键部件,长11.54米,宽5.62米, 高5.5米,净重达445吨,是常规岛最重的单体设备。为保障发电机定子吊装平稳、就位精准,项目建设团队持续创新优化吊装工艺,采用了专用液压提升及履带式自行走装置,并为发电机定子螺栓孔及预埋螺栓精准建模,提前识别并解决吊装就位过程中可能出现的问题。吊装期间,团队采用数字跟测系统,实时监测门架及发电机定子状态,确保整个吊装作业安全质量可控。
三门核电与各参建单位通力合作,在三门核电二期工程建设项目指挥中心(PCC)的统一指挥下,实施“六个一”一体化项目管理。针对本次吊装,专项组建立现场每日碰头会制度,开展了吊装先决条件检查、吊装桌面推演、模拟载荷等工作。吊装期间,专项组成员全程监督,严控安全质量,确保整个吊装过程顺利完成。
