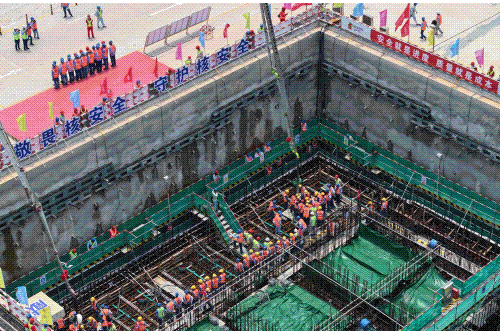

4月26日11时56分,国家电投广东廉江核电项目一期工程2号机组核岛顺利实现第一罐混凝土浇筑(FCD),标志着2号机组正式开工建设,廉江核电一期工程进入全面建设新阶段。
此次2号核岛FCD将反应堆厂房外部基础A层与底板合并浇筑,将进一步提高厂房结构的整体性和安全性,预计浇筑方量约6615立方米,浇筑时长57小时。为确保FCD安全高质量实施,湛江核电协同各参建单位成立FCD指挥部,高起点编制施工和管理方案,深入开展专家论证;高标准组织落地实施,严把严控执行关;全方位开展FCD准备情况自查,提前消除潜在风险。针对廉江地区高温、潮湿、多雨等气候特点,邀请地方气象专家值守工程现场,研判天气条件,制定应急预案,确保浇筑全过程的安全质量。
廉江核电项目是国家电投在粤开发建设的首个核电项目,也是国内首个采用海水二次循环冷却技术的核电项目,规划建设6台CAP系列三代核电机组,总装机容量862万千瓦。一期工程建设两台百万千瓦级核电机组,单台机组额定容量为125万千瓦,采用先进的CAP1000三代非能动压水堆核电技术,两台机组建成投运后,年发电量约为200亿千瓦时。项目全面建成后,将进一步助力广东省、湛江市产业结构升级和能源系统绿色低碳转型,提升核电项目环境友好性,拓宽我国核电厂址开发的布局和空间,为我国核电厂址开发建设提供重要示范和借鉴。
作为营运单位,湛江核电心怀国之大者、矢志国之重器,严格落实“绝对责任、最高标准、体系运行、经验反馈”要求,积极践行“把手中的事一次做到位”的工作理念,推进安质环全面提升;组织建立区域网格化安全监管体系,实行全时段安全巡检制度,时刻为安全生产保驾护航;全力发挥业主单位“动力源”作用,强化主人翁意识,深入质量管控全过程,为打造国家优质工程奠定坚实基础;组织制定严格的环境保护措施,全方位开展陆域、水域和海域生态环境监测,确保项目建设满足环保要求。严格落实“两个零容忍”要求,坚决扛起核安全责任,确保核安全万无一失、绝无一失。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
