三澳核电项目1号机组DCS相关主控室操作盘台及设备全部引入完成

2024-04-28 00:43  来源:中广核苍南核电    三澳核电站

4月24日,在苍南核电、中广核工程、中核五公司的共同见证下,三澳核电项目1号机组DCS大屏幕顺利完成引入。至此,1号机组所有DCS相关的主控室操作盘台及设备的引入已顺利完成,标志着1号机组DCS转入现场安装阶段,为后续冷试等工程节点的顺利开展做好了铺垫。


4月24日,在苍南核电、中广核工程、中核五公司的共同见证下,三澳核电项目1号机组DCS大屏幕顺利完成引入。至此,1号机组所有DCS相关的主控室操作盘台及设备的引入已顺利完成,标志着1号机组DCS转入现场安装阶段,为后续冷试等工程节点的顺利开展做好了铺垫。

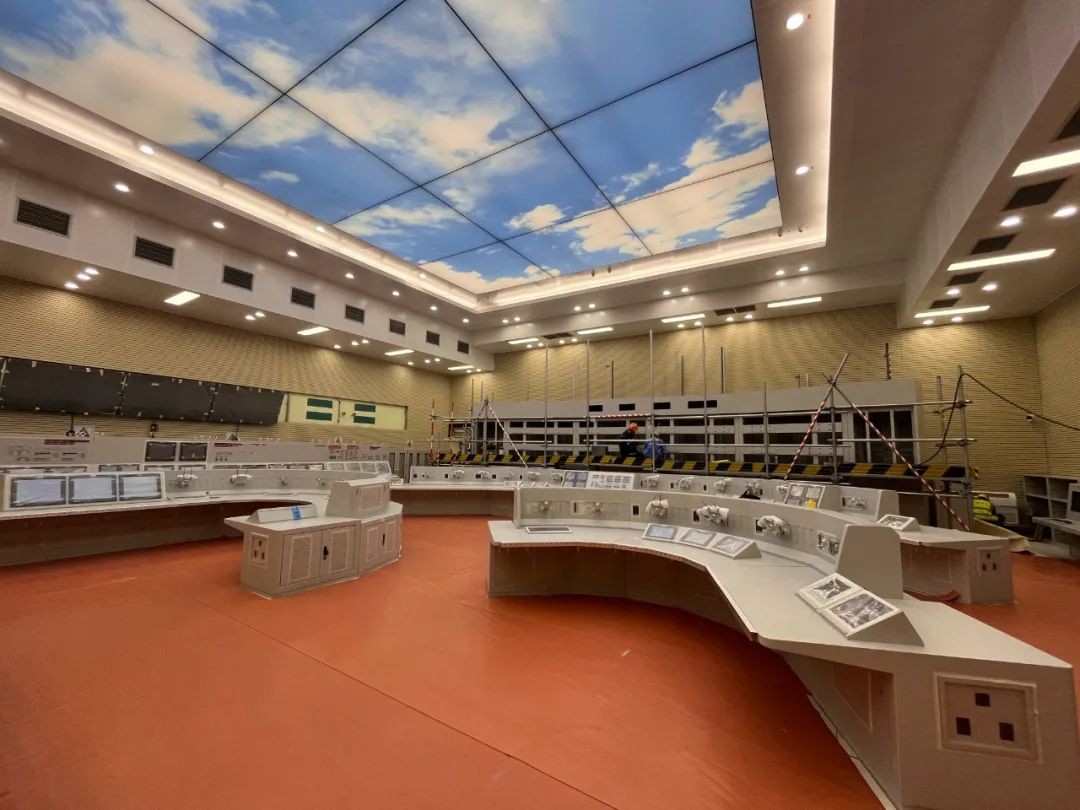

主控室操作盘台是控制核电站安全的重要工具,通过盘台操作可以实现设备的开关以及机组的启停,对核电站的运行起着至关重要的作用。而DCS作为核电的神经中枢,感知电厂运行的各类参数,并按预设的策略控制着数百个系统,上万个设备的运行和负责各类工况的处理过程,在电厂正常运行中扮演重要角色。

23年3月至24年3月,DCS项目组成员先后参与了DCS的设计V&V(验证和确认)、需求V&V、FT(工厂测试)以及FAT(出厂验收测试)。在V&V工作期间,他们奋发向上、勇毅前行,在2个月的时间里,完成5600余页功能图审查工作,发现180余处问题;在FT期间,他们扎实肯干,不畏困难,通过学习测试用例以及参与测试,扎实地掌握了单体、集成以及系统测试的原理及方法,为后续的现场工作打下良好的基础;在FAT期间,他们作为测试小组组长以及成员参与到测试监督工作中,协同广利核测试人员、工程公司验收人员,共同进行测试工作,保证了DCS的高质量出厂。

2023年8月至24年3月,三澳核电项目1号机组DCS相关设备陆续出厂,分批次送往现场,并于24年4月全部运抵现场,首次实现开箱即引入,有效解决了DCS设备周转问题。
