三澳核电项目1号机组下部堆内构件首次插堆完成

2024-03-19 08:52  来源:中广核苍南核电    三澳核电站

3月18日,三澳核电项目1号机组下部堆内构件首次插堆完成,标志着堆内构件正式进入安装阶段,为保障机组冷试奠定了坚实基础。


3月18日,三澳核电项目1号机组下部堆内构件首次插堆完成,标志着堆内构件正式进入安装阶段,为保障机组冷试奠定了坚实基础。

反应堆堆内构件分为上部堆内构件、下部堆内构件以及相关附属结构件,安装在反应堆压力容器内部,承担着承载燃料组件、为控制棒组件提供导向、与压力容器共同提供主冷却剂流道、屏蔽中子及γ射线等多项功能,是保证反应堆安全运行及安全停堆的核心部件。

下部堆内构件是核岛重要的主设备之一,为燃料组件在反应堆压力容器内提供支撑和定位,设备直径4.188米,重约95吨。下部堆内构件首次插入压力容器定位精度要求高,在下部堆内构件插入压力容器过程中,由于筒体管嘴与压力容器管嘴的间隙只有2mm,要做到顺利插入压力容器,精确调整对中,吊装难度极大。

苍南核电维修部深入作业班组,推动反馈项落实,提前梳理制约因素,确保土建和安装单位按计划完成堆腔池和堆内构件贮存池移交、堆内构件存放架安装、堆内构件吊具组装、清洁区建立以及吊装前准备等先决条件工作,保证下部堆内构件顺利插入压力容器。

三澳核电项目1号机下部堆内构件“入堆纪实”

2024年1月31日

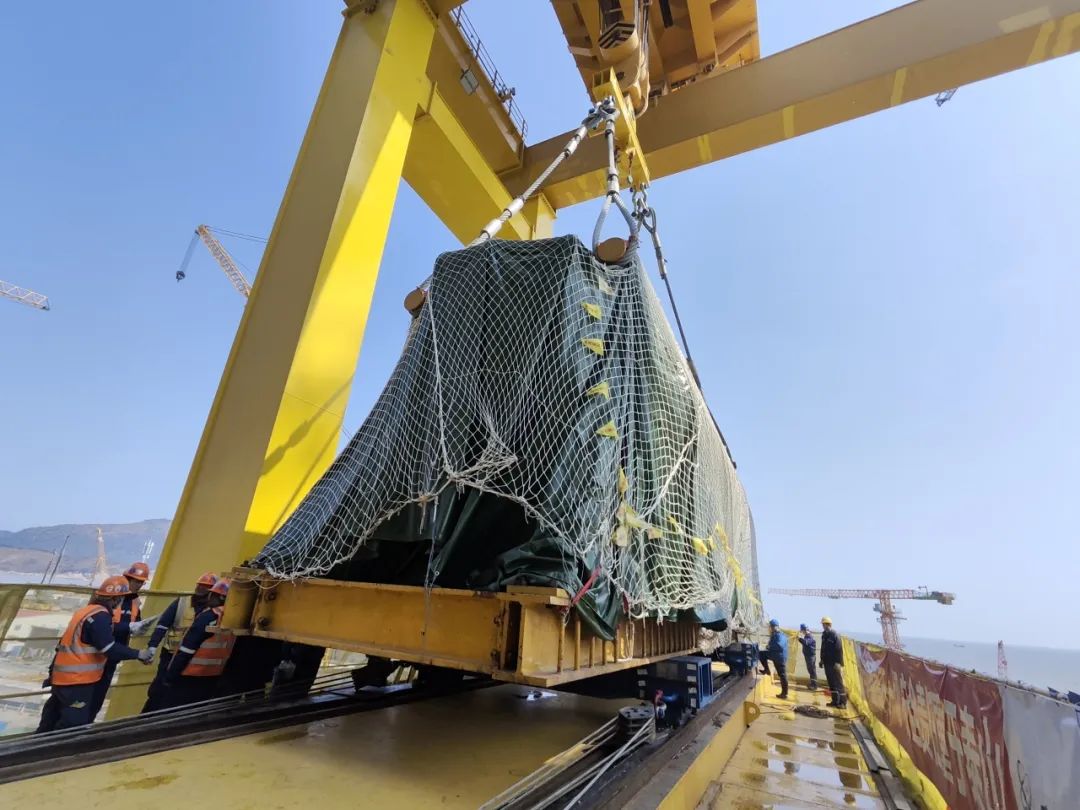

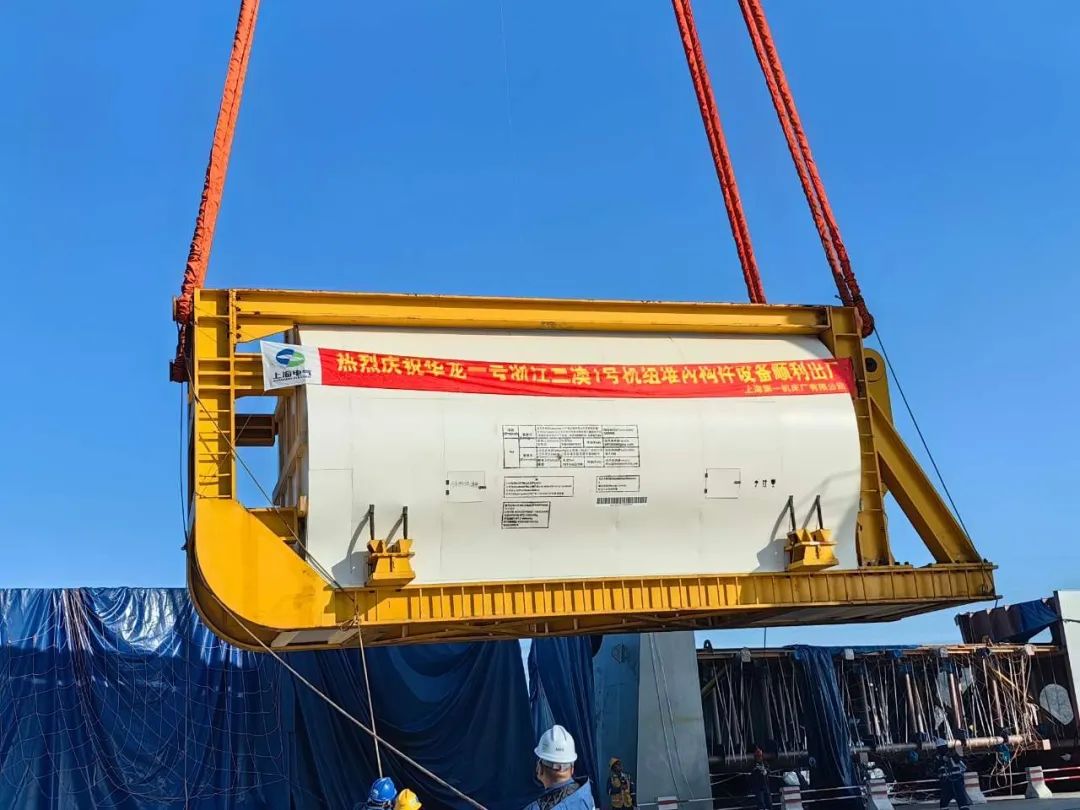

下部堆内构件乘船抵达三澳核电项目现场,卸船至大件码头。

2024年2月27日

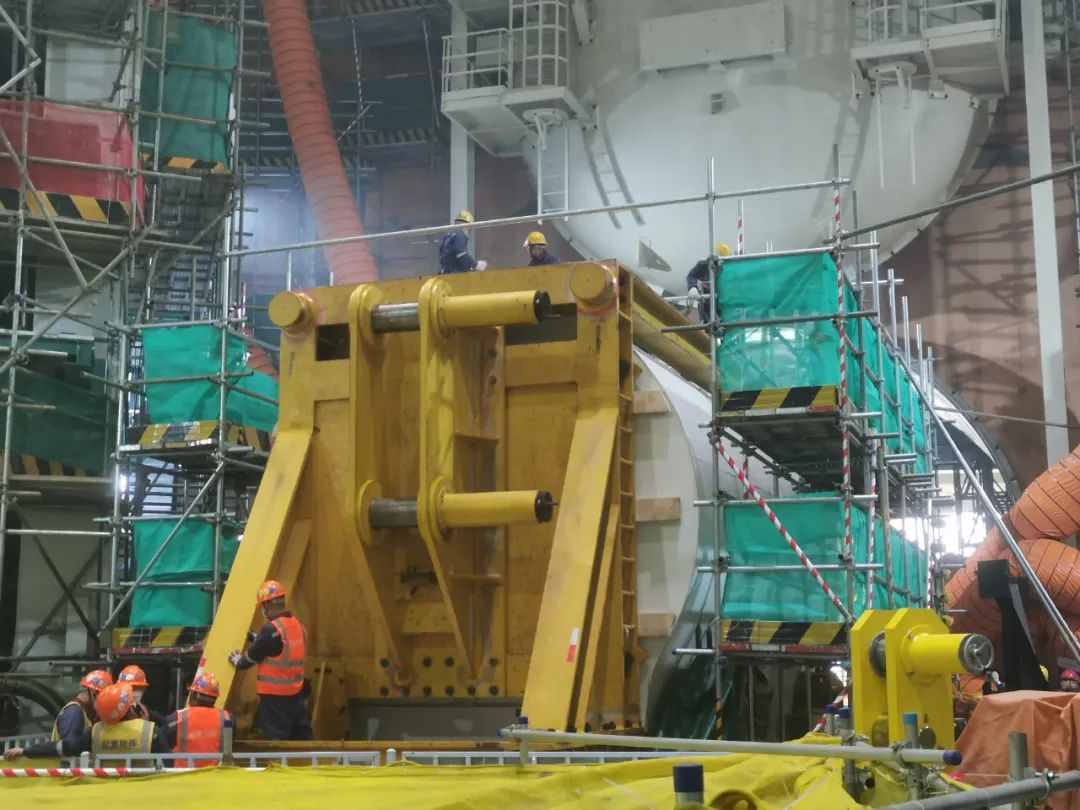

下部堆内构件吊装至1号机组龙门架厂房17.5米转运平台。

2024年3月2日

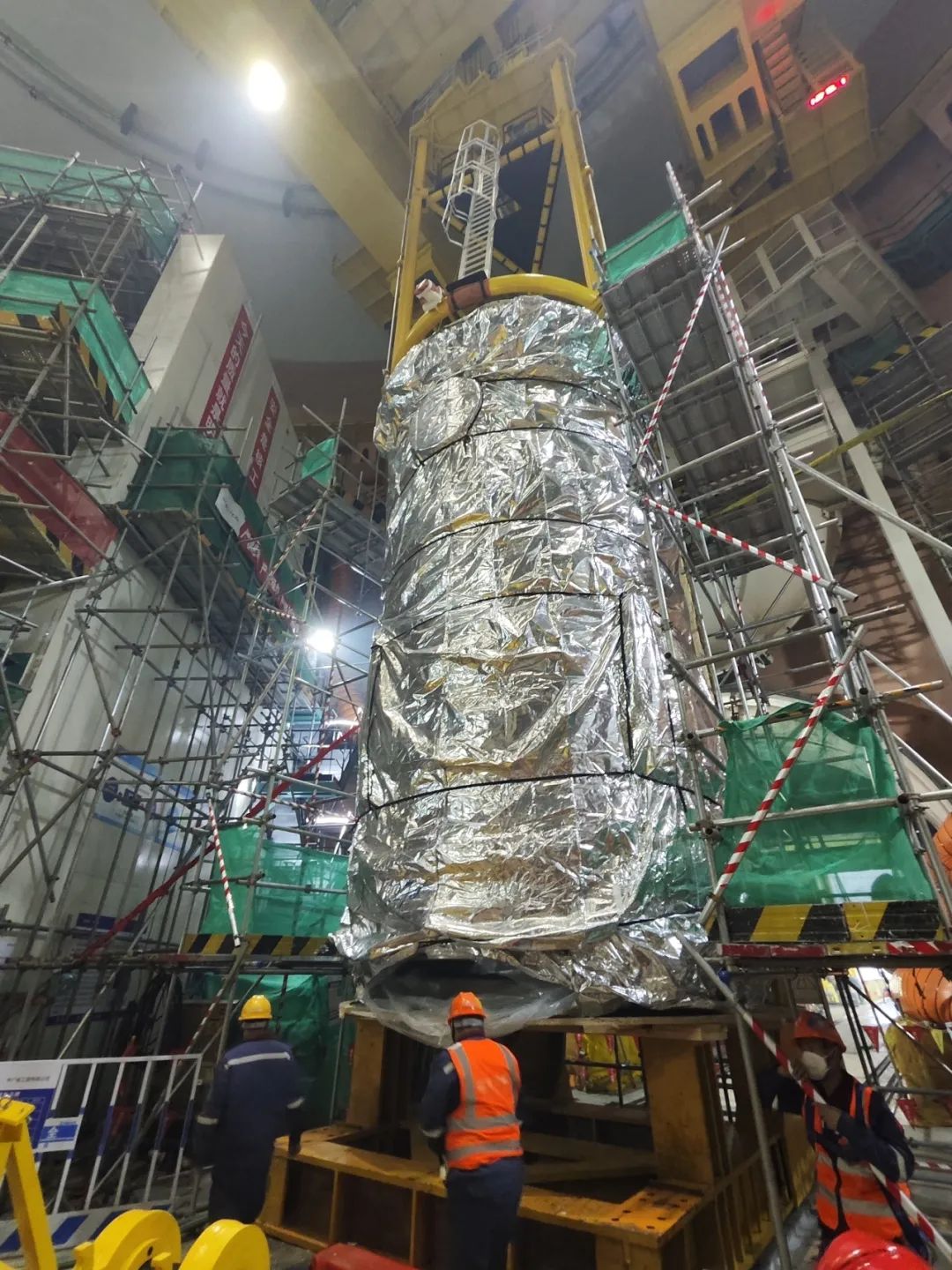

下部堆内构件平移、翻转竖起。

2024年3月4日

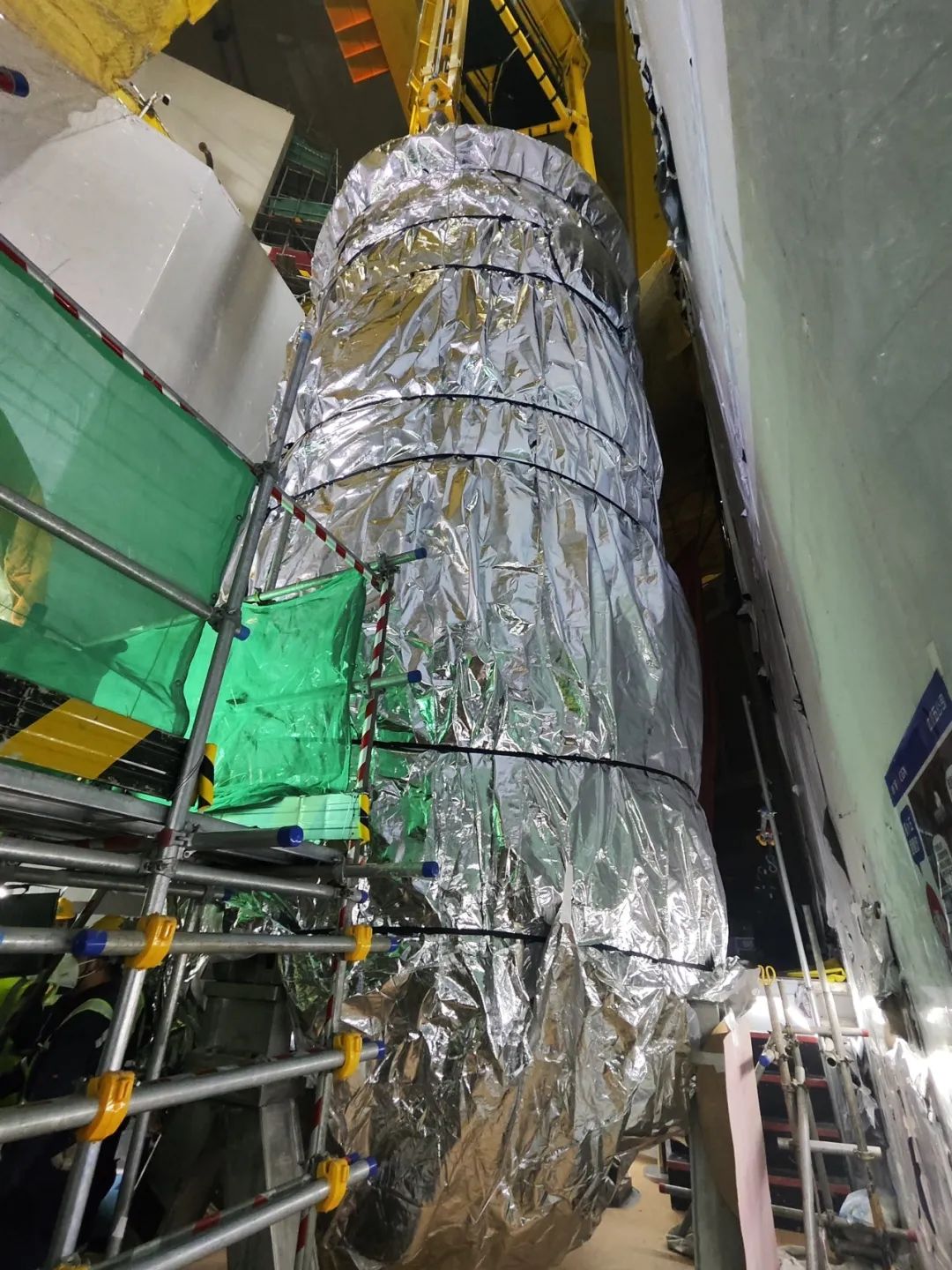

下部堆内构件吊具首次与下部堆内构件连接。

2024年3月4日

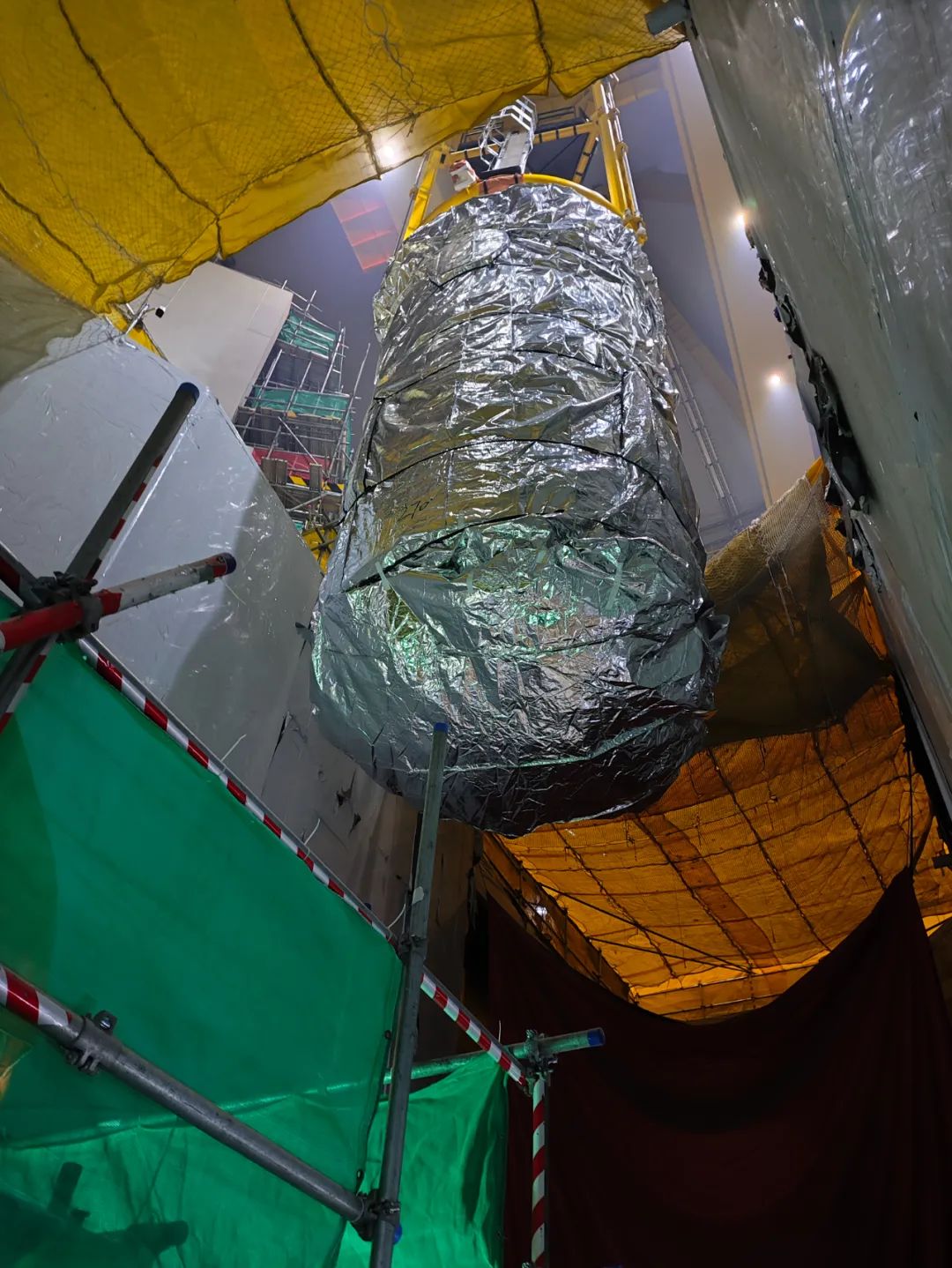

下部堆内构件吊装至构件池存放架上。

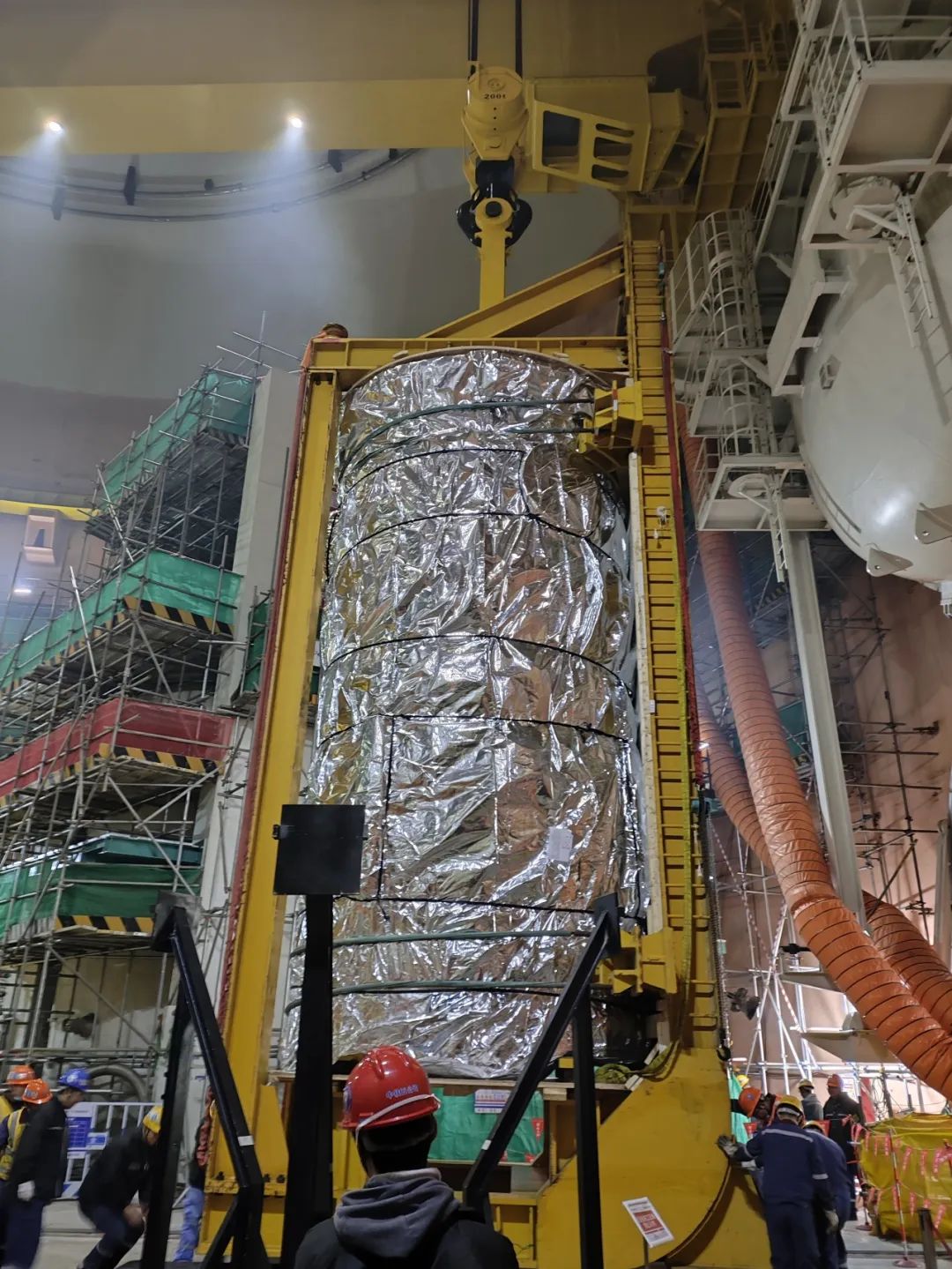

2024年3月18日

下部堆内构件首次插堆。
