恰希玛C116次换料大修圆满完成

2024-02-19 08:47  来源:中国中原对外工程有限公司    恰希玛核电站  核电运维

当地时间2024年2月16日14:23分,恰希玛核电厂C-1机组成功并网,完成第十六次大修。机组于2023年12月23日05:38分电网解列,大修实际用时55.36天,提前大修计划3.64天。


当地时间2024年2月16日14:23分,恰希玛核电厂C-1机组成功并网,完成第十六次大修。机组于2023年12月23日05:38分电网解列,大修实际用时55.36天,提前大修计划3.64天。

中原运维切实贯彻落实集团公司“整体·协同”年工作要求,精心组织、多方协调,与巴方业主密切协作,顺利完成本次大修工作。

精心筹划,做好大修准备

为确保C116大修项目能够高效、有序地进行,中原运维组织成立C116大修准备专项组,召开9次大修周准备例会,对大修的工作范围进行深入梳理,明确各项任务的关键节点和必须满足的先决条件。同时,积极与巴方沟通协调,力求同巴方大修主线计划耦合,顺利推进大修各项前期准备工作。

整体协同,做好大修实施

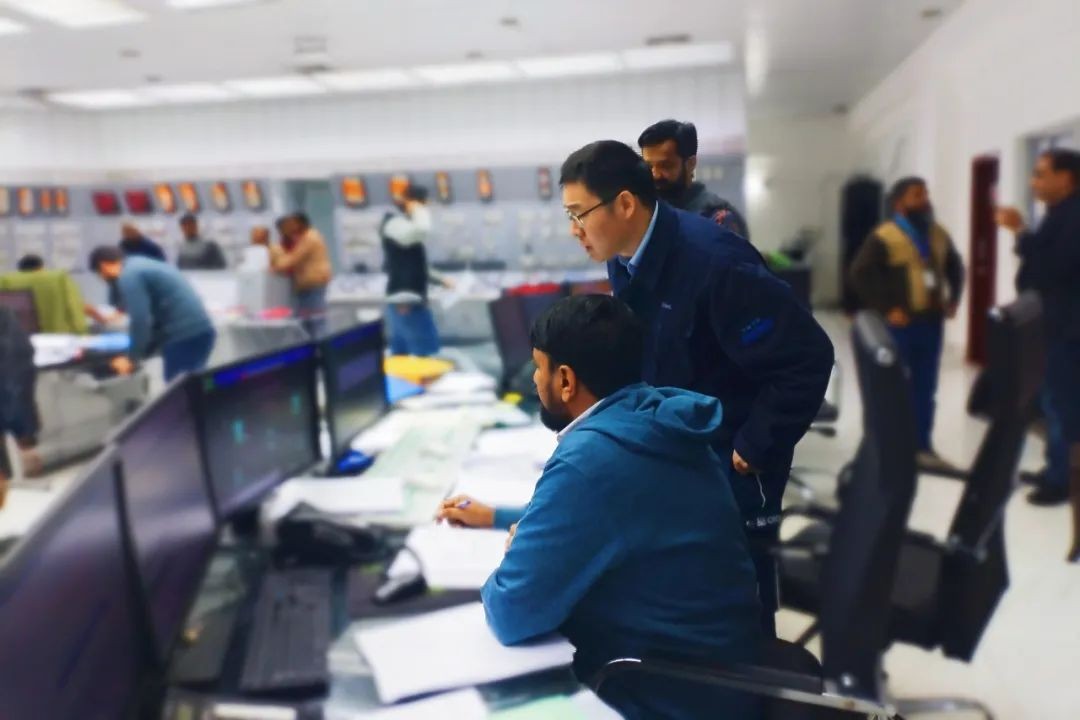

本次大修是一次跨年度长周期大修,中原运维圆满完成了承担的发电机定转子绝缘引水管整体更换、SG阻尼器更换、汽轮机检修支持、UPS与充电器预防性维修支持等大修专项工作。中原运维始终坚持以业主需求为核心,提供强有力的技术支撑与备件紧急供应保障。前后方团队紧密配合,实现一体联动,以快速响应和高效协调能力成功解决了一系列棘手问题,得到业主的高度认可和赞赏。

视如己出,做好大修保障

在中国中原C5项目现场经理部的全力后勤保障支持下,全体团队成员始终保持7*24小时待命状态,随时准备应对可能发生的各种情况。同时,为把握住宝贵的大修窗口期,现场人员主动放弃休息时间,加班加点投入工作,以确保每一项检修任务都能够按计划、高质量地完成。

C116大修是中原运维组织完成的2024年第一个海外机组大修工程。中原运维将认真总结经验,在新时代“核能+”发展战略引领下,进一步优化内部管理机制,提升运维服务水平与效率,全力谱写核能国际运维服务新篇章!
