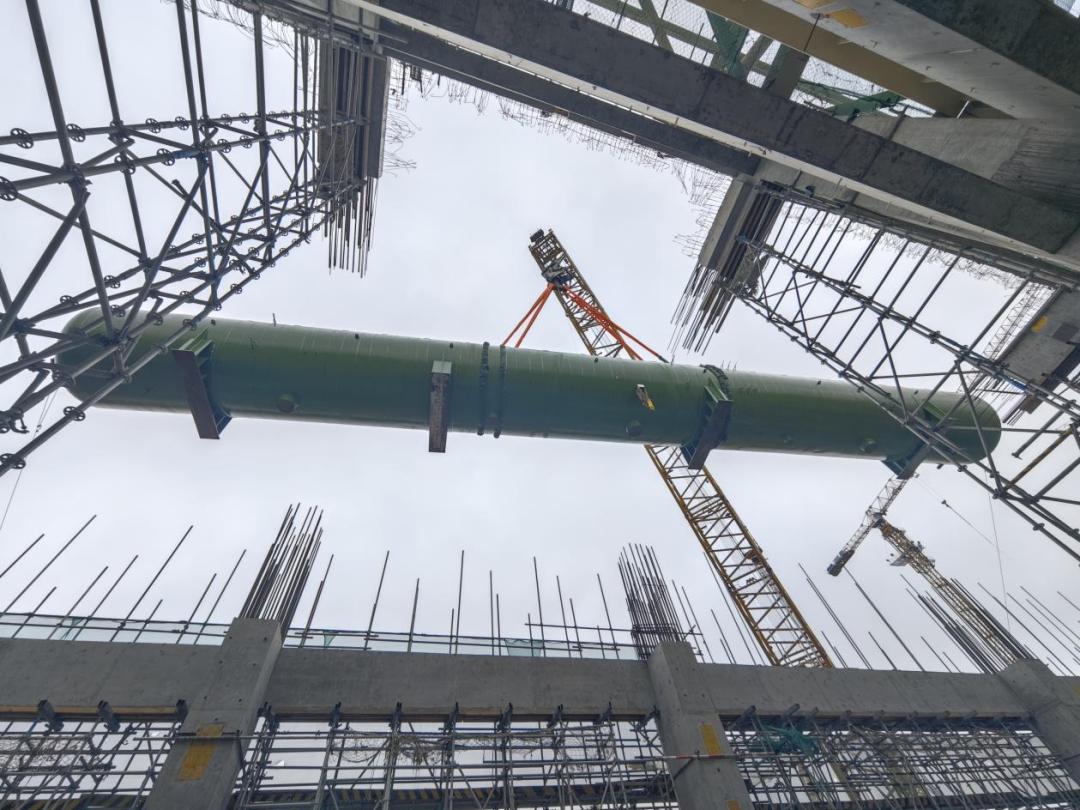

华能昌江核电二期项目3号机组除氧器吊装就位

2024-01-30 08:41  来源:华能昌江核电    海南核电站  昌江核电站  核电设备

2024年01月28日,华能昌江核电二期工程项目3号机组除氧器吊装就位,整个吊装过程安全 、质量可控,为后续3号机组常规岛相关主体结构完成及二回路管道施工奠定了坚实的基础。


2024年01月28日,华能昌江核电二期工程项目3号机组除氧器吊装就位,整个吊装过程安全 、质量可控,为后续3号机组常规岛相关主体结构完成及二回路管道施工奠定了坚实的基础。

除氧器本体长48m,直径4.5m,净重241t,是全厂最长的设备,也是“华龙一号”机组首台整体到货的除氧器。作为常规岛厂房的重要设备,除氧器的主要功能为:对给水进行加热和除氧,向给主水泵和启动给水泵提供符合蒸汽发生器含氧量要求的给水及其它功能。

本次吊装采用1250t履带式起重机进行,历经试吊、提升、旋转、变幅、落钩等一系列动作,常规岛除氧器最终平稳就位于除氧器基础支座上。为确保除氧器顺利吊装,从设备发运至吊装就位,昌江公司充分发挥业主引领作用,积极联合中核工程公司、中核咨询及各个参建单位,针对设备运输规划、吊装技术方案、安全措施保障、吊装机械拼装等方面进行了统筹策划。

华能昌江核电公司将持续深入学习贯彻党的二十大精神,坚持“安全第一,质量第一”的原则,稳步推进昌江核电二期项目安全高质量建设,助力海南自由贸易港高质量发展,为华能核电产业规模化发展贡献昌核力量。
