三澳核电项目2号机组环吊具备可用条件

2024-01-28 16:26  来源:中广核苍南核电    三澳核电站

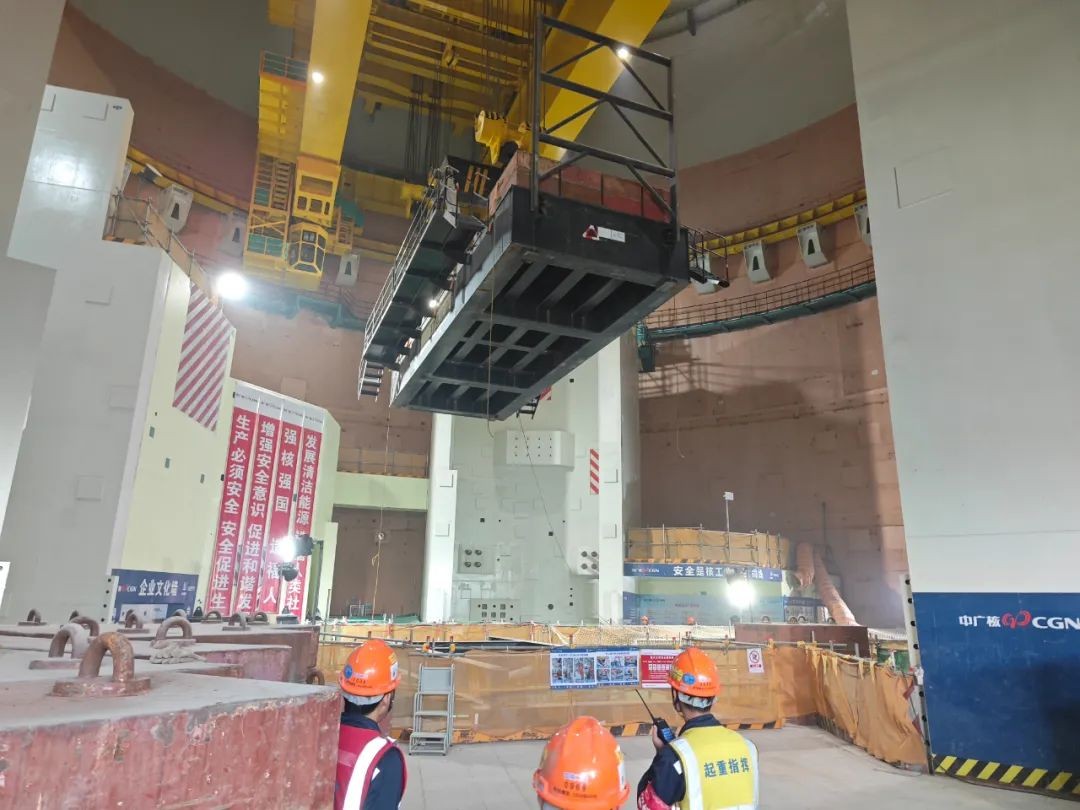

1月27日17时45分,三澳核电项目2号机组环吊顺利完成载荷试验,标志着在历经近2个月的组装、4个月的调试及载荷试验后,三澳核电项目2号机组环吊正式具备可用条件,为2号核岛主设备安装奠定了坚实基础。


1月27日17时45分,三澳核电项目2号机组环吊顺利完成载荷试验,标志着在历经近2个月的组装、4个月的调试及载荷试验后,三澳核电项目2号机组环吊正式具备可用条件,为2号核岛主设备安装奠定了坚实基础。

环吊身为核岛安装阶段入驻的第一台大型设备,身上肩负着核岛主设备的吊装与工程安装材料的倒运,在电站运行阶段也是唯一一个能在核岛吊装大件的设备。

2号机环吊安装从承轨梁与环轨到货开始,期间经过部件拼装及大件吊装、动力及控制电缆铺设端接、电气调试、载荷试验等阶段。“华龙一号”机组环吊核岛安装阶段共需3台起升小车配合吊装,此次载荷试验针对环吊DMR系统200T主小车、480T安装小车、35T/5T副小车进行载荷试验,试验过程中,各运行机构的性能指标表现出色,环吊整体具备灵活、精准的控制能力。

在近6个月的环吊安装期间,苍南核电特种设备管理人员提前介入工程安装阶段,同中广核工程苍南项目部联合管理环吊安装进展,与中核二三三澳核电项目部、太原重工和核鹏监理进行充分沟通,对环吊安装过程深入分析,重点关注现场安全质量,优化现场处理方式,确保了经验反馈及整改项目的落实,深入践行“严慎细实”的工作作风,施行全过程监督管理,从而实现了环吊整体安装上质和量的显著提升。
