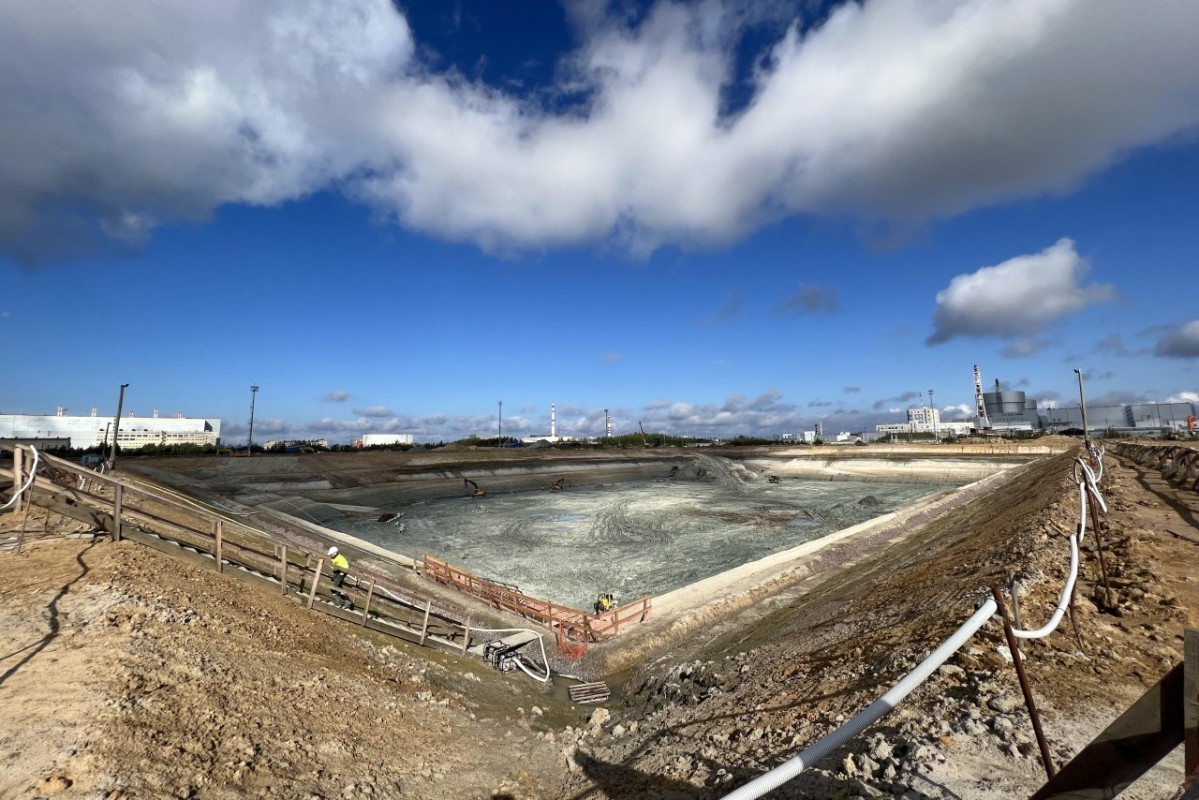

俄罗斯列宁格勒核电站施工现场,7号机组核岛基坑的主体开挖工作已经完成。核岛由与核反应堆运行和维护相关的建筑物和构筑物组成。
列宁格勒核电站第七和第八台VVER-1200机组(也称为列宁格勒二号3和4)预计将于2024年和2025年开工建设,并于2030年和2032年完工。7号机组计划于2024年6月浇筑第一块混凝土,8号机组将于2025年5月奠基。目前列宁格勒核电站有四台机组在运行 - 配备苏联 RBMK-1000 反应堆的 3 号和 4 号机组,以及配备新型 VVER-1200 机组的 5 号和 6 号机组。5 号和 6 号机组用 RBMK-1000 反应堆取代了 1 号和 2 号机组,这些机组已于 2018 年和 2020 年退役。新的 7 号和 8 号机组将取代 3 号和 4 号机组。
基本建设副主任兼列宁格勒二号基本建设部门负责人叶夫根尼·米卢什金(Evgeniy Milushkin)说:“开发核岛基坑是建设初期的一项大规模工作,坑的尺寸为 196 x 266 米。施工过程中,基坑内挖土约66万立方米。”
米卢什金说,这项工作涉及50人、30辆车辆和15个特殊机构。接下来,专家将开始为核岛的建筑物和结构安装排水系统。
列宁格勒第二核电站新机组建设总承包商 "泰坦-2 "公司在建机组计划总监康斯坦丁-胡迪亚科夫(Konstantin Khudyakov)说:"自 8 月 30 日以来,'泰坦-2'公司一直在为涡轮机岛修建基坑。专家们需要处理 34.8 万立方米的土壤。该工程计划于2023年11月完工。"
施工现场正在完成地表水排水高地沟渠的垂直布局和施工。车辆和人员通行区域的布置、室外临时照明和临时围栏的安装正在继续进行。
