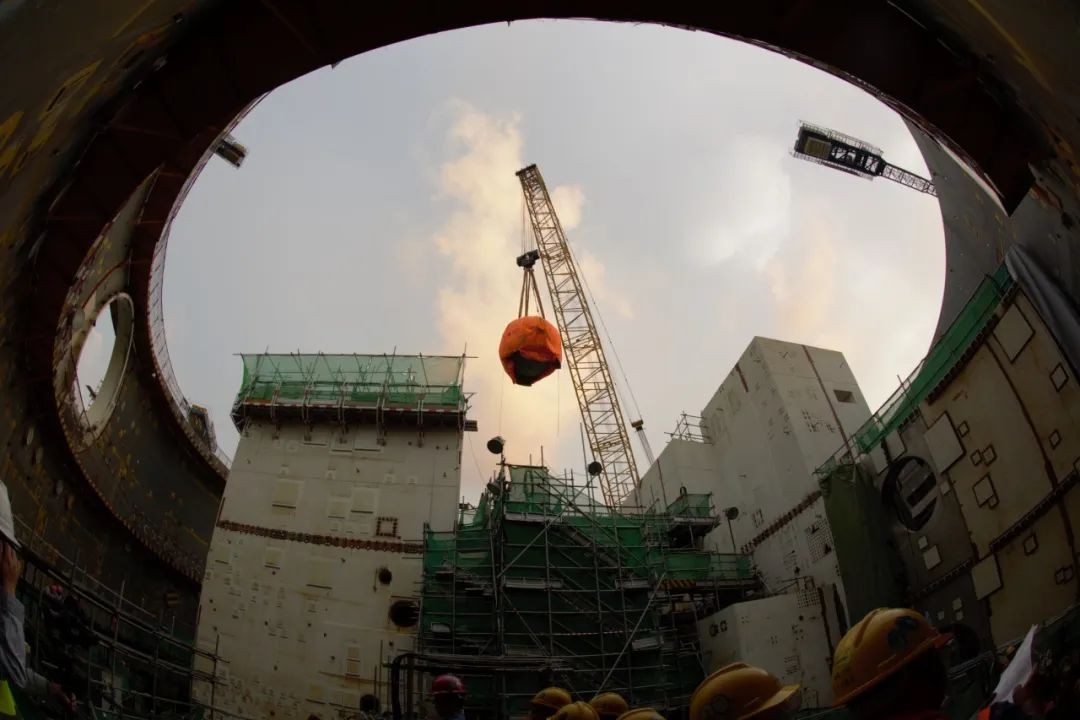

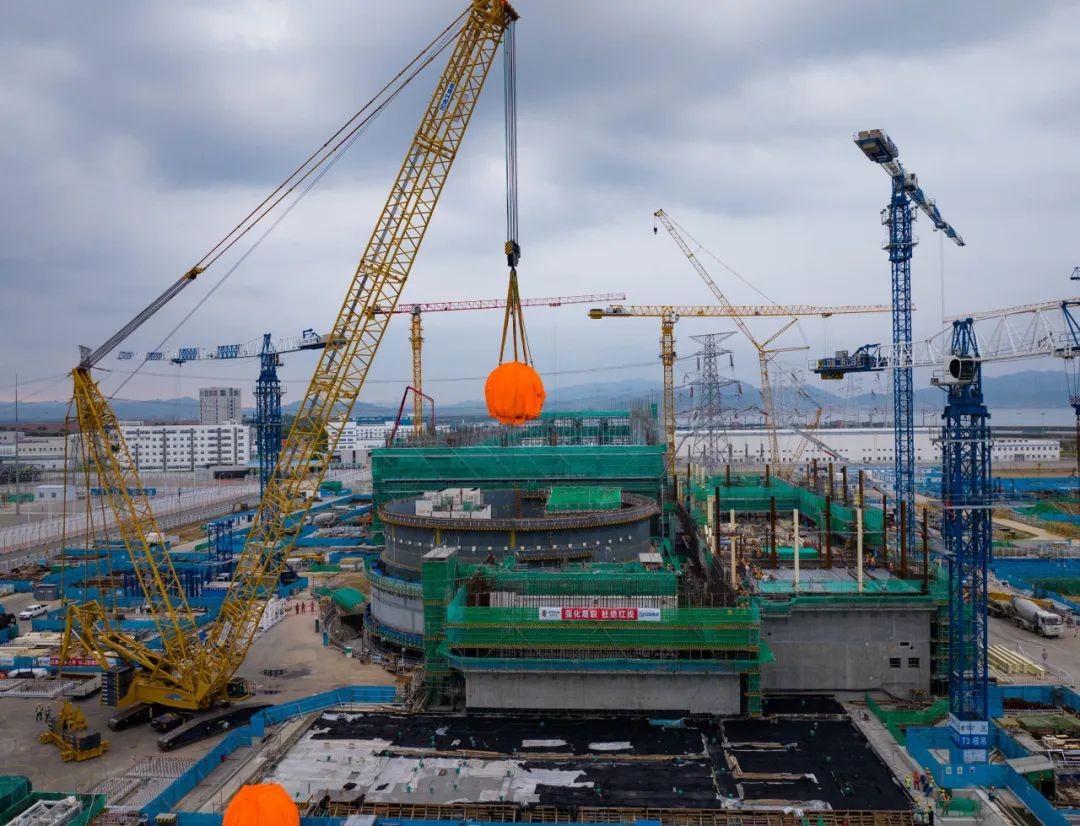

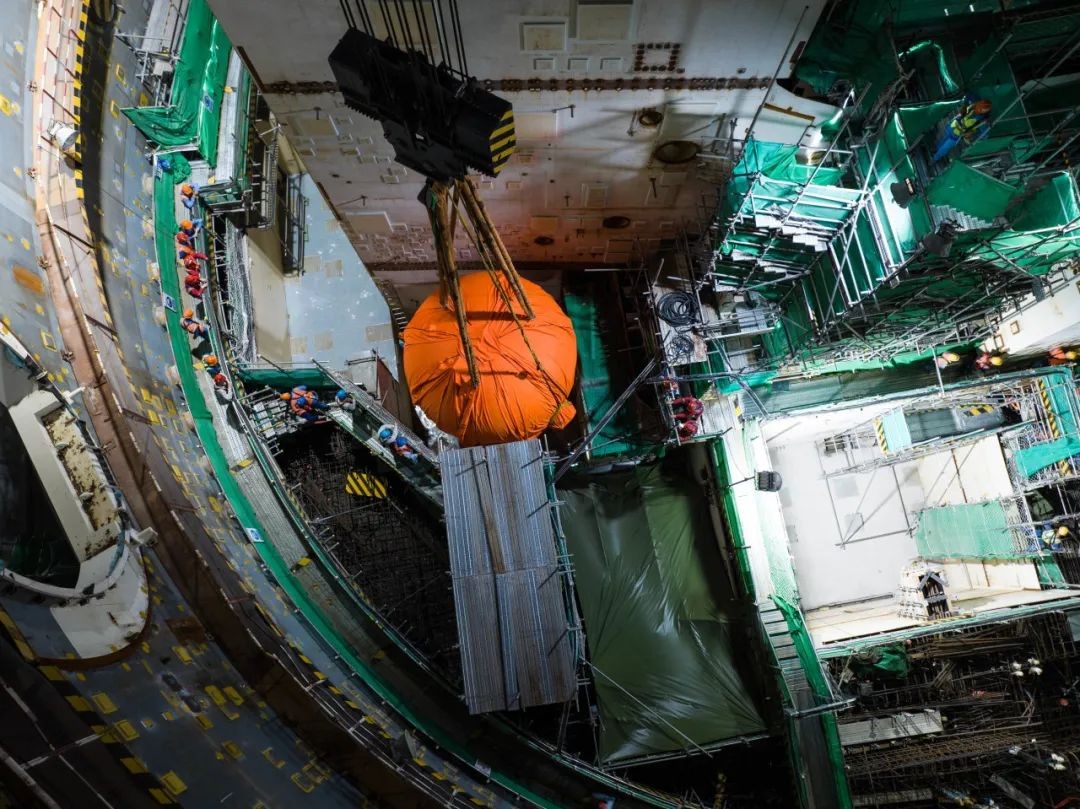

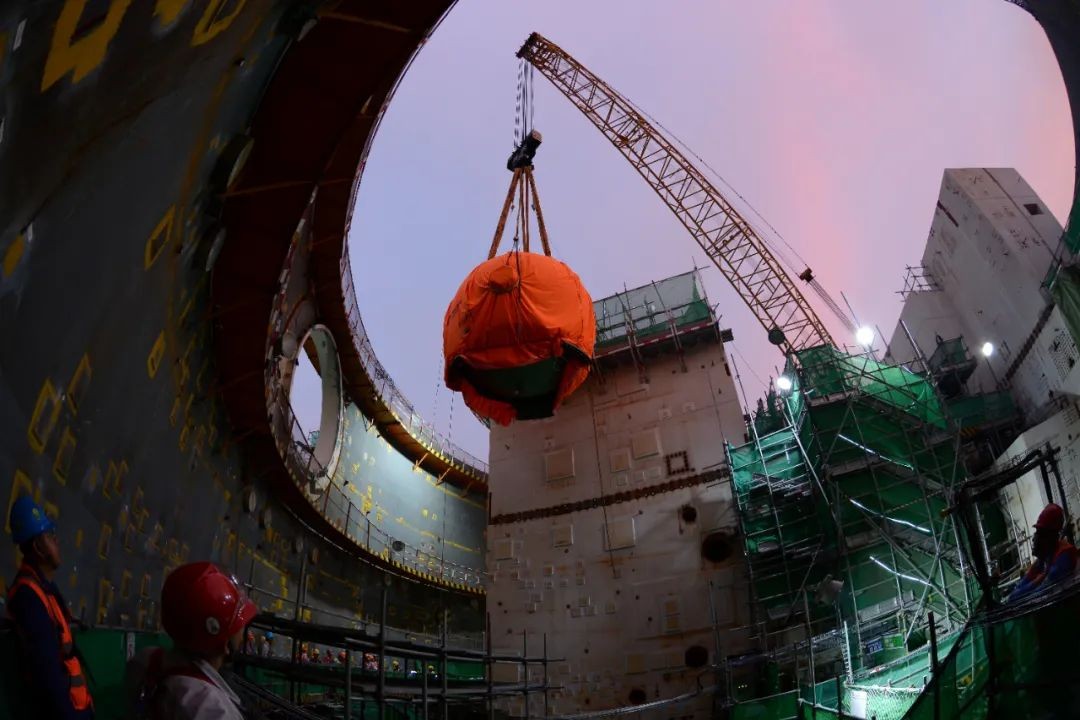

9月15日22时08分,海阳核电3号机组两台安注箱顺利吊装就位,标志着3号核岛反应堆厂房进入设备安装阶段。

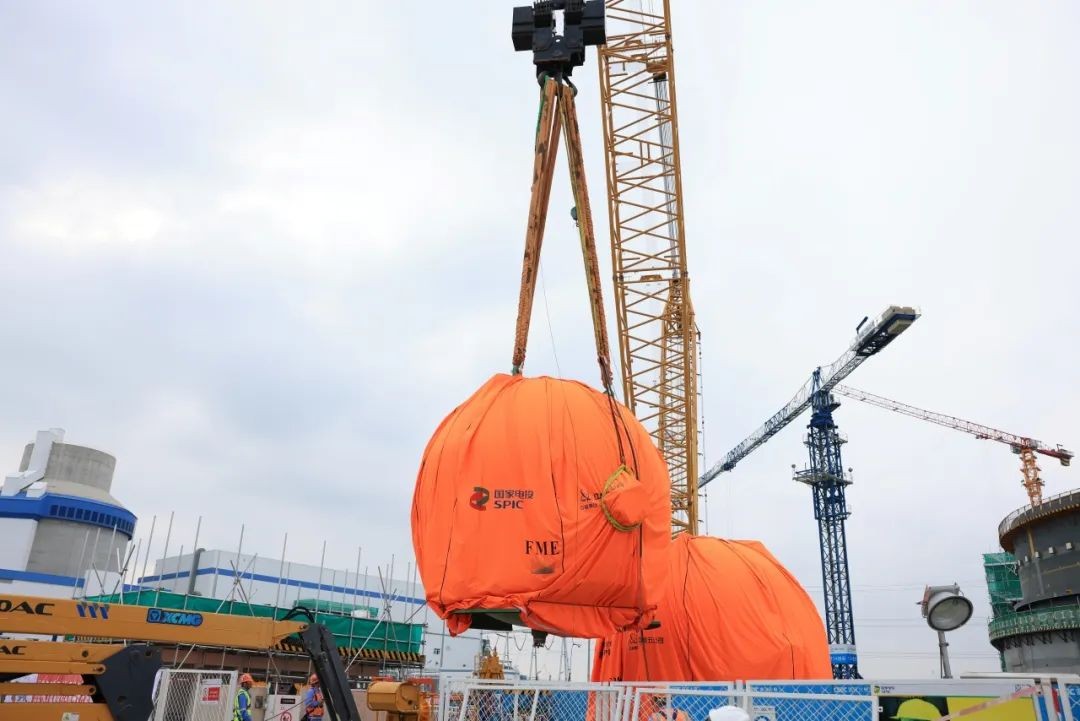

安注箱位于核岛反应堆厂房11206、11207房间,单台安注箱总容积为56.6立方米,净重约36.65吨。整体为低合金钢球形容器,能在出现机组冷却剂丧失事故等异常工况时,提供硼水以冷却堆芯。
安注箱地脚螺栓预埋超差往往是制约设备吊装中最大的“拦路虎”。为此,上海核工院统筹协调多部门、多单位,制定详细设备底座扩孔计划,通过协调日会集中解决各类问题,压茬推进现场施工,顺利完成模拟试验、设备底座扩孔、扩孔过程中的问题处理等各项工作。
吊装开始前,上海核工院组织对设备重量、设备重心、吊装高度等重点进行精准计算和分析,确保两台设备一次就位,也为后续3号核岛反应堆厂房102平台的形成创造了有利条件。
