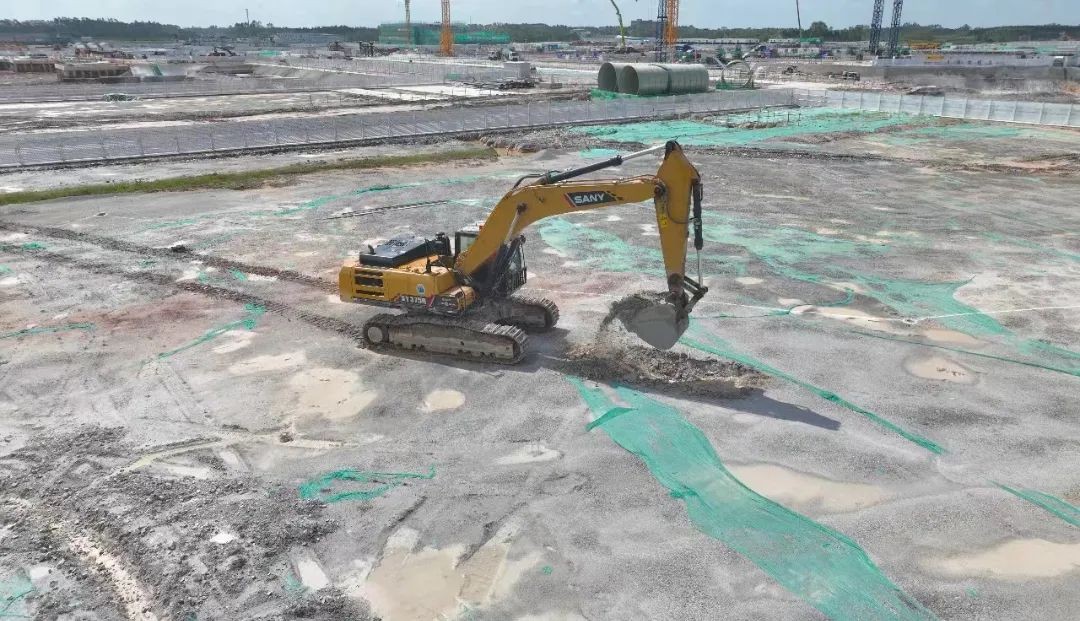

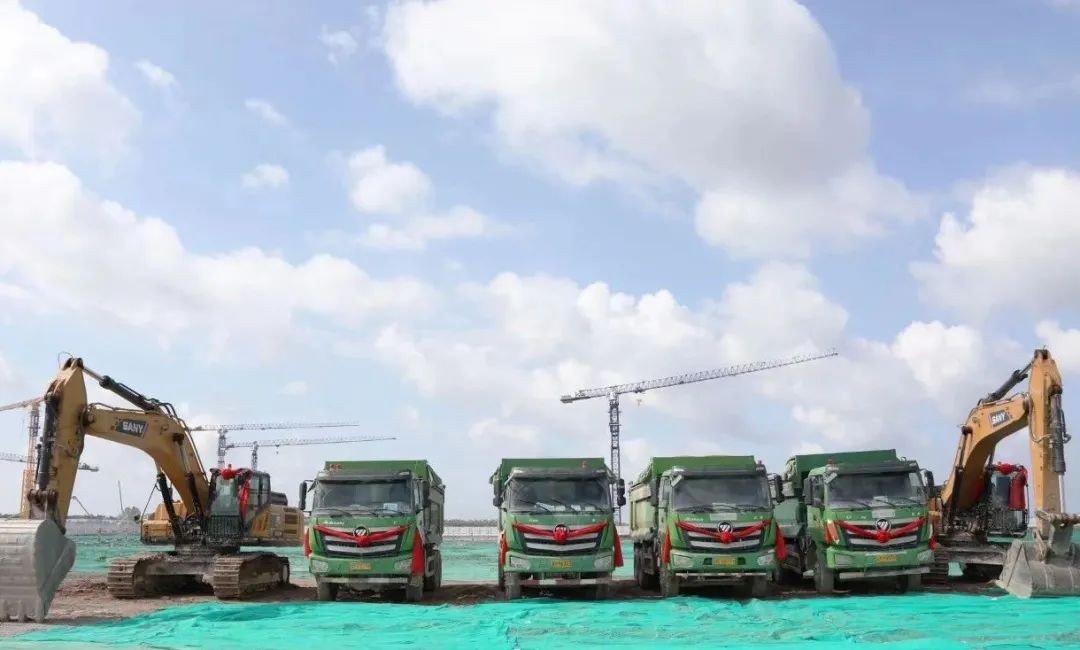

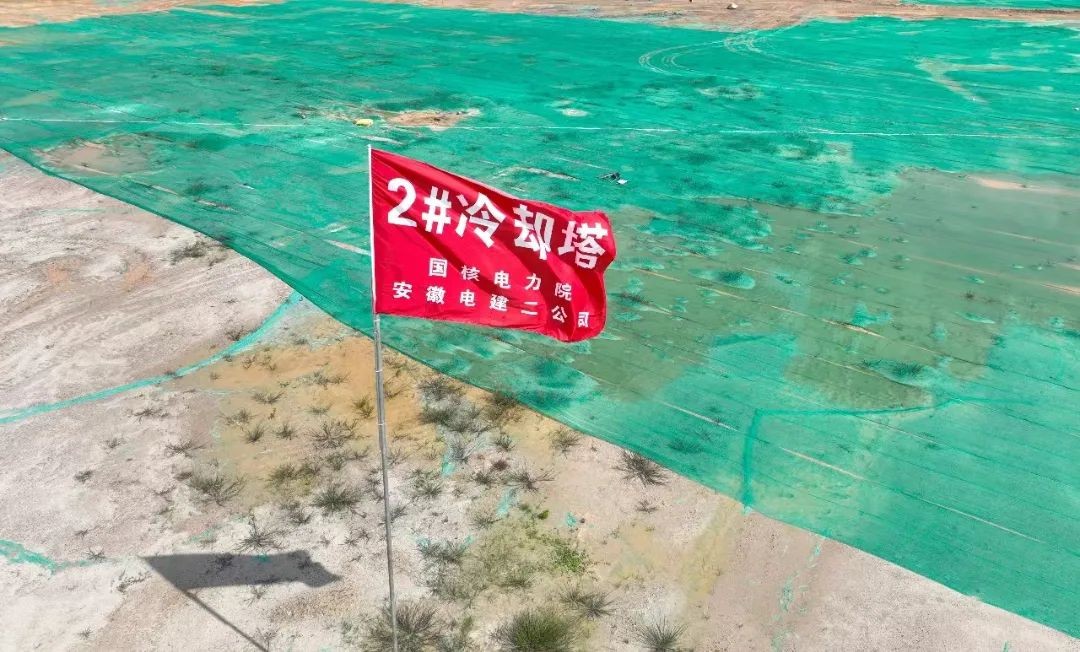

8月17日,2号冷却塔区域,机械就位、队伍整齐、井然有序。9时58分,随着一声令下,挖掘机、运土车展开工作,2号冷却塔正式启动负挖。
2号冷却塔启动负挖,标志着项目一期工程两台冷却塔均已开工,为后续工程奠定了坚实基础。自2022年11月18日,1号冷却塔启动负挖,到12月15日,1号冷却塔首段环基浇筑,再到2023年8月17日,2号冷却塔较计划提前2个月启动负挖。湛江核电人秉承“把手中的事一次做到位”工作理念,锚定一个个节点,攻克一项项困难,克服13级台风“泰利”、夏季35度持续高温等不利天气,以“钉钉子”精神,久久为功、持续发力,推动项目实现既定目标。
廉江核电项目一期工程采用一机一塔,是我国首个采用超大型海水高位冷却塔的核电项目,塔高218.7米、零米直径174.552米,淋水面积达到全球之最的20000平米,采用海水二次循环冷却方案,大大减少用海面积,降低温排水余热,对海洋环境、通航产业和沿海经济更友好,为我国核电项目开发建设提供重要示范和借鉴。
冷却塔效果图
湛江核电统筹部署、精益求精,充分吸纳1号冷却塔建设经验,在图纸设计、施工管理等多方面优化提升,顺利推进2号冷却塔开工建设。

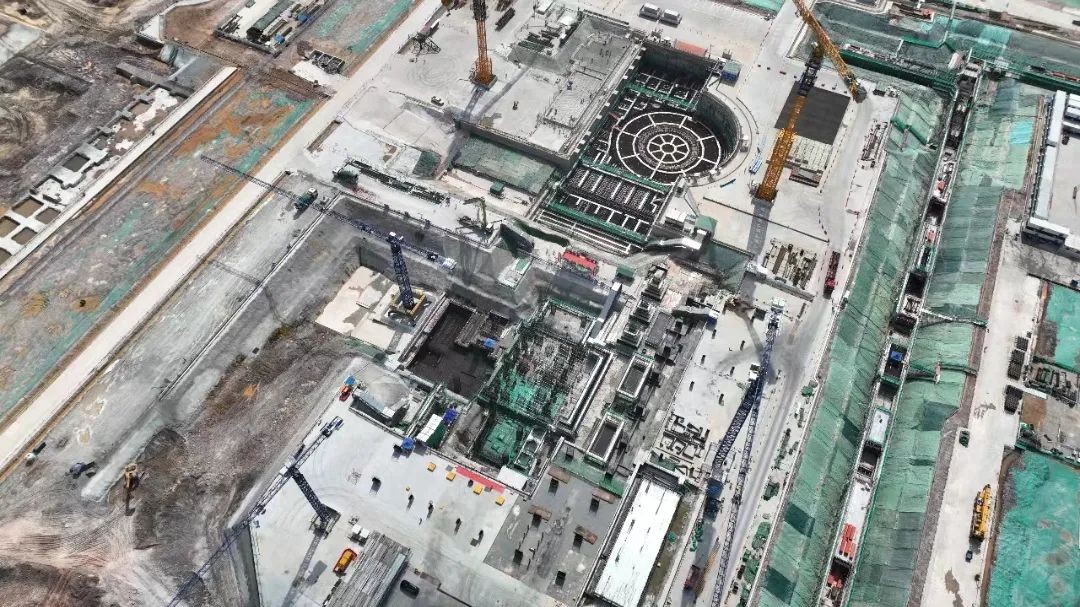

1号常规岛完成汽机基座底板混凝土浇筑
8月17日9时58分,1号常规岛历时42时58分钟,较预期提前5小时,完成汽机基座底板混凝土浇筑。

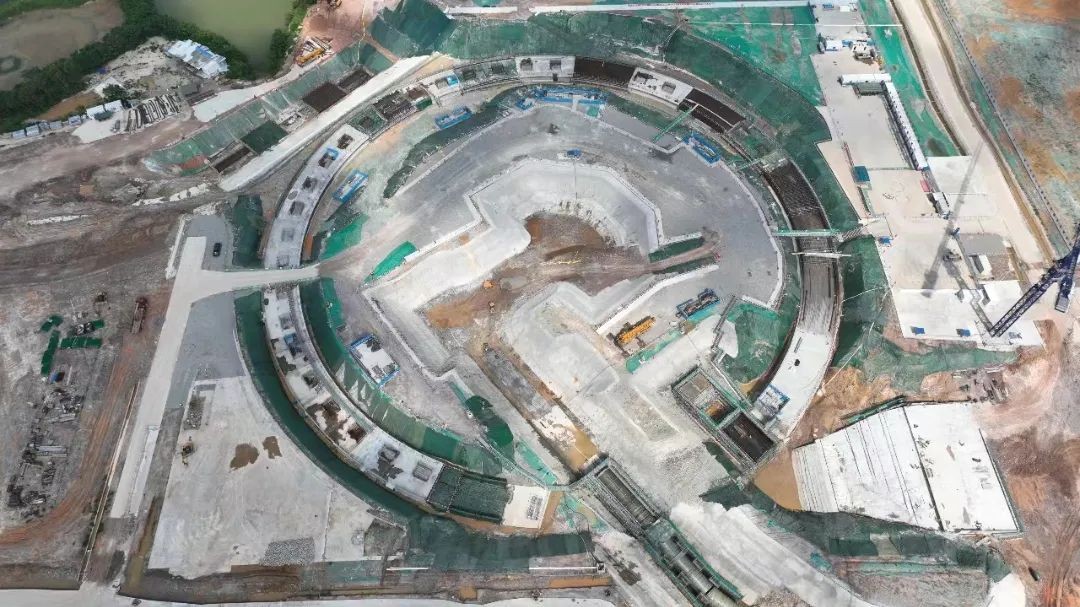

1号冷却塔环基浇筑进度过半
1号冷却塔,24仓基础中,已完成13仓浇筑,进度过半。厂外道路、海水码头,也将迎来重要节点。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
