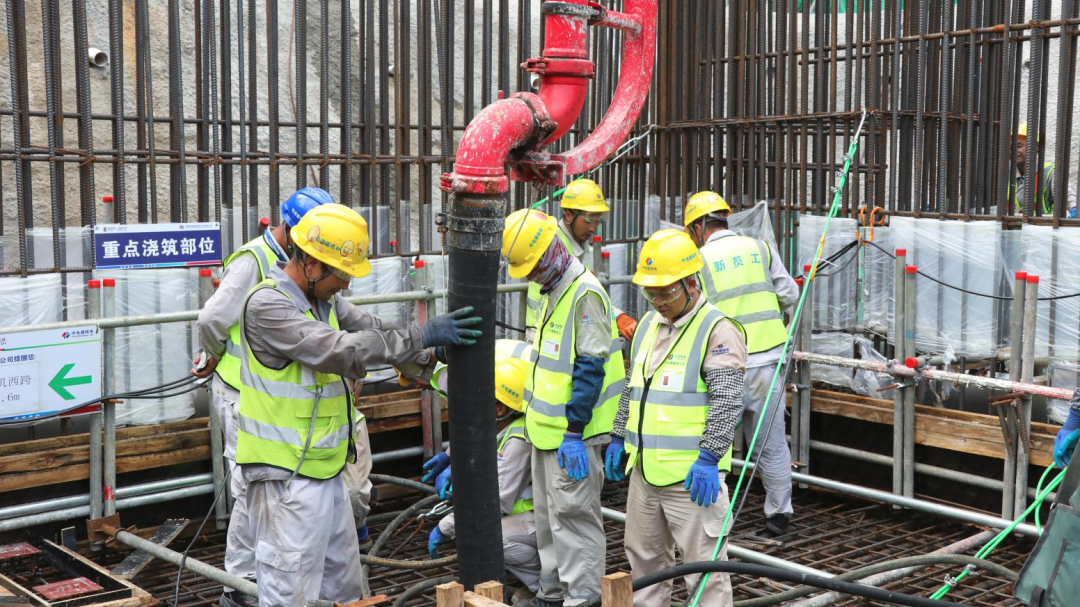

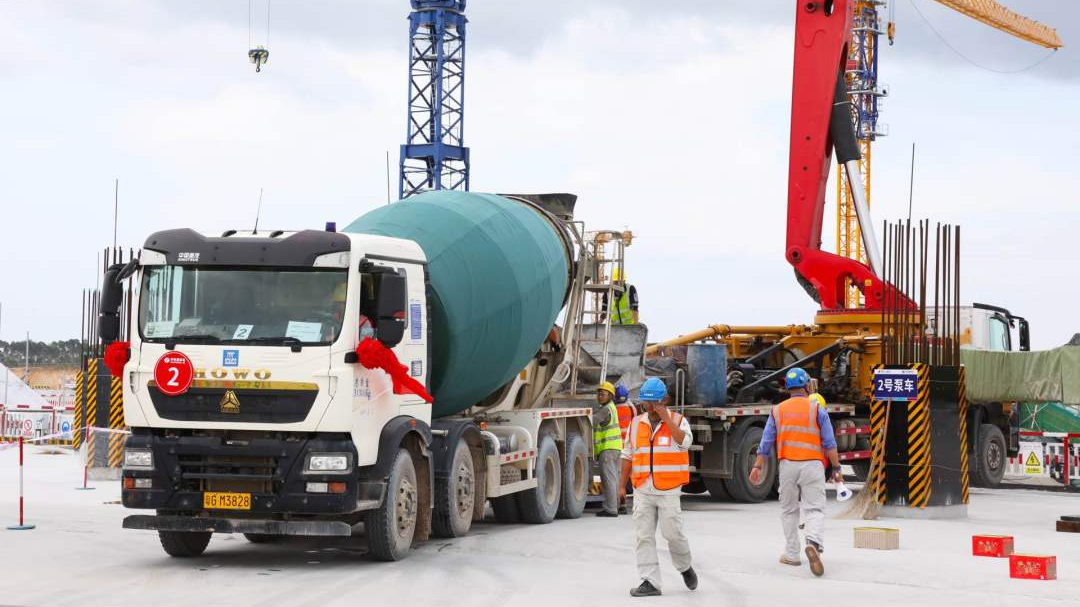

8月15日,1号机组现场机器轰鸣、吊臂起降、一片繁忙。15时整,随着一声令下,混凝土浇筑正式启动,1号常规岛顺利实现第一罐混凝土浇筑(FCD)目标。


经历台风“泰利”、盛夏高温与连续暴雨考验,广东廉江核电迎来项目又一个重要节点!

8月15日,1号机组现场机器轰鸣、吊臂起降、一片繁忙。15时整,随着一声令下,混凝土浇筑正式启动,1号常规岛顺利实现第一罐混凝土浇筑(FCD)目标。

1号常规岛FCD是项目建设里程碑节点,标志着1号机组常规岛正式开工,为后续工程奠定坚实基础。自2022年10月29日,1号常规岛启动负挖,到2023年8月15日,1号常规岛实现第一罐混凝土浇筑。291个日夜里,湛核人用敢啃“硬骨头”的勇气决心,爬坡过坎,滚石上山,秉承“把手中的事一次做到位”的工作理念,攻克前进路上的一个个难点、痛点、堵点,顺利实现既定目标。

7月以来,13级台风“泰利”正面袭击湛江,影响巨大,35度以上高温持续多日,炙烤现场,暴风雨接踵而至,连续不断,对现场施工造成了极大影响。但任何困难都无法阻挡湛核人坚定前进的步伐。湛江核电党委统筹谋划,精心布置,协同推进,沉着应对一个一个挑战,越过一个又一个坎,经受住了各种考验,重要节点顺利实现。

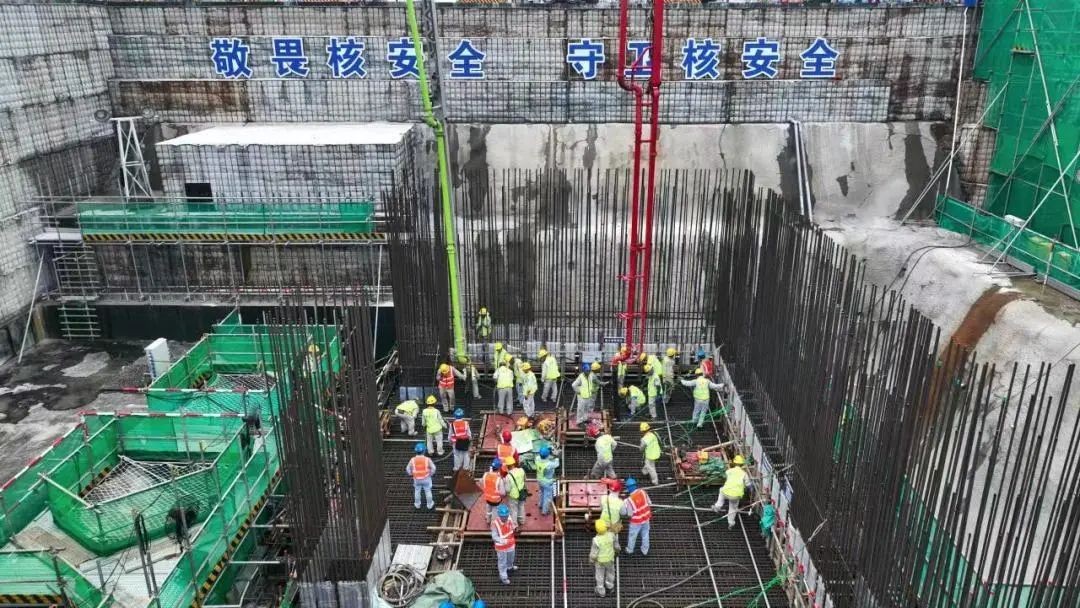

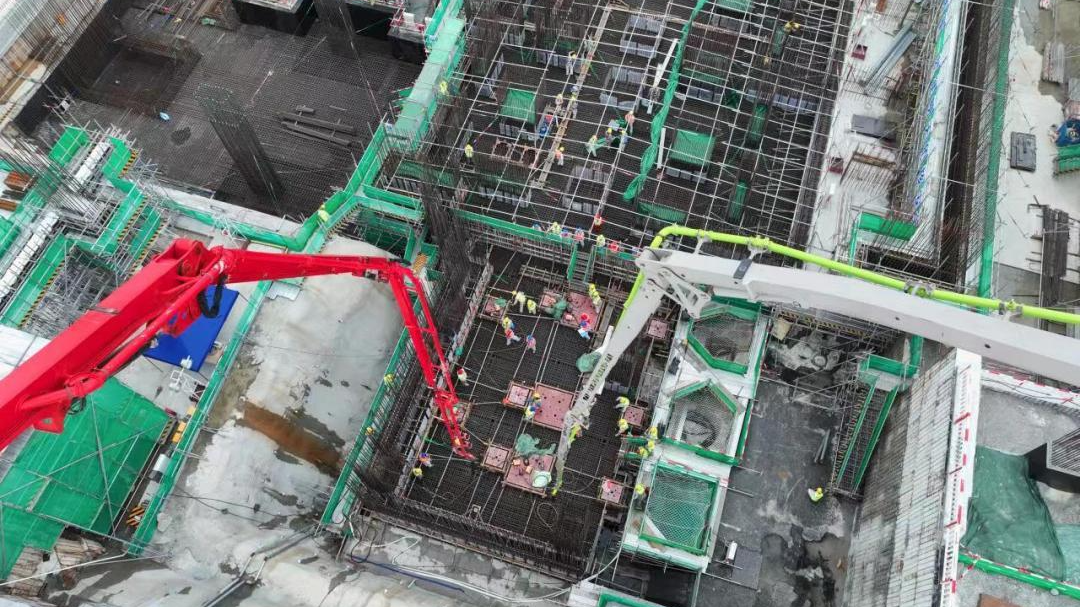

此次浇筑的1号机组常规岛汽机基座底板采用筏板基础,混凝土浇筑区域长度56.63米,宽度23.6米,厚度3.5米,浇筑工作量预计约3680立方米,浇筑时间预计持续48小时。针对1号常规岛一次浇筑量大,浇筑持续时间长等特点,湛江核电严密部署、精心准备,协同各参建单位组建施工监督组、应急管理组,安排专业人员在现场24小时轮流值守,重点抓安全、保质量,时刻绷紧安全质量这根弦,确保浇筑工作安全、有序、高效完成。

路虽远行则将至,事虽难做则必成。湛江核电将秉承“把手中的事一次做到位”工作理念,持续推进广东廉江核电项目安全高质量建设,为集团公司“2035一流战略”在粤落地贡献新的力量。
