8月3日,太平岭核电一期工程1号机组堆内构件(以下简称“RVI”)首次插堆工作顺利完成。


8月3日,太平岭核电一期工程1号机组堆内构件(以下简称“RVI”)首次插堆工作顺利完成。

堆内构件的插堆工作,就像把水管与水龙头对接一样,如果管头与水龙头无法严丝合缝,那么水源输送就会受到阻碍,当它们完美对中时,水龙头也能哗啦啦啦的向千家万户输送水源。

在这个过程中,我们首先要将堆内构件在反应堆压力容器内进行试装调整、增加限位,然后使上下部堆内构件保持对中,只有这样,才能保证在机组运行时,控制棒能够顺利从上部构件导向筒中,快速插入下部构件内的燃料组件中,实现反应堆的快速反应性控制功能。本次1RVI插堆工作于7月26日将下部堆内构件吊至反应堆压力容器(以下简称“RPV”)内。1号机组下部堆内构件直径约4.2米、高约7.5米、重约89.8吨(无流量分配组件),厂家为上海第一机床厂有限公司。

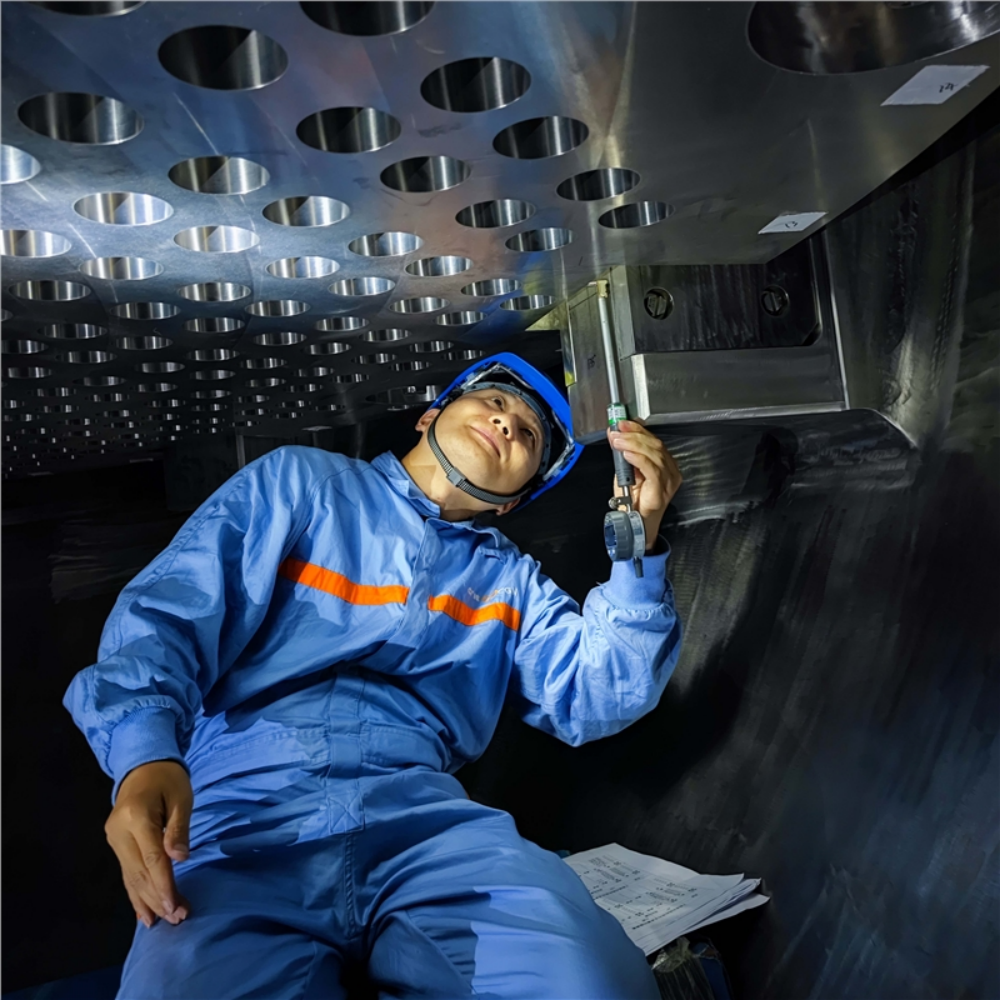

经过1RVI与1RPV的出口管嘴之间的间隙(共36个测量点)测量、1RVI键槽与1RPV径向支承键之间的间隙(共100个测量点)测量、1RVI吊篮法兰面与1RPV之间的间隙(共4个测量点)测量、四位一体键安装等工作后,在8月3日顺利完成下部堆内构件吊出。1RVI安装工作后续将开展下部构件出水管嘴打磨、径向支承键嵌入件的配做等工作,确保下部堆内构件实现为燃料组件提供可靠支承、精确定位等功能。

惠州公司通过提前准备与谋划1RVI安装监督管理,全面推动落实经验反馈,积极组织审查施工方案,为下部堆内构件首次插堆工作高质量完成奠定了坚实基础。

惠州公司将继续秉承“严慎细实”的工作作风,为太平岭核电“三大工程”高质量建设贡献力量、谱写新篇章。
