2023年08月06日04时16分,漳州核电0VA锅炉煮炉、供汽暨1号常规岛及GB子项辅助蒸汽分配系统蒸汽吹扫工作圆满完成,标志着漳州核电0VA辅助蒸汽汽源正式可用。
辅助电锅炉(TSP001CH/TSP002CH)是核电站辅助蒸汽分配系统(WSD)的汽源之一。核电站正常运行期间辅助蒸汽有主蒸汽提供,当主蒸汽抽气不满足要求时,辅助锅炉作为支撑保护系统投入运行。在其他蒸汽源不能满足供汽要求时,由辅助电锅炉提供足够的汽源保证。
解决好“一次煮炉,多系统检验”的工程实际,成为摆在漳州项目部面前的一道难题。即完成0VA锅炉煮炉的龙头工作,保证供汽源头稳定,又要将各系统的管道联通顺畅,最终达到辅助蒸汽吹扫运行系统目的。
漳州项目部针对“煮炉、启炉、供汽、吹扫”等一连串工作,制定了“系统考虑、分步实施”的策略,同时确定了“0VA锅炉煮炉工作”的圆周重心,工程管理部门制定了在最优的安装条件下将锅炉厂房冷却水系统、除盐水系统、压缩空气分配系统纳入整体联动的目标,从而全面检验本阶段安装周期的工程质量。
为确保此次节点的顺利完成,漳州项目部工程管理部、项目调试部及中核五公司各专业的技术骨干组成联合攻坚小组,指挥中心主动前移至施工现场。并始终将安全放在首位,以既定的时间节点,倒推工程保障需要的人、机、料、法、环等多方面的先决条件,梳理并推动完成0VA锅炉启动的必要条件共52项。联合攻坚小组将各类问题实施归口管理,并通过不定期的例会形式组织讨论,确定各问题的解决方案,为0VA锅炉启动提供强有力的安全保障。项目调试部积极主动,联合五公司及设备厂家提前验证辅助锅炉相关报警及保护逻辑,保证了辅助锅炉一次上电成功,一次产汽成功。

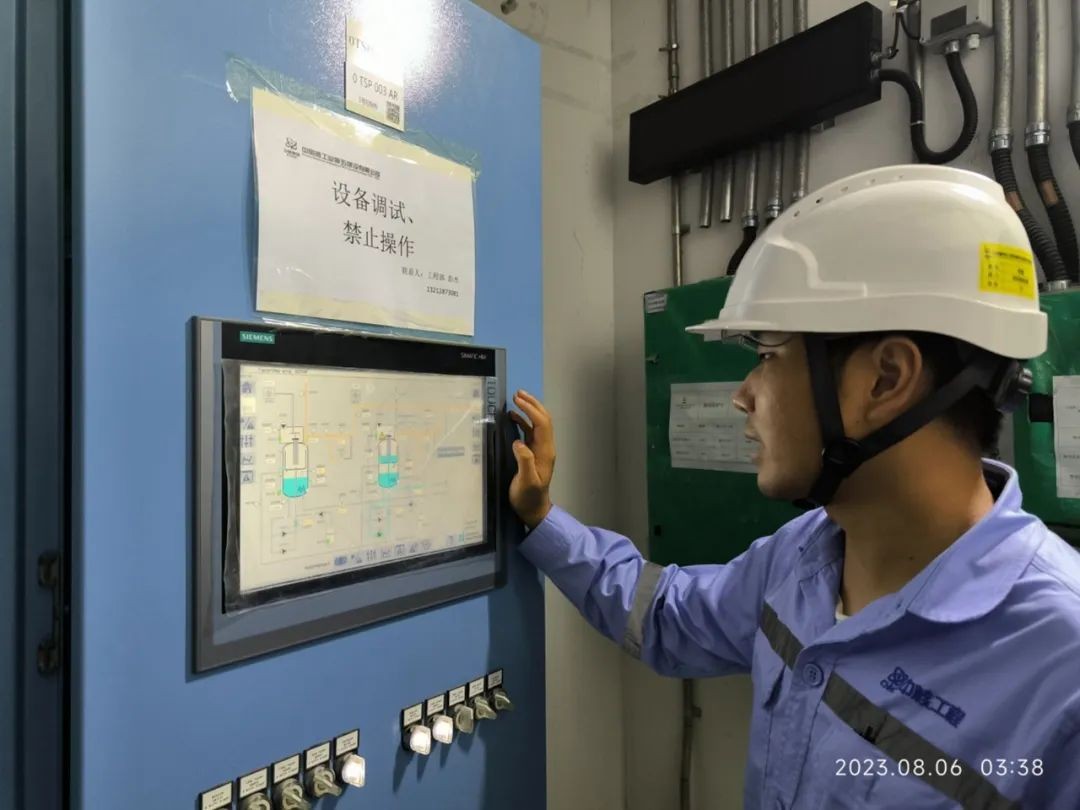

2023年7月11日,锅炉煮炉的重要指标:铁离子浓度,抽样化验结果显示1号锅炉为1.84mg/L,满足验收要求,锅炉可用。仅间隔1天,2号锅炉铁离子浓度抽样化验也达0.64mg/L,煮炉工作圆满完成,汽源稳定可靠。8月5日,各系统截止阀门全面开启,多设备、管线实现联通,8月6日辅助蒸汽通过联通管线,顺利实现吹扫系统的既定目标。
华龙批量化,漳州率先行。此次联合攻坚行动,漳州项目部对照问题清单,逐步化解施工中遇到的难题,在管道、焊接、无损、机械、保温、调试等多个专业实现了联合行动,确保各类问题有预想、有方案、有监督、有反馈、有解决,多部门联合、系统解决施工逻辑问题,为后续重大施工节点的保证提供了宝贵经验。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
