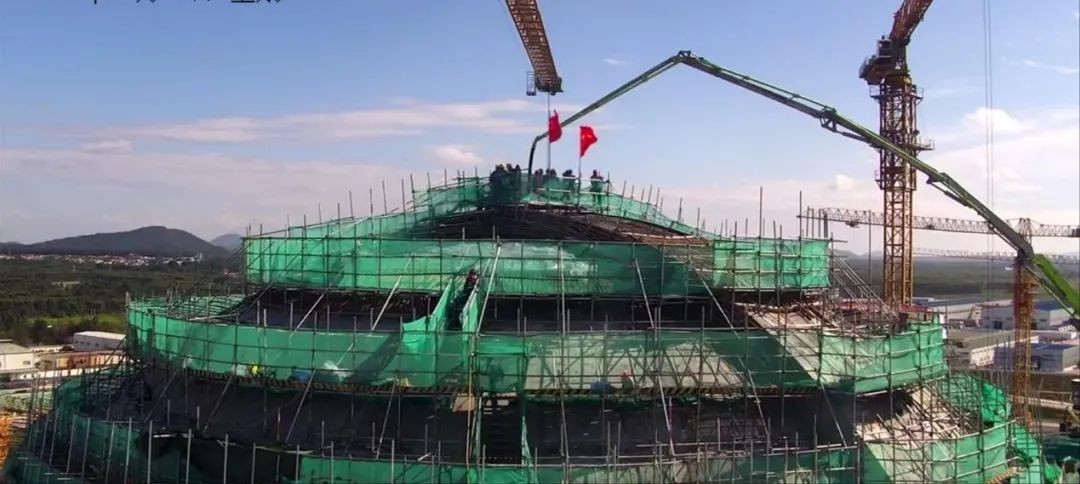

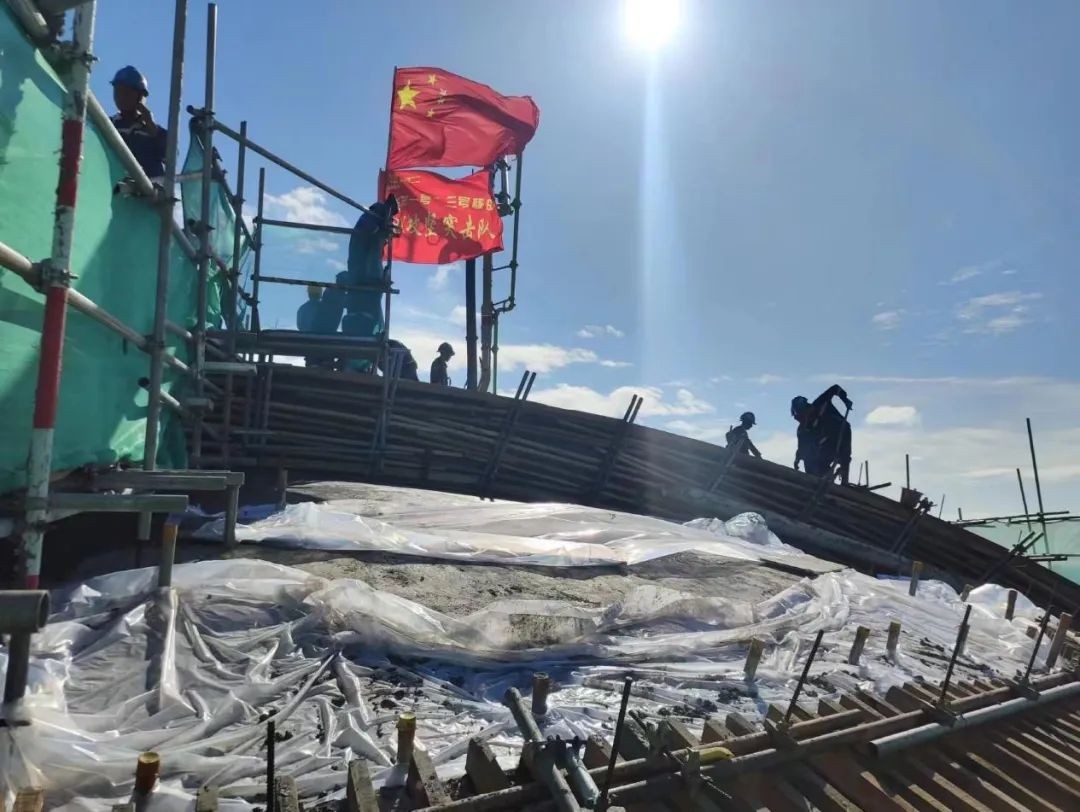

2023年8月7日17时30分,海南昌江核电厂3号机组反应堆厂房内穹顶第9层混凝土浇筑完成,标志着3号机组内穹顶封顶,较原计划施工总工期提前97天顺利完成。为预应力施工创造了先决条件,进而为后续主线工作全面展开奠定了坚实基础。
内层安全壳是核反应堆的内层保护罩,其结构分为筒体和内穹顶两部分,对放射性包容起关键性作用。在3号机组反应堆厂房内层安全壳施工过程中,不仅要应对穹顶结构、设备闸门、人员闸门以及应急闸门结构复杂、作业高差大等施工、技术难题,还要克服海南酷暑时间长、台风天气多发、降雨频繁等环境因素造成的困难。
为了保证施工目标高质量完成,海南核电工程管理建安团队以精细化、规范化、标准化管理为抓手,攻坚克难,狠抓落实,做到每一个行动项有人跟踪、有人落实,通过不断实现工期阶段优化,扭转项目初期施工建设滞后的形势,并在多个施工阶段创造了同堆型机组最短工期记录。
3号反应堆厂房内层安全壳结构施工深入贯彻集团公司“六大控制七个零”高质量精细化工程项目管理模式,发扬 “状态明、办法多、守底线、创卓越”的卓越海核工程建设文化,做忠诚、靠谱、奋斗、乐业、敬业、专业的海核人,以卓越海核推进海南核电高质量发展!
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
