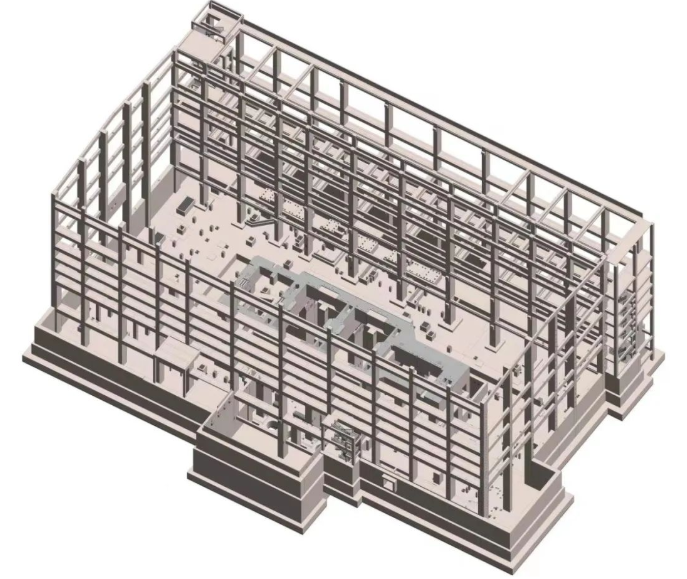

中建二局承建的具有中国自主知识产权的三代核电技术“华龙一号”机组中广核浙江三澳核电项目一期工程,1号机组常规岛1BMX汽轮发电机厂房框架局部封顶完成。
标志着常规岛施工将由土建阶段转入钢结构安装阶段,为后续常规岛主厂房的汽轮机、发电机等设备引入创造了先决条件。
奋力争当排头兵,凝心聚力交答卷
7月29日晚上8点,浙江三澳核电项目1号常规岛1BMX汽轮发电机厂房框架局部封顶完成。全过程历时15小时,浇筑方量共计207立方。汽轮发电机厂房从框架施工开始到39.42米封顶结束用时157天,较计划工期提前4个月,三澳人在1BMX厂房汽机厂房施工过程中,抖擞精神,燃烧激情,再掀施工热潮!

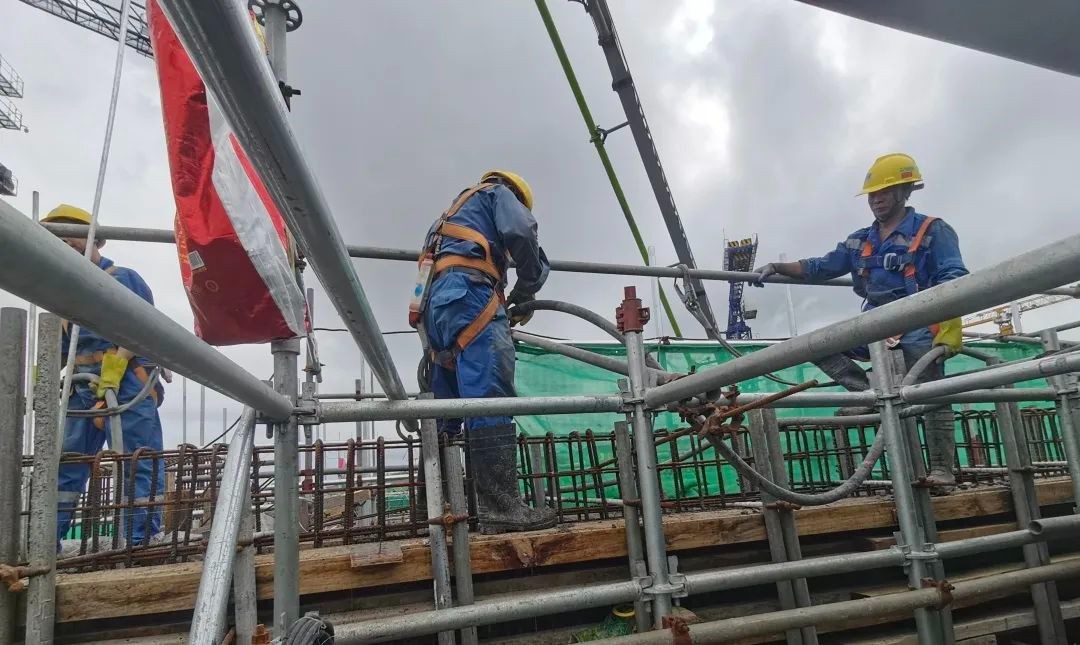

钢筋密度大,安装难度大,混凝土浇筑难度系数增加控制好浇筑厚度及浇筑速度至关重要。为做好质量管控,工程部加强对混凝土配合比、入模温度、搅拌时间、振捣施工等执行情况进行监督,同时对浇筑期间模板加固、支撑体系仔细检查,确保浇筑工作连续进行、有序推进。
技术攻关解难题,群策群力显身手
BMX厂房上部主体结构为框排架模型,根据施工组织,要保证厂房筏基上设备基础与上部框架同步施工,实现工期优化的目的,脚手架如何搭设是施工面临的一项重要技术难题。为解决这一难题,技术人员反复研究讨论并核算,通过“悬挑架+支撑架”组合同步一体搭设的方式,解决了施工需求。
党建引领聚合力,一鼓作气赢收官
“关键时刻,党支部要发挥战斗堡垒作用,党员干部要站出来,冲在前”,面对图纸多次变更、场地制约、材料存储空间不足,混凝土浇筑设备占位困难,埋件数量多且精度要求高。中建二局浙江三澳核电项目党支部联合业主成立党员联合攻坚队,锚定节点目标,直插一线协调解决问题,哪里有问题就把会开到哪里,全力解决一线作业施工中遇到的难题;开展工效晾晒,实行“三定”制度(即定人、定时间、定工作量)明确每日施工任务,细化计划颗粒度。通过管理提升,现场呈现出全面攻坚的热烈氛围。党建统领齐行动,在施工现场,处处高扬的党旗,点点光辉在一线闪耀,给了建设者最大的鼓舞。
炎炎夏日送清凉,浓浓关怀沁人心
每一个热火朝天的作业现场是“晒场”更是赛场,坚毅果敢的脸庞,汗水浸湿的背影,有这样一群人,他们是距离阳光最近的人,站在二十多米高的半空中,架子工要手握钢管,并将其准确无误地搭建好,扣上扣件,拧好螺栓。而另外一群人头顶烈日手握钢筋黝黑的皮肤,是坚守岗位最美的勋章,绑扎的钢筋横平竖直,一弯腰一低头,汗珠滴落在手中的钢筋上,纵横交错间描绘出攻坚克难的画卷。同时,中建二局浙江三澳核电项目部时刻关心一线现场施工人员健康状况,为奋战在一线建筑工人送上清凉大礼包,老冰棍斗酷暑,冰镇西瓜战高温,藿香正气水保健康,并叮嘱建筑工人们要注意防暑降温,把安全健康放在第一位,确保安全生产有序进行。项目后续也将继续完善高温期间的防暑降温工作,让项目职工在炎炎夏日中感受到阵阵清凉,增强工作热情和干劲。
中建二局参与建设的中广核浙江三澳核电项目是我国自主知识产权核电技术“华龙一号”批量化生产的落地项目,也是浙江地区第一个使用我国自主研发的“华龙一号”核电技术的项目,是我国首个有民营资本参与的核电项目。
三澳核电项目6台机组全部建成后,年发电量可达525亿千瓦时,每年可减少标煤消耗1600余万吨,减少二氧化碳排放4300余万吨,相当于造林11万公顷。对能源结构转型筑力双碳目标实现做出贡献!
