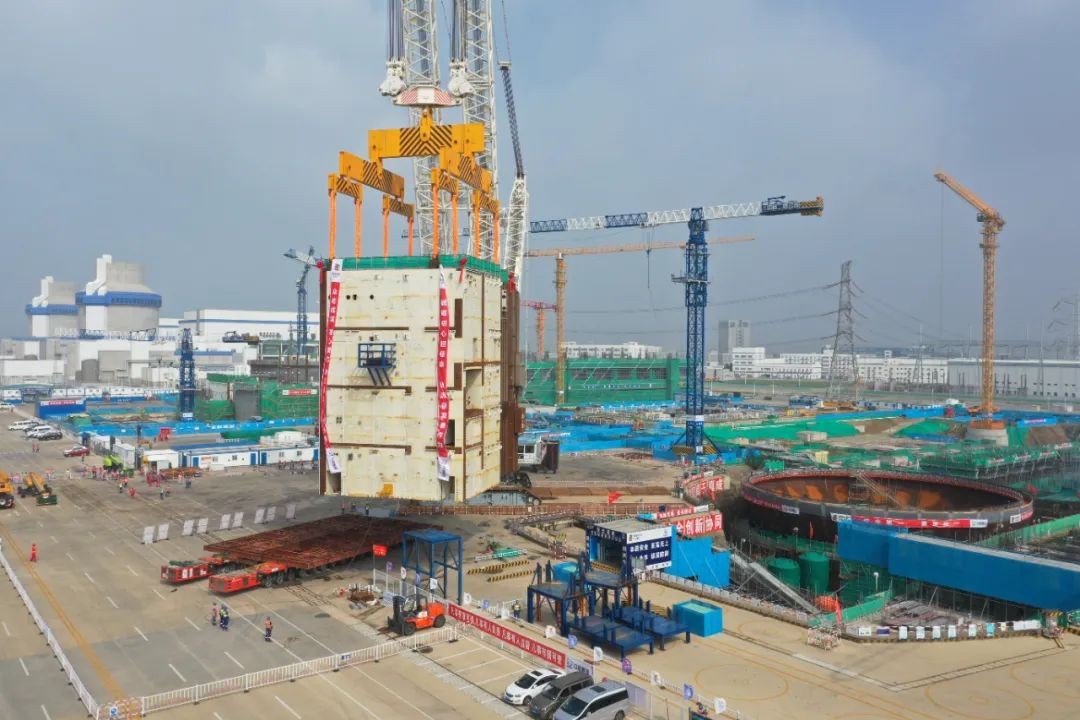

2023年7月14日10时39分,国家电投山东海阳核电4号机组核岛最重模块——CA20模块顺利吊装就位,核岛进入新的全面施工阶段。本次吊装工作自8时17分开始,经过起钩、悬停、旋转、带载行走、回转、下落、调整等一系列动作后,近“千吨级”的CA20结构模块顺利吊装就位于核岛,历时2小时22分钟,整体吊装过程安全有序。
作为世界先进的第三代压水堆核电机组,在建造中广泛采用模块化并行施工,依靠当今发达的科学技术,大量地引入了平行作业,优化了传统的施工理念,将土建、安装、调试等工序进行深度交叉,从而大大缩短工期,提高工程质量。本次吊装的CA20模块为盒箱型钢板墙结构,模块外形长20.5米,宽14.2米,高21米,本体重875吨,吊装总重约1090吨,是CAP1000机组重量最大的模块。该模块就位于辅助厂房5、6区内,具备乏燃料贮存、传输、热交换等功能。
为确保此次吊装作业安全、顺利、有序进行,山东核电协调各方开展吊装前监督检查活动,对模块拼装质量及吊装准备情况进行深入检查,确保了模块质量可靠、吊装准备工作完备。为进一步提高模块完成度,全面分析总结3号机组CA20施工经验,深挖模块化施工潜能,在模块拼装阶段增加了管道、电气等多专业施工,有效降低了岛内交叉作业量及施工风险,充分发挥了模块化建设优势。本次吊装是继海阳核电4号核岛底封头就位后实现的又一重要工程里程碑节点,两项大型模块的就位为核岛厂房后续施工奠定了坚实基础。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
