2023年7月10日16时18分,随着最后一个环路冲洗后临时滤网检查合格,标志着中核工程总包的漳州核电1号机组二回路主给水管道冲洗工作圆满结束。

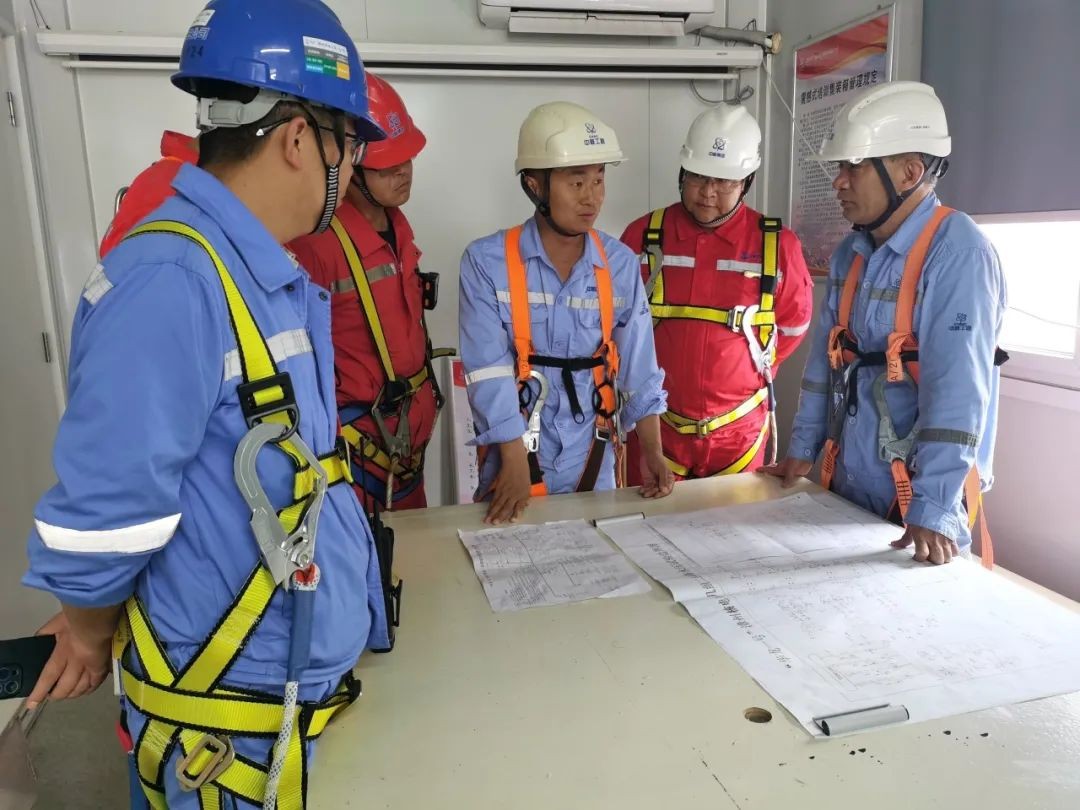

为确保二回路水压试验相关工作顺利推进,在项目部的统一部署下,二回路联合试验专项小组着力沙盘推出急需解决的问题,对上下游条件进行了全面梳理。专项组通过周例会、专题会议形式组织推进,小组无法解决的问题第一时间提到板块会议进行协调,确保各类问题不积压、不过夜。
随着二回路系统现场全部铺开,周例会已无法适应工作推进的节奏,专项组及时调整战法,2022年4月初将周例会、专题会转为日例会,每日现场碰头,抓住主线不放,合理调整施工逻辑,确保工作不偏,集中优势资源,将好钢用到刀刃上。通过各方不懈努力,逐步实现了除盐水可用、闭式冷却水可用、凝结水泵带载试车、核岛/常规岛主给水管线贯通等关键目标。
跨岛联动、紧密配合、开合有序。2023年6月21日上午10时23分,执行指挥一声令下,凝结水泵正常启动,标志着二回路冲洗正式开始。随着常规岛侧流量控制阀门开度的不断变化、凝结水位不断下降、常规岛与核岛各回路的切换,现场各值守点工作有条不紊的展开,对讲机不断传出“阀门TFE013VE开度5%、10%、15%、25%;凝汽器水位2000mm、1800mm、…、600mm;常规岛、核岛各站位点一切正常”等汇报和指令信号。联合冲洗期间各单位、部门有序配合、高效顺利,充分展现了漳州团结紧密、凝聚力强、大局意识足的大团队精神。
集众力无敌于天下、汇众智无畏于圣人。二回路冲洗工作的顺利推进,离不开项目领导的高度关注、离不开专项组的统一指挥、离不开各部门、各单位的大力支持。过程中及时送餐解决了现场值守人员的能量补给问题、优先采买对讲机解决了跨岛联动的通讯问题、提前制水保证了系统冲洗的联系性、深入交底和专项推演规范了冲洗过程的信息传递路径。端午节期间项目领导亲临现场调研,深入一线了解冲洗进展,慰问值守的同志,为同志们加油鼓劲。正是基于上下齐心,各方紧密配合,才成就了漳州核电二回路冲洗“滴水不漏”的壮举。
漳州核电1号机组二回路冲洗完成为二回路水压试验奠定了坚实的基础,通过二回路冲洗的淬炼,为后续跨岛联动活动积累了宝贵经验。
