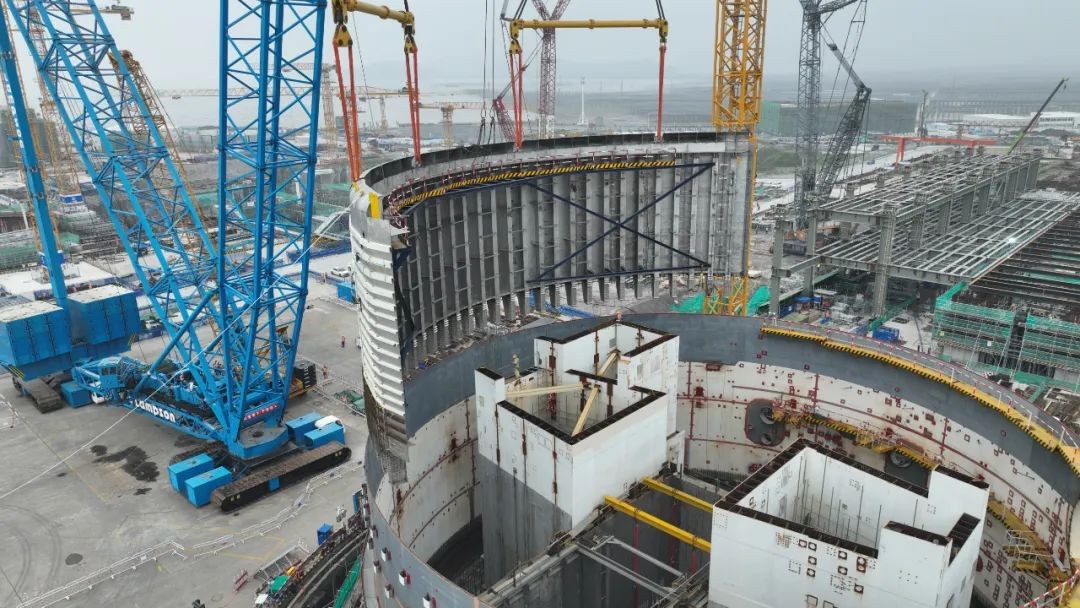

6月10日9时6分,三门核电3号机组核岛反应堆厂房CA03模块顺利吊装就位。吊装过程安全、有序、受控,为该机组反应堆厂房内部后续施工创造了有利条件。

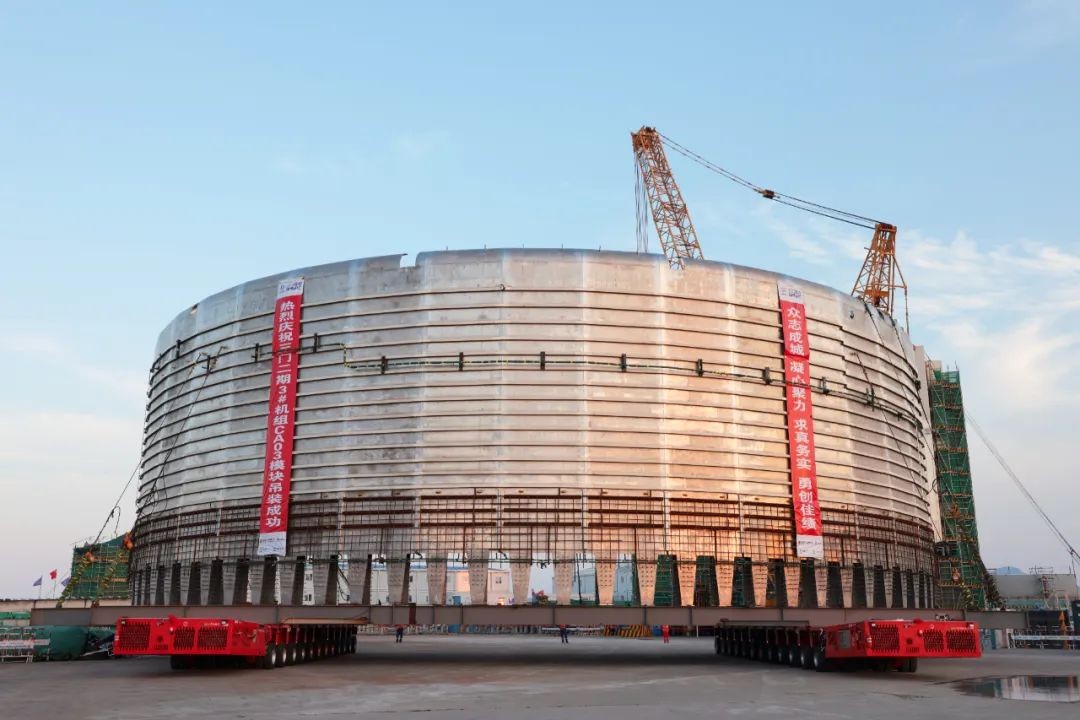

CA03模块长35.5米、宽14.5米、高12.7米,起吊重量366.3吨,用于构成安全壳内置换料水贮存箱。本次吊装难度非常大,一是模块本体呈弧形帆状,易迎风旋转;二是模块吊装通道狭窄,容易干涉;三是模块极易变形,且由于吊装通道限制不便加固。
三门核电项目建设团队积极践行“六个一”一体化项目管理模式,紧密配合,通力合作,创新优化吊装运输工装措施,并通过三维激光点云扫描、有限元建模分析、BIM实景模拟等先进建造技术辅助验证,提高了安全系数,保证了模块质量,确保三门核电二期工程高质量、高标准推进。
