近日,南方电网贵州送变电有限责任公司广东500千伏惠州太平岭核电厂一期接入系统工程(标段四)工程基础阶段全面建设完成,组塔进入全面开展阶段。
该工程在500千伏崇文变电站内扩建2个500千伏出线间隔,新增2组60兆乏电抗器;新建两条500千伏太平岭核电厂至崇文变电站双回路通道线路2×71千米。新建220千伏祯州至葫芦临时跳通线路长约2.3千米;因工程建设需要,迁改110千伏平稔线、东稔线,220千伏祯东甲、乙线,500千伏平祯甲、乙线等线路,迁改引起新建线路共计约12.7千米;拆除旧塔基32基、旧导线约8.8千米。

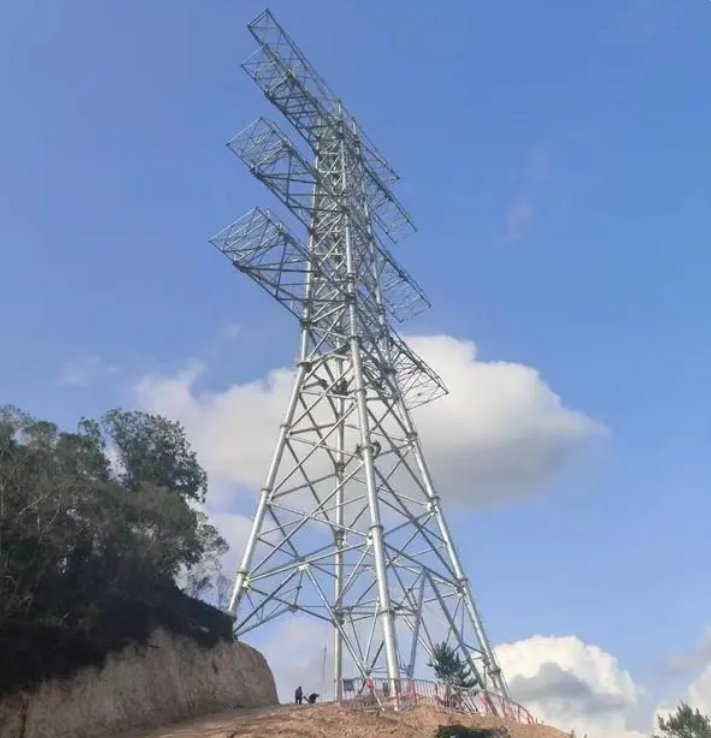

工程现场图片。
工程在基础开挖施工过程中,部分塔位遇中度风化石及强风化石,需要大量水磨钻施工作业,因水磨钻施工周期长,进度缓慢,工程建设工作面临工期紧、任务重的难题。另外,施工现场作业面的扩增给现场管理工作带来了更高的要求。
为了确保本工程建设的质量标准,实施全面的质量管理,该工程项目部依据工程建设规程规范及在以往施工过程中累积的施工经验,从人、机、料、法、环等方面着手,对现场施工质量实行过程管控,同时注重对技术工人及特殊工种人员的技术水平检查,项目部定期组织开展人员技术培训工作。根据三级进度计划与实际进度情况,做好相应的项目策划,实现安全、进度、成本管控等方面科学管理。争先创优,在项目管理过程中认真抓好安全、质量、进度管控工作,展现工程亮点,顺利解决了各项施工困难,按期高质量完成各项工作任务。
据悉,广东500千伏惠州太平岭核电厂一期接入系统工程是粤东电力送出的重要组成部分,本工程的建设投产,确保了太平岭核电一期电力安全送出要求,能够满足广东东部电网尤其是珠东南地区日益增长的负荷的需要。
下一步,该工程项目部将继续在工程建设过程中攻坚克难,发挥“党员突击队”的先锋模范作用,严格把控保安全、精益求精抓质量,助力广东500千伏惠州太平岭核电厂一期接入系统工程项目按期顺利推进。(文/图 陈禹壬)
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
