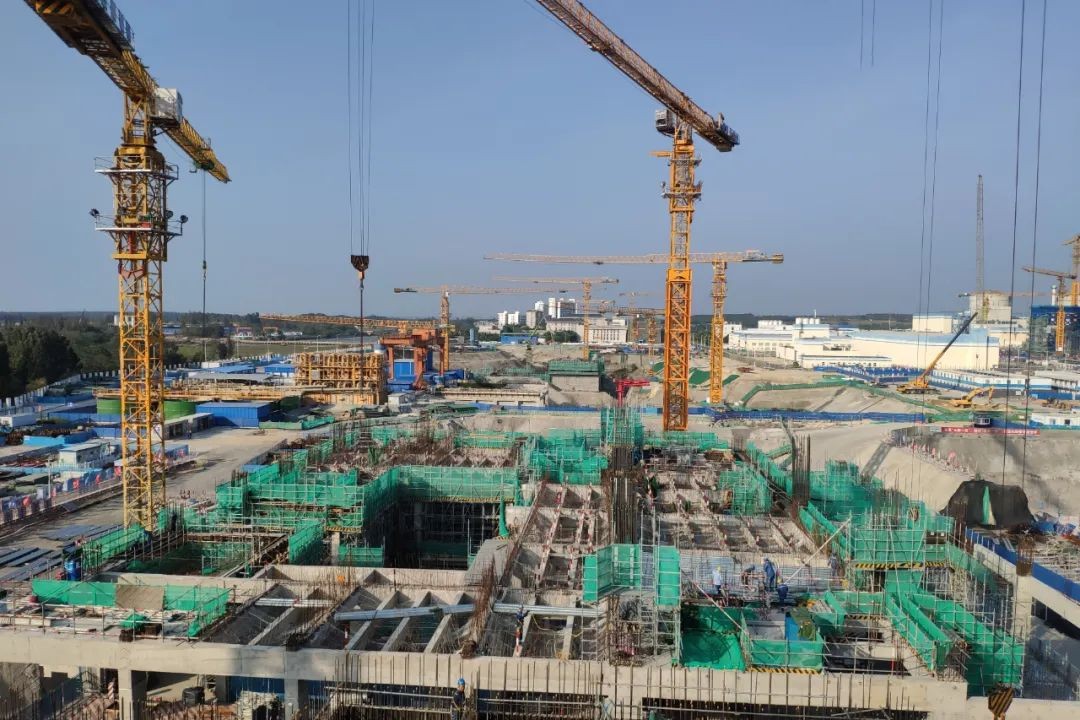

2023年5月30日03时30分,海南昌江核电基地“玲龙一号”多用途模块式小型堆科技示范工程常规岛运转层结构混凝土浇筑完成,标志着该二级里程碑节点的顺利完成,为后续7米以上结构施工奠定了坚实的基础,同时也为主行车轨道交安节点创造了有利条件。
“玲龙一号”常规岛运转层结构由混凝土结构和钢结构组成,需要土建与钢结构专业队伍协同配合,存在施工工艺繁琐,交叉施工等特点。同时运转层挑耳、梁板以及预埋件、套管、地脚螺栓众多,精度要求高,施工难度大,此外由于海南步入高温季节,气温炎热,给现场造成不小的压力。
为保证该节点的顺利完成,海南核电工程管理处提前梳理该节点存在的风险,开展风险预警,组织各参建单位加强资源协调,优化施工工序,开展夜间施工,分区分段采用流水作业方式推进现场施工。工程管理党支部发挥党员模范的带头作用,开展现场监督检查,实时掌握现场施工进展,协调解决现场制约问题,以“咬定青山不放松”的精神在确保现场安全、质量的情况下有力推动了现场施工,保障了该节点按期完成。
免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
