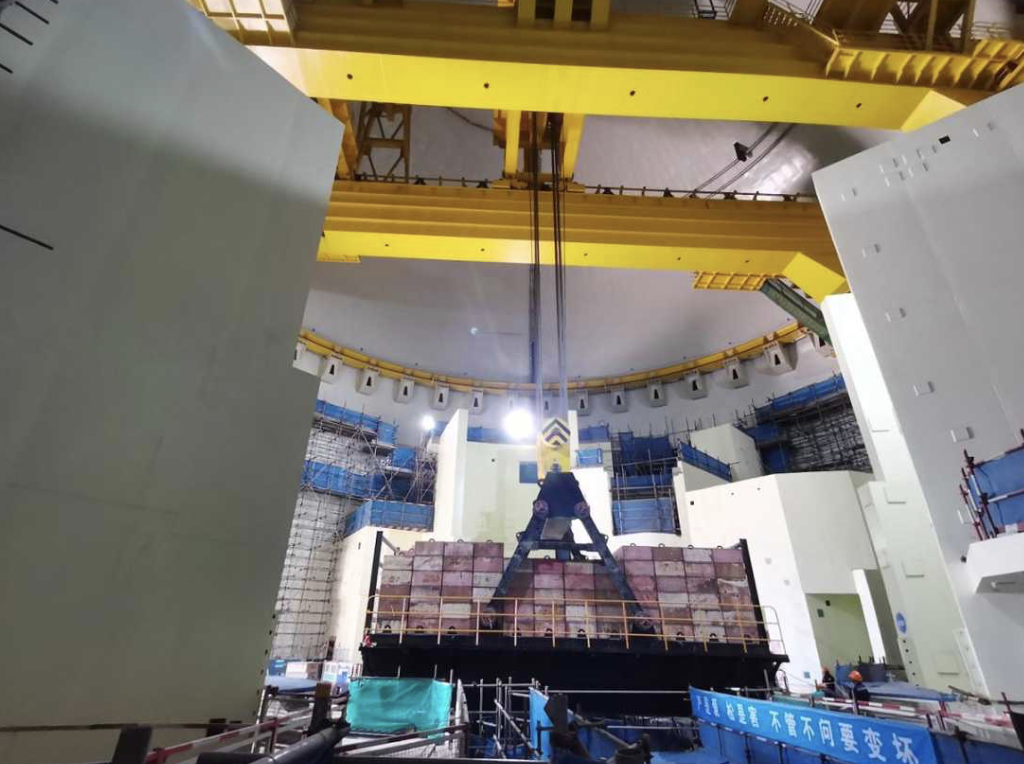

5月29日22时,太平岭核电站2号机组环吊480t安装小车额载试验合格,标志着2号机组环吊具备可用条件。
环吊运行在反应堆厂房+39.875米环形轨道上,环吊主体钢结构吊装完成后的主要工作及试验,包括电缆敷设及端接、线路绝缘和接地复测、各回路上电检查调试、大车机构运行试验、5T/35T副小车机构载荷试验、200T主小车机构载荷试验和480T安装小车机构载荷试验等,以验证环吊各项性能的可靠性。
在环吊安装调试过程中,为确保环吊安全质量可靠,惠州项目部践行“严慎细实”的工作作风,和惠州核电、核鹏监理、中核二三、大连华锐等单位密切配合,充分利用现有资源,积极处理安装小车钢丝绳变形、安装小车运行电机制动器损坏等各类突发情况,最终确保环吊试验顺利完成。
工程期间,环吊承担着反应堆厂房内各类大型设备吊运工作,包括反应堆压力容器、蒸汽发生器、稳压器等核岛主设备。此次载荷试验的顺利成功,为后续核岛反应堆厂房主设备引入和建安施工的顺利开展奠定了坚实基础。
