2023-06-01 09:18 来源:上海核工院 山东核电站 海阳核电站 工程建设

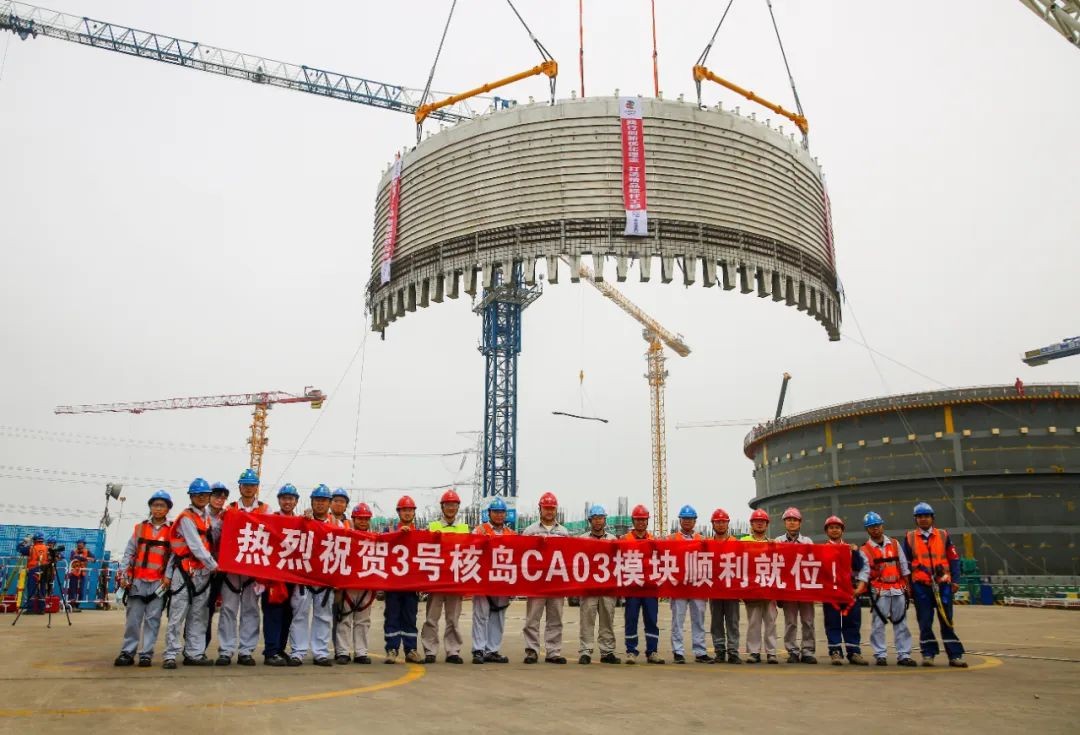

5月31日11时22分,海阳核电3号机组2023年第三个重大里程碑节点——CA03模块顺利吊装完成,较三级进度计划提前一个月就位。

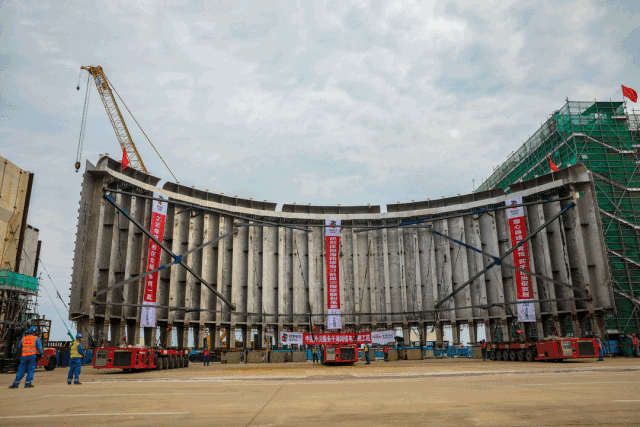

CA03模块为钢结构墙模块,位于核岛反应堆厂房内,是安全壳内置换料水贮存箱的一部分,整体呈半圆弧状,圆弧对应的弦长为35.48m,宽度为14.48m,高为12.75m。该模块由17个子模块构成,包含与模块相关的钢筋、防变形工装等在内的结构总重232吨。CA03模块于5月30日17时09分运输至起吊位置,31日9时27分正式起吊,历时1小时55分,于11时22分顺利吊装就位。
为顺利实现CA03模块吊装节点任务,上海核工院成立专项工作小组,严把安全关、质量关,通过充分的技术准备和对施工逻辑的优化,总结依托项目和示范项目经验反馈,提前预判和处理质量、技术风险,并优化吊装施工逻辑,提前完成底部钢筋和管道的安装工作,有效减少后续核岛内部施工交叉作业、动火作业、高处作业等风险,使吊装效率最大化。
上海核工院坚持“向技术要一切”,全面提升吊装准确率。采用三维建模计算,确定模块重心位置,通过有限元进行吊装变形分析,对模块易变形位置加设防变形工装,减少模块变形;通过全过程在模块上绑扎钢丝绳,同时在地面使用叉车牵引钢丝绳控制模块方向,达到降低大风天气对吊装施工的影响。
海阳3号核岛CA03模块提前顺利就位,为后续3号机组核岛内部施工推进创造了有利条件。
